บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน กุมภาพันธ์ 2560 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน กุมภาพันธ์ 2560 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.4 รายละเอียดความก้าวหน้าของงานในสายทาง

ความก้าวหน้าในช่วงเดือนกุมภาพันธ์ 2560 (39.58%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

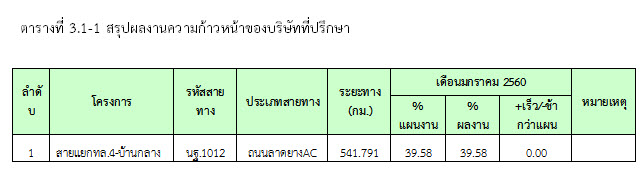

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

ในเดือน กุมภาพันธ์ 2560 ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

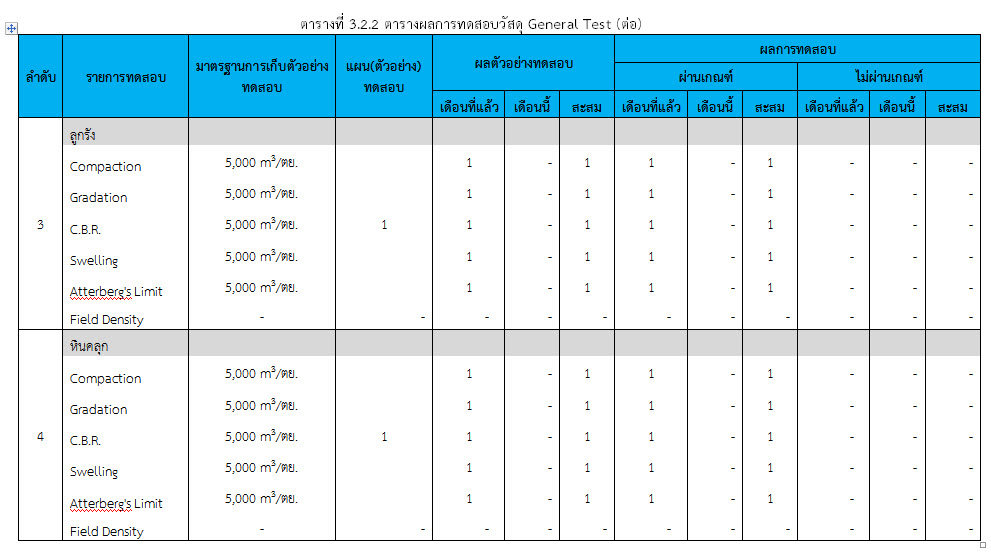

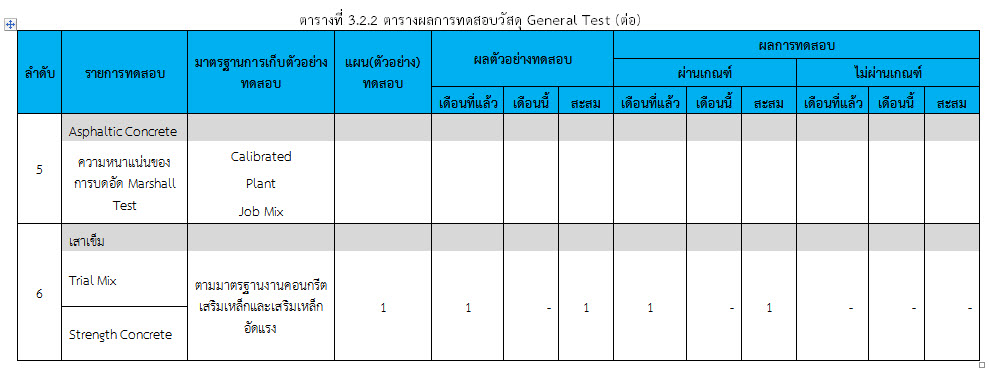

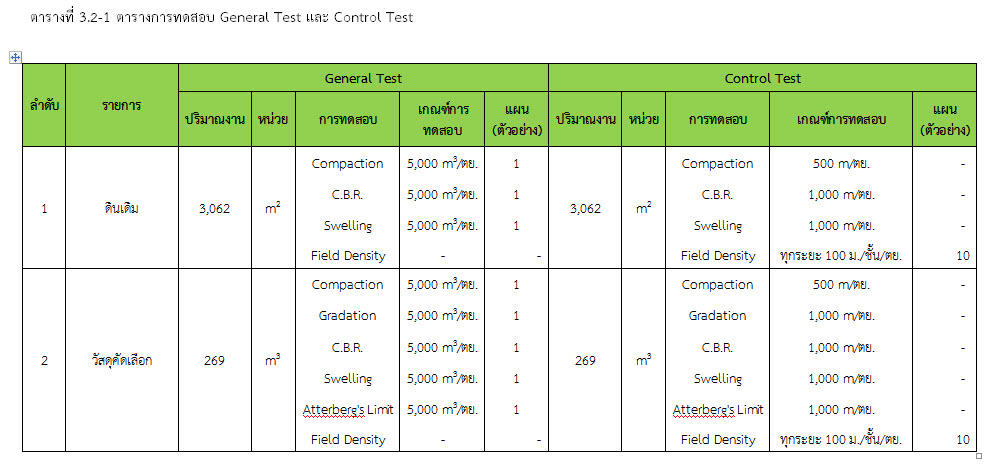

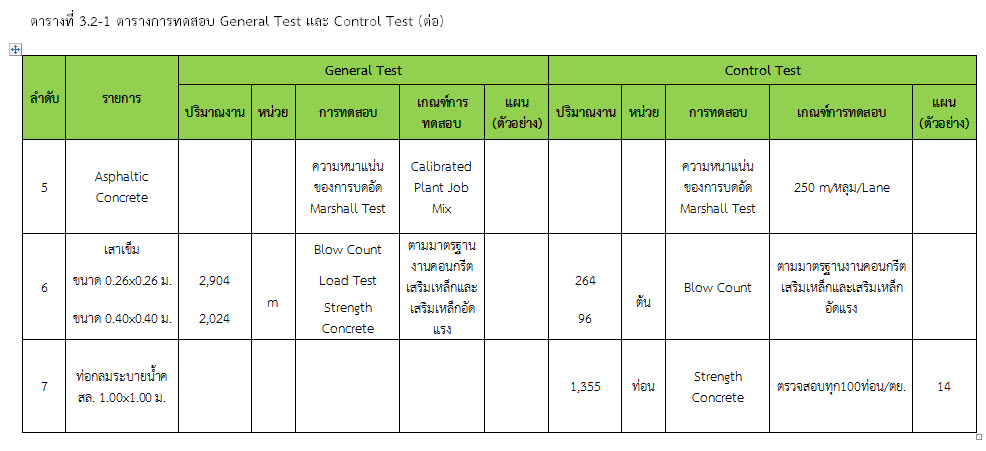

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test

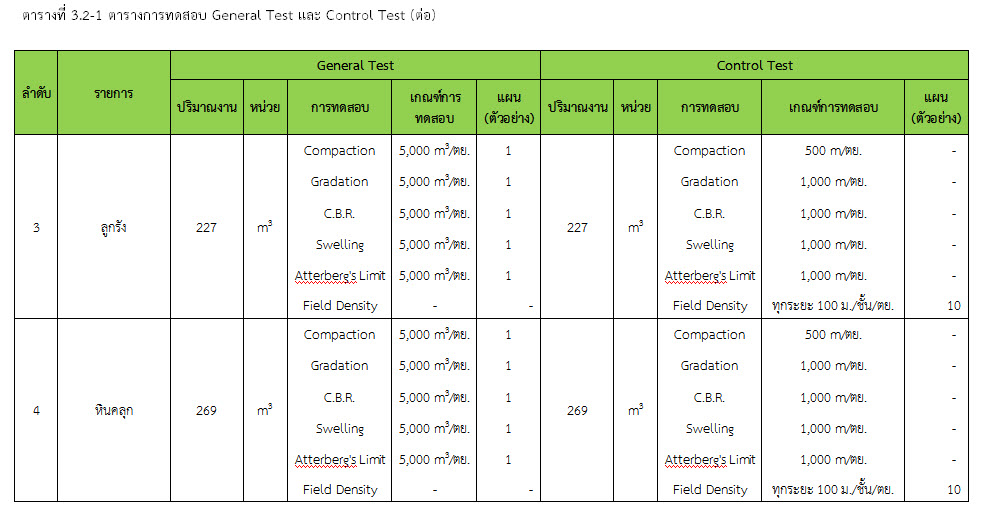

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test (ต่อ)



ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test (ต่อ)



โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-28 กุมภาพันธ์ 2560 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

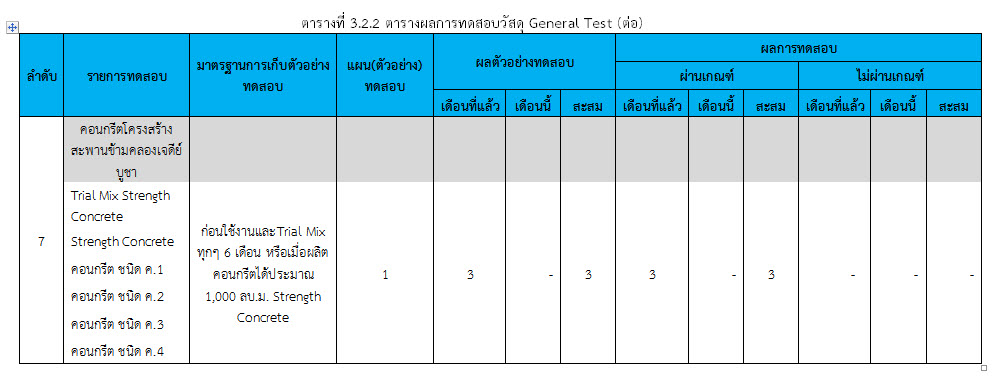

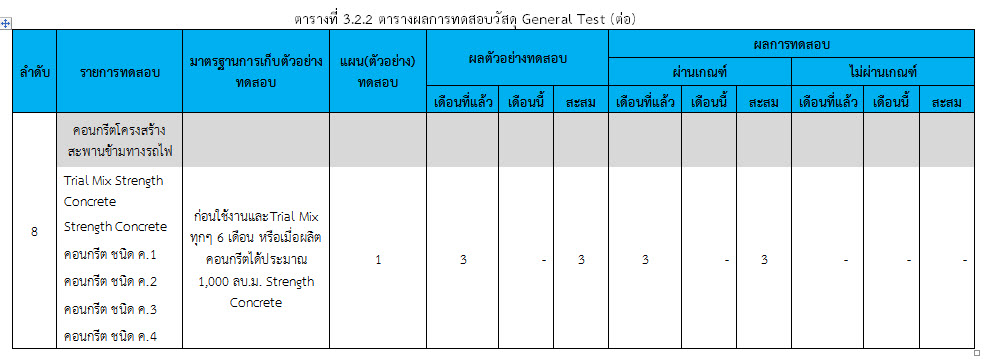

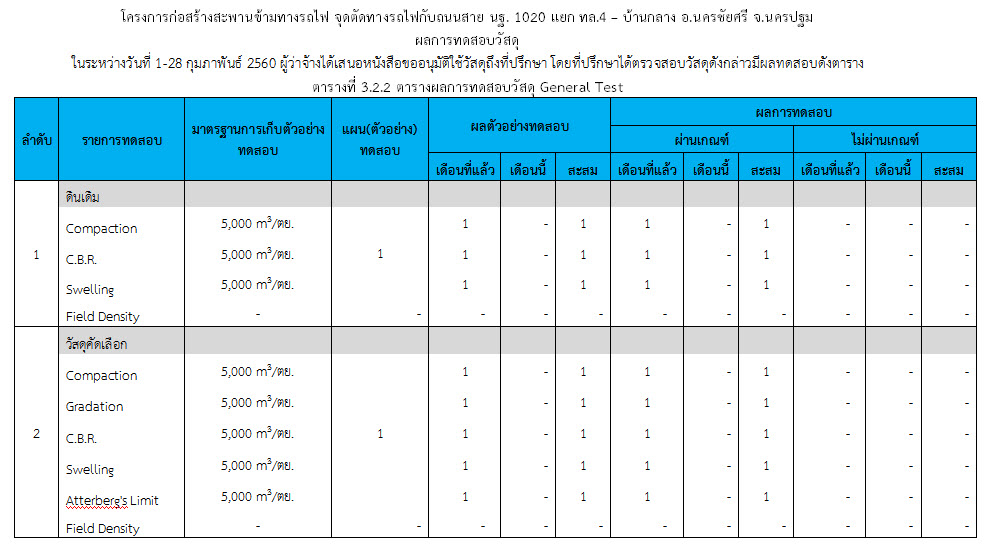

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test (ต่อ)

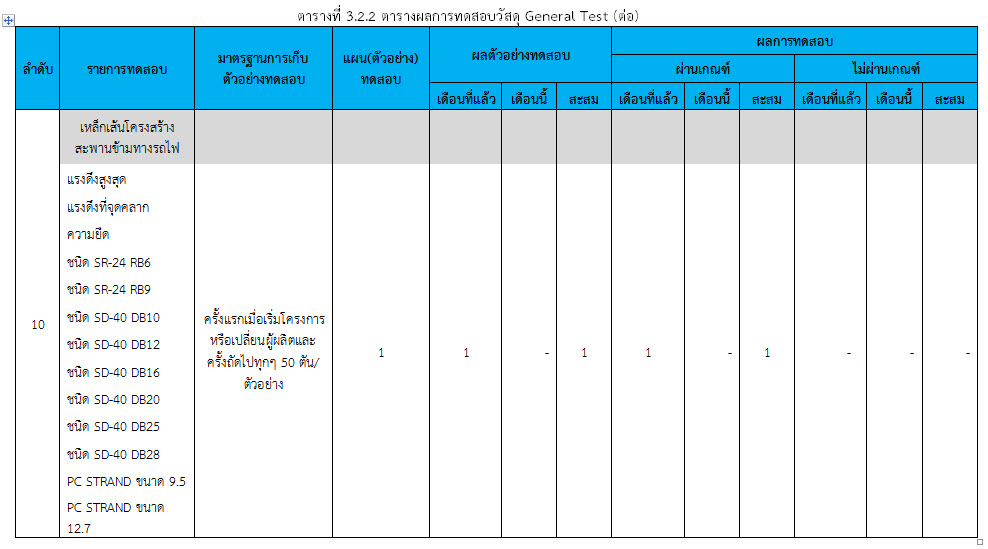

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test (ต่อ)

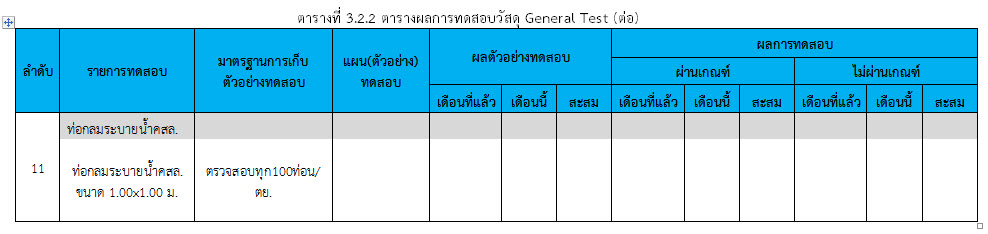

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test (ต่อ)

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test (ต่อ)

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test (ต่อ)

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test (ต่อ)



โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-28 กุมภาพันธ์ 2560 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

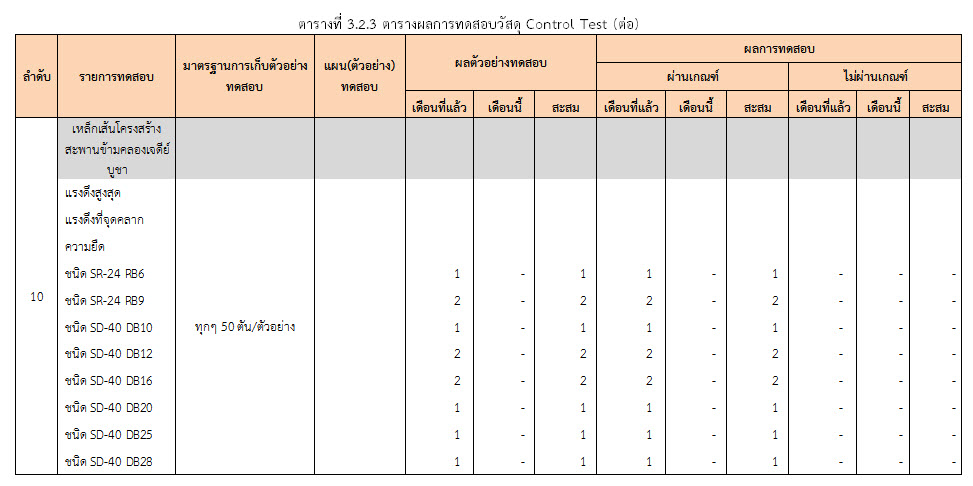

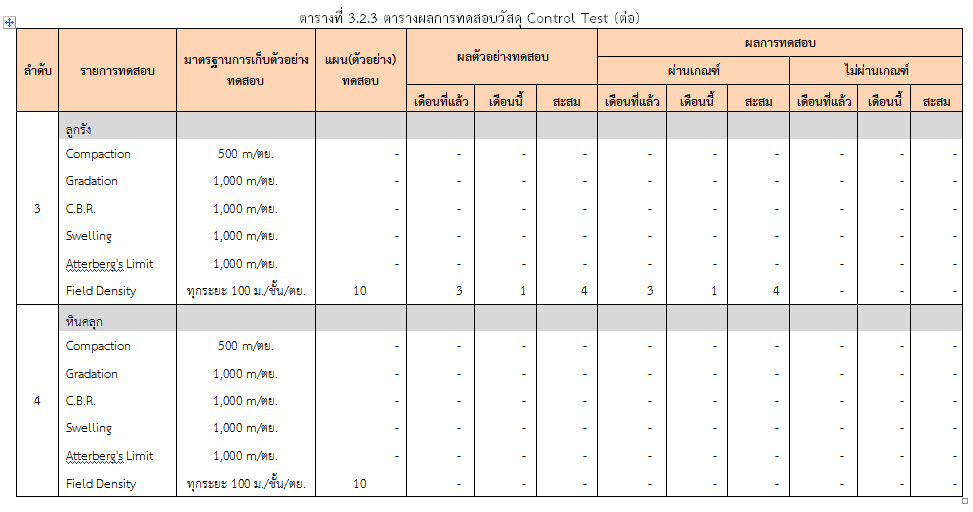

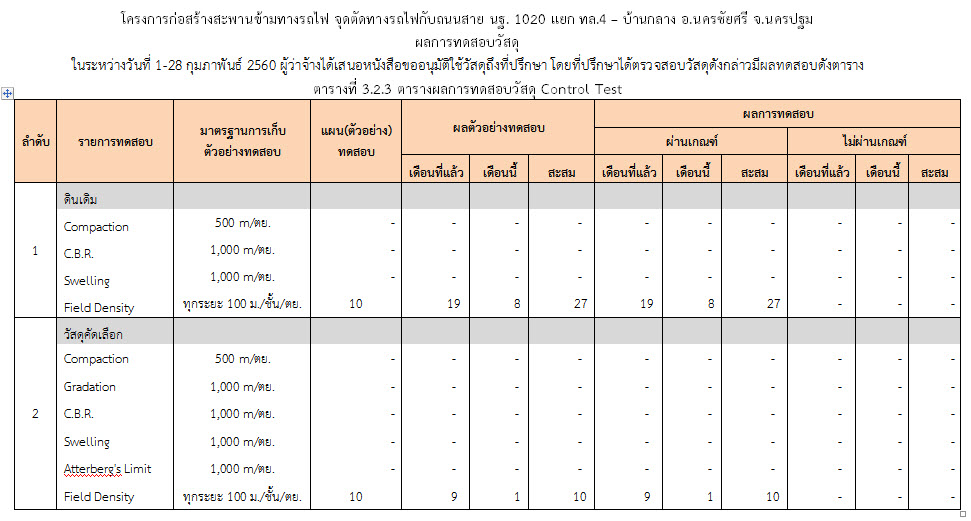

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test

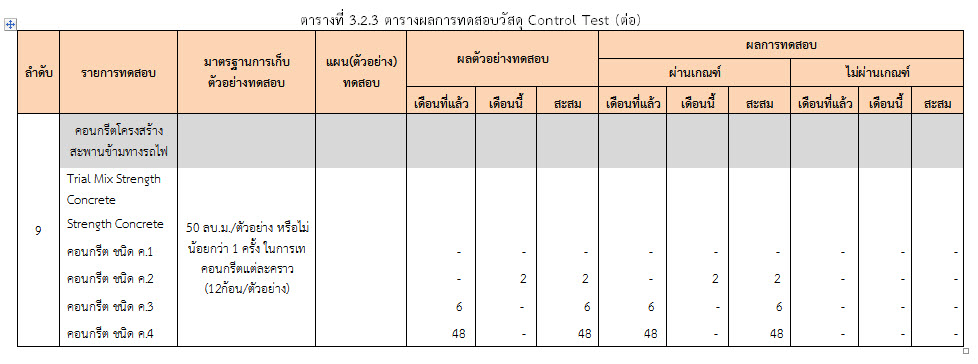

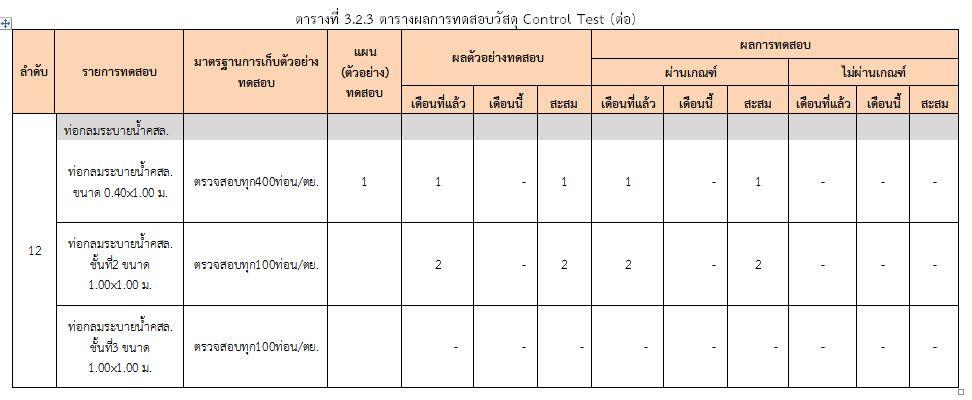

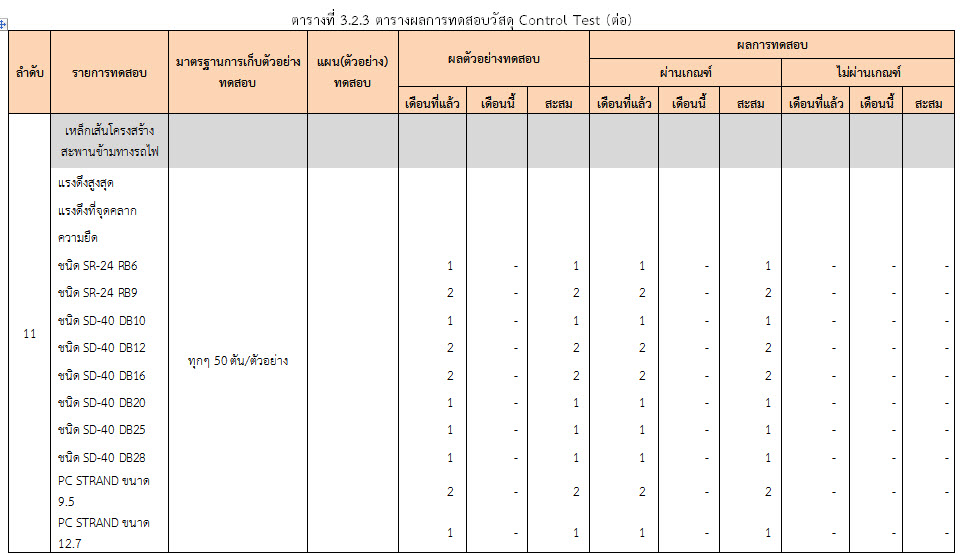

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test (ต่อ)

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test (ต่อ)

3.3      การจัดการประชุมและการจัดส่งเอกสาร

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้าง
