บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา

3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน มิถุนายน 2560 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน มิถุนายน 2560 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.4 รายละเอียดความก้าวหน้าของงานในสายทาง
ความก้าวหน้าในช่วงเดือนมิถุนายน 2560 (55.01%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

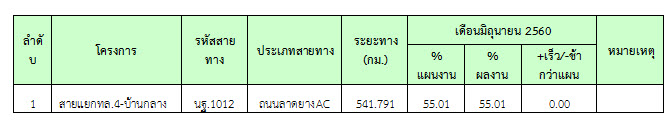

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา


3.2 การตรวจสอบการอนุมัติการใช้วัสดุ

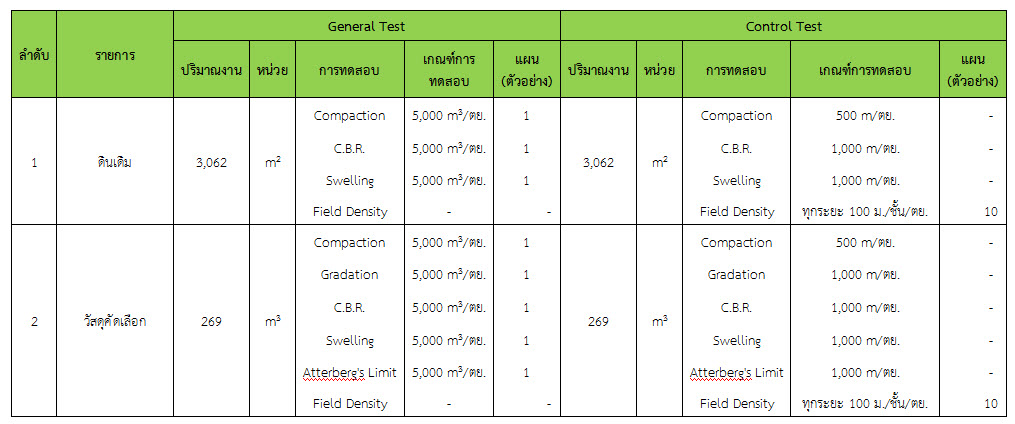

ในเดือน มิถุนายน 2560 ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

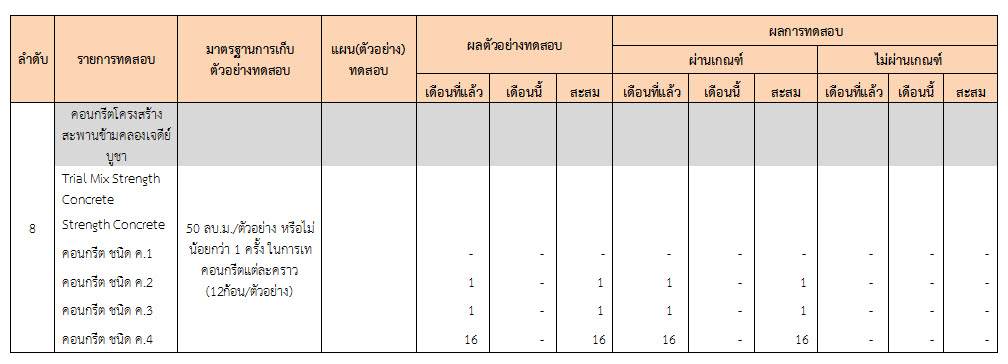

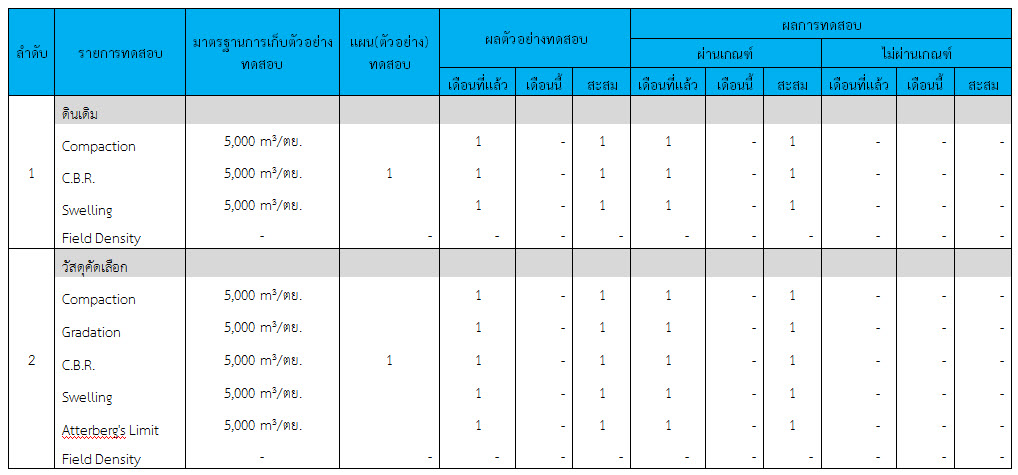

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-30 มิถุนายน 2560 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

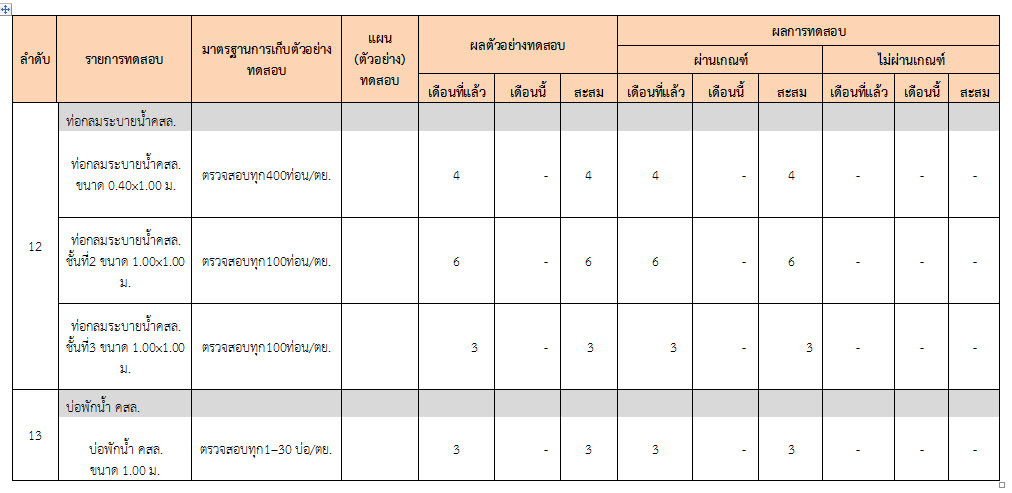

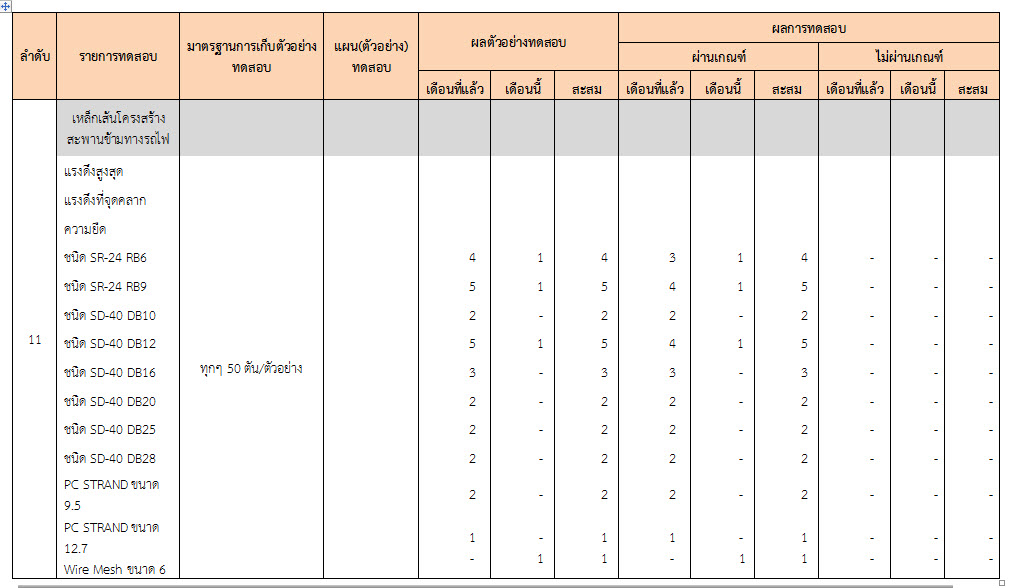

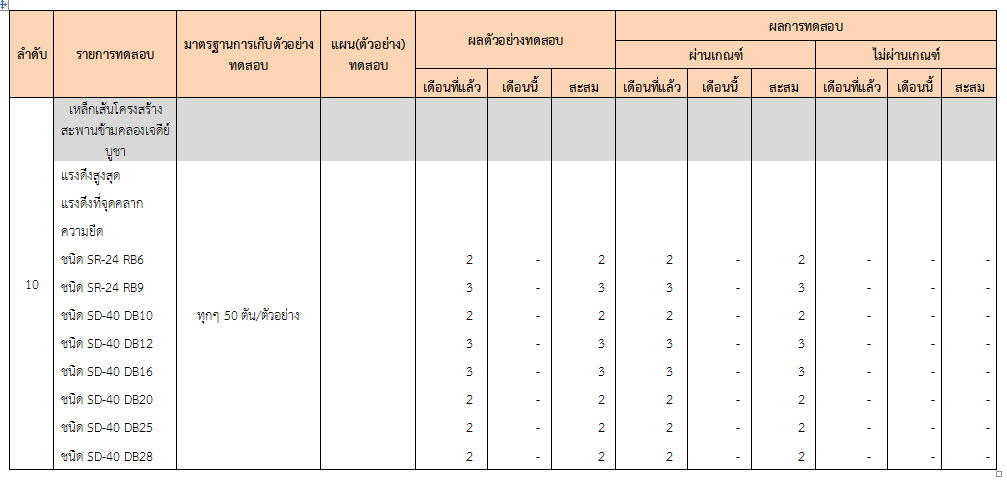

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test


โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-30 มิถุนายน 2560 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง
ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test

3.3 การจัดการประชุมและการจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้าง
