บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าของเดือนกันยายน 2560ของการปฏิบัติงาน (64.203%)กำลังดำเนินการเทคอนกรีต Approach Slab, เทคอนกรีตเสาสะพานจักรยาน, เทคอนกรีตราวสะพานข้ามคลองฝั่งซ้ายทาง, หล่อแผ่นพื้นสะพานข้ามทางรถไฟ, ติดตั้งคาน I-Girderและงานวางแผ่นพื้นสะพานข้ามทางรถไฟผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1
2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ
2.3 รายละเอียดความก้าวหน้าของโครงการ
ในช่วงเดือนกันยายน 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 รายละเอียดของความก้าวหน้าในสายทาง
2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน กันยายน 2560 ดังสรุปในตารางที่ 2.5-1– 2.5-4
ตารางที่ 2.5-1 สรุปราคาค่าก่อสร้างของบริษัทผู้รับจ้าง

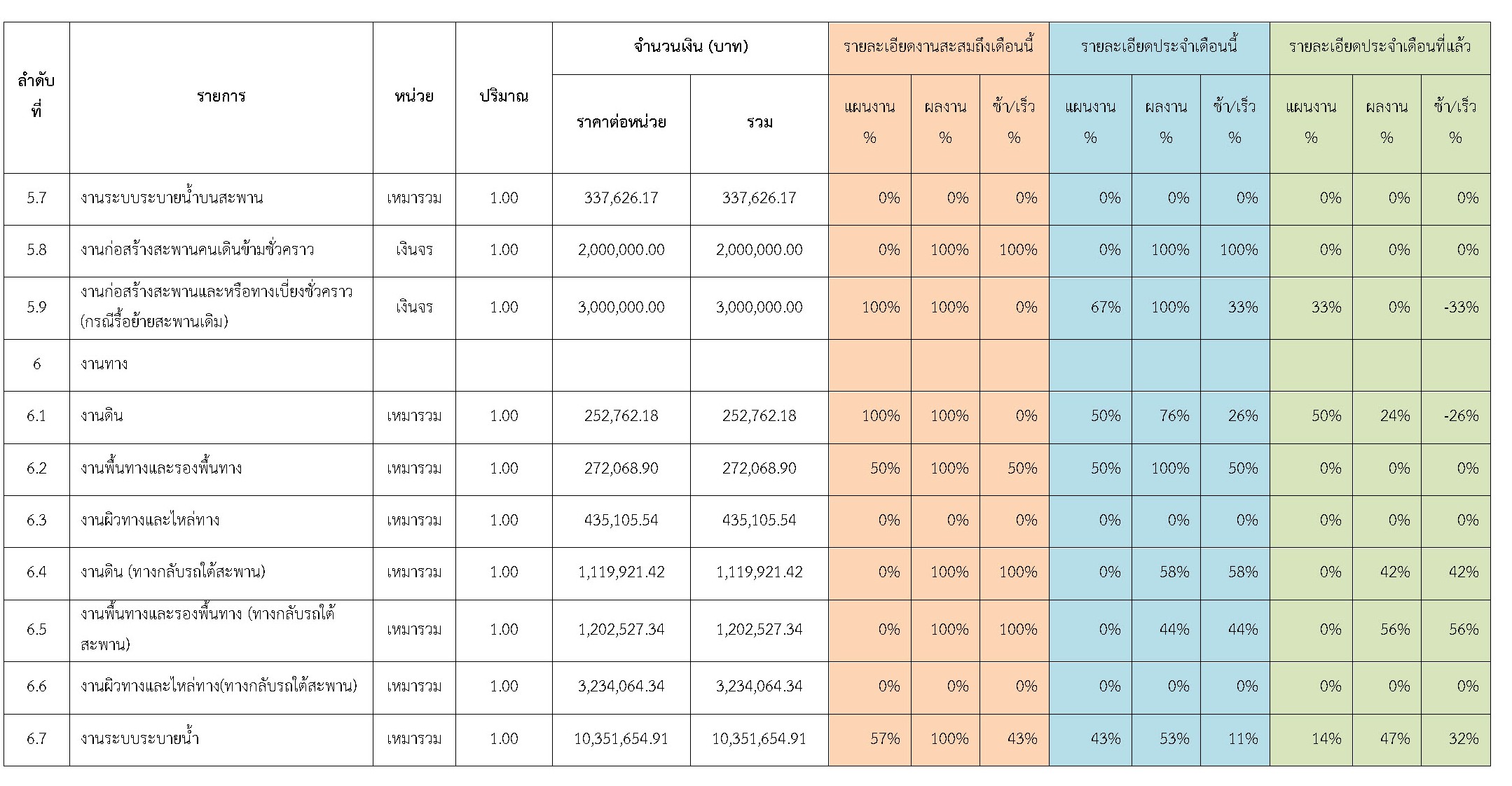

ตารางที่ 2.5-4สรุปการเบิกจ่ายงบประมาณ
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนกันยายน 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
ในเดือน กันยายน 2560 มีปัญหา-อุปสรรค คือ เนื่องจากทางบริษัทผู้รับจ้างก่อสร้าง จะต้องเข้าพื้นที่ของการรถไฟ เพื่อทำการก่อสร้างทางเบี่ยงชั่วคราว แต่ทางการรถไฟยังไม่อนุญาตให้ทางบริษัทผู้รับจ้างก่อสร้างเข้าใช้พื้นที่ ทำให้ทางบริษัทผู้รับจ้างก่อสร้างไม่สามารถสร้างทางเบี่ยงชั่วคราวบนทางรถไฟได้ ทางบริษัทผู้รับจ้างก่อสร้าง จึงไม่สามารถขุดเปิดฐานรากเพื่อก่อสร้างสะพานได้
