บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง

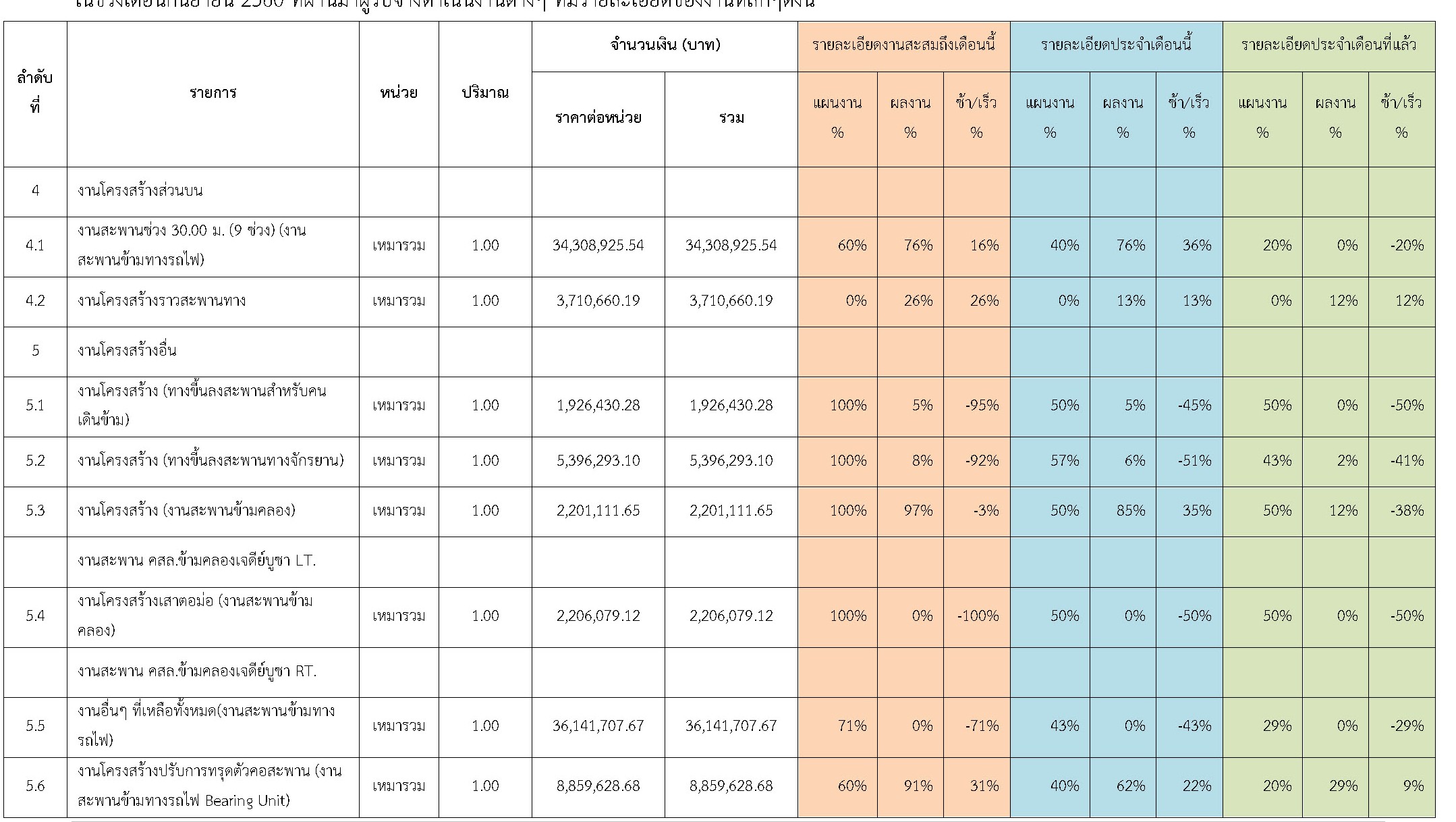

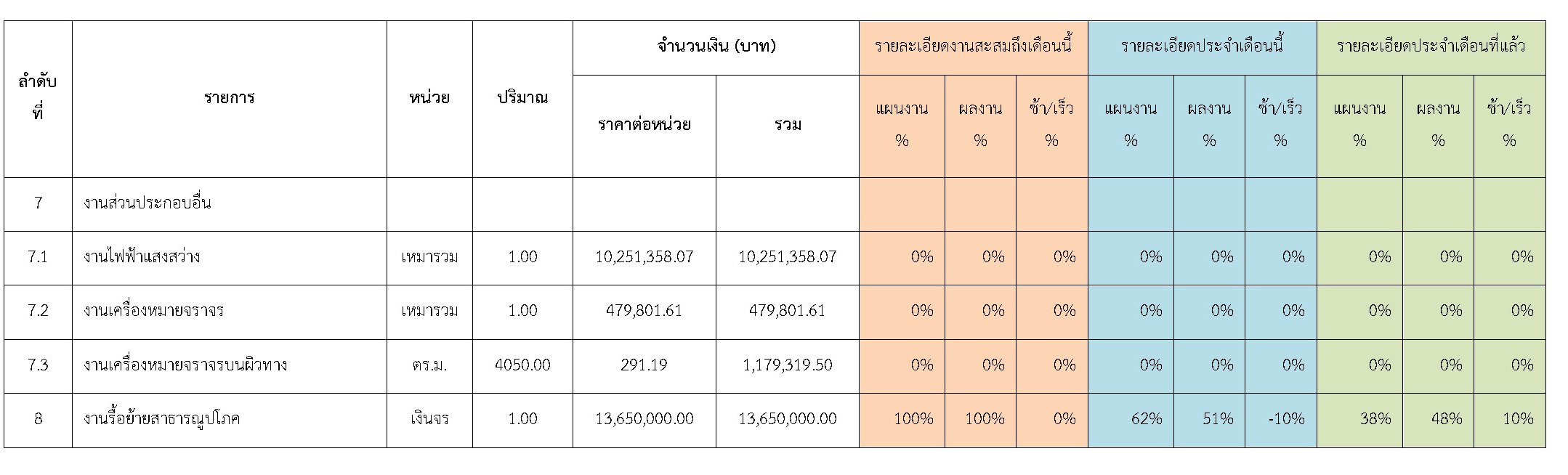

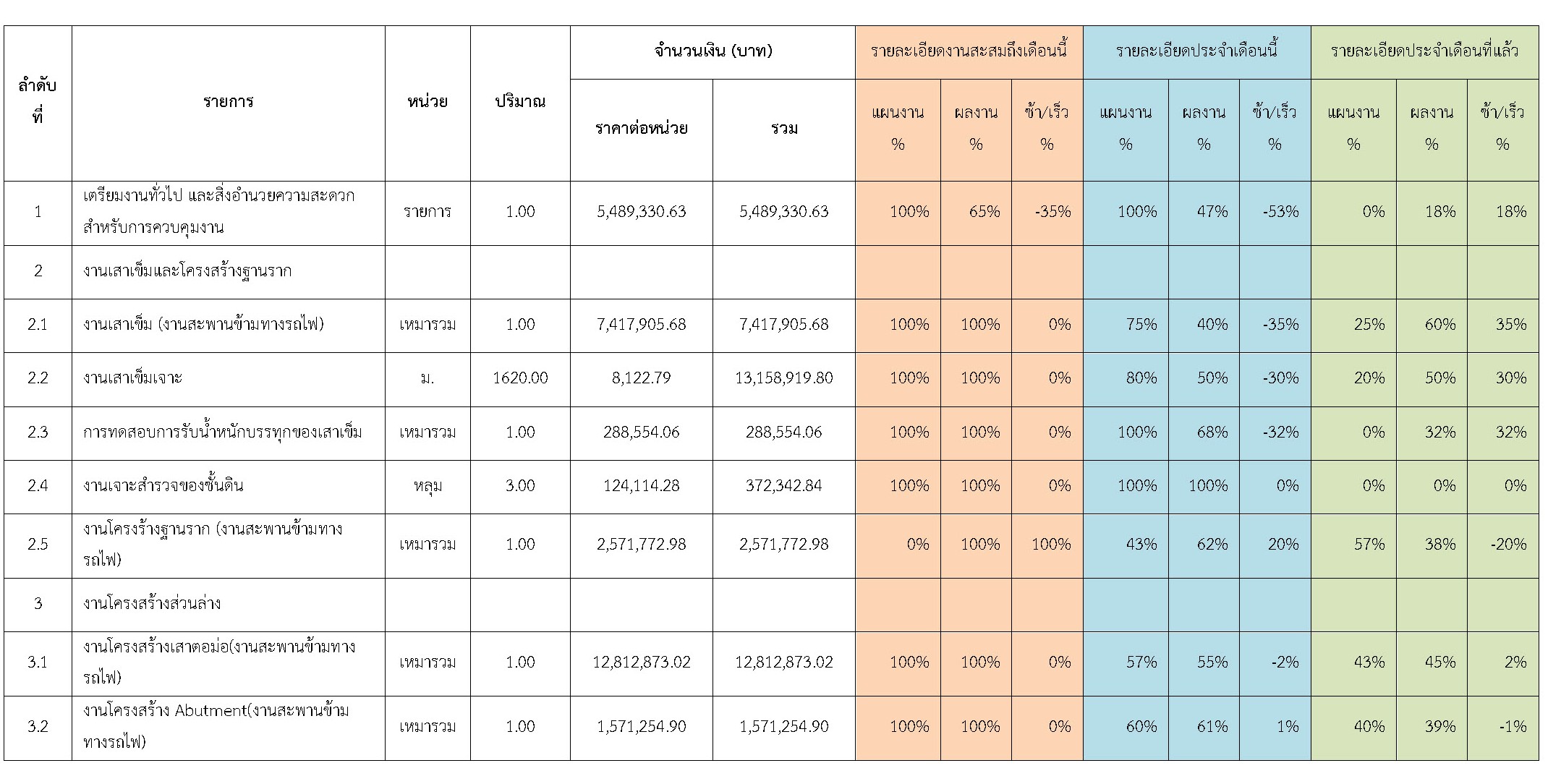

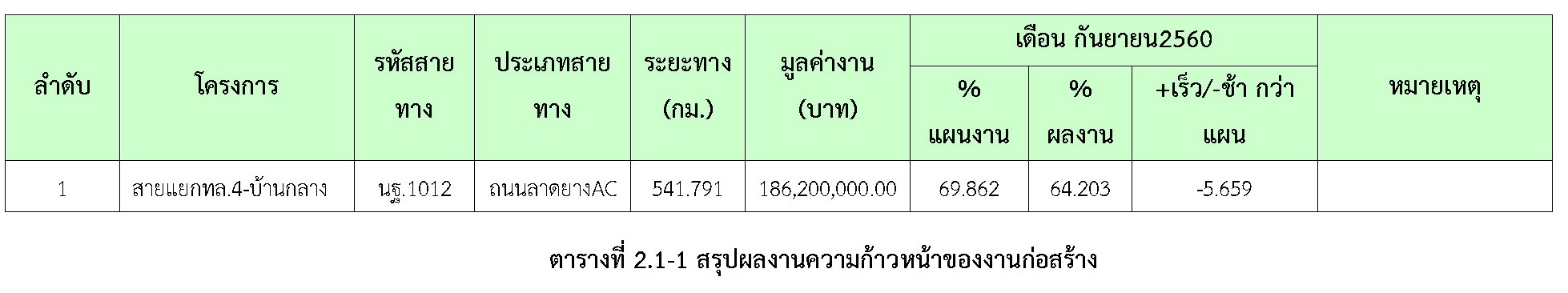

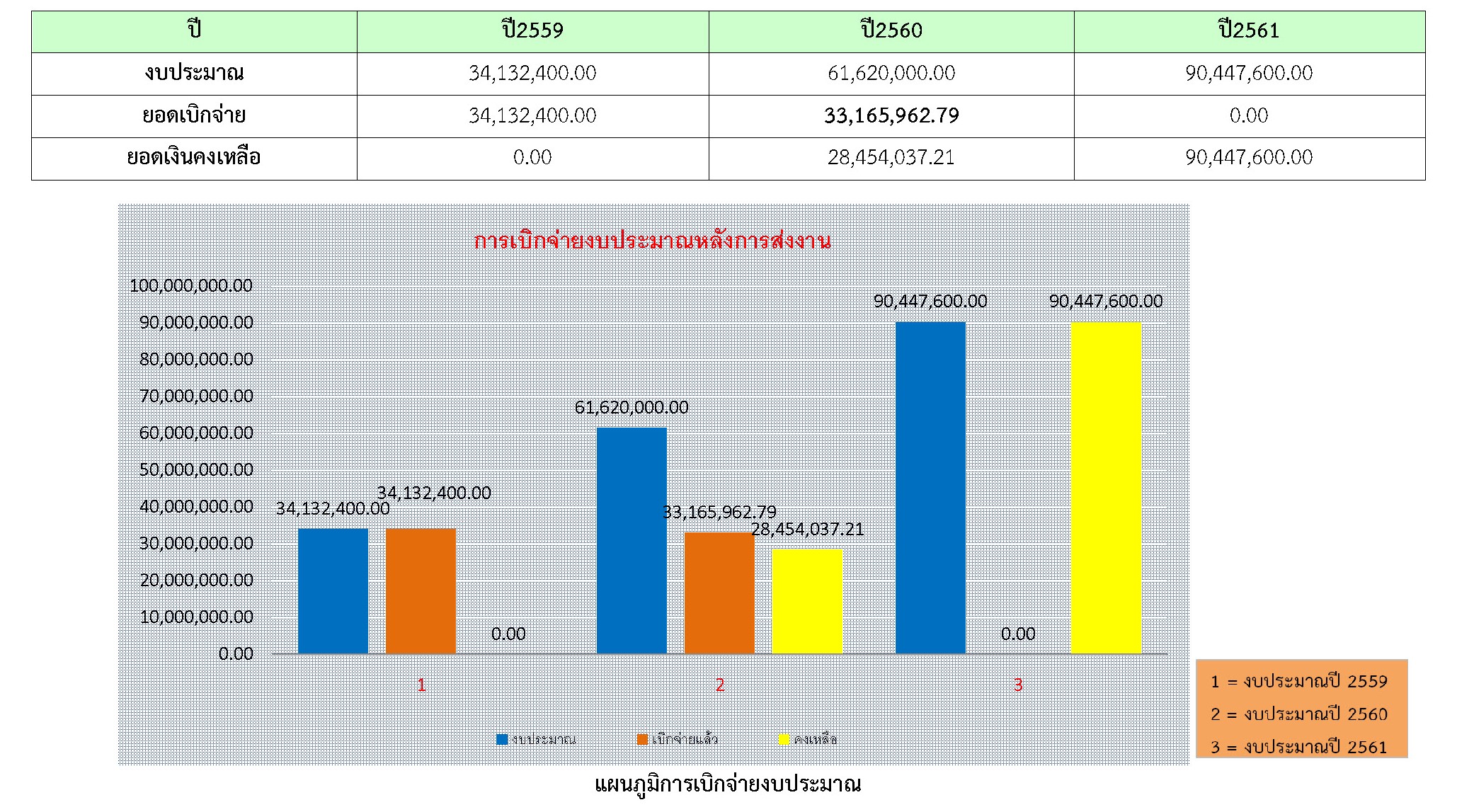

ความก้าวหน้าของเดือนตุลาคม 2560 ของการปฏิบัติงาน (72.163%) กำลังดำเนินการเทคอนกรีตเสาสะพานจักรยาน, เทคอนกรีตเสาสะพานคนเดินข้าม, เทคอนกรีตเสาสะพานข้ามคลองเจดีย์บูชาฝั่งขวาทาง, ลงวัสดุคัดเลือก Approach Slab สะพานข้ามทางรถไฟ, ติดตั้งคาน I-Girder และงานวางแผ่นพื้นสะพานข้ามทางรถไฟ ผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1
2.3 รายละเอียดความก้าวหน้าของโครงการ

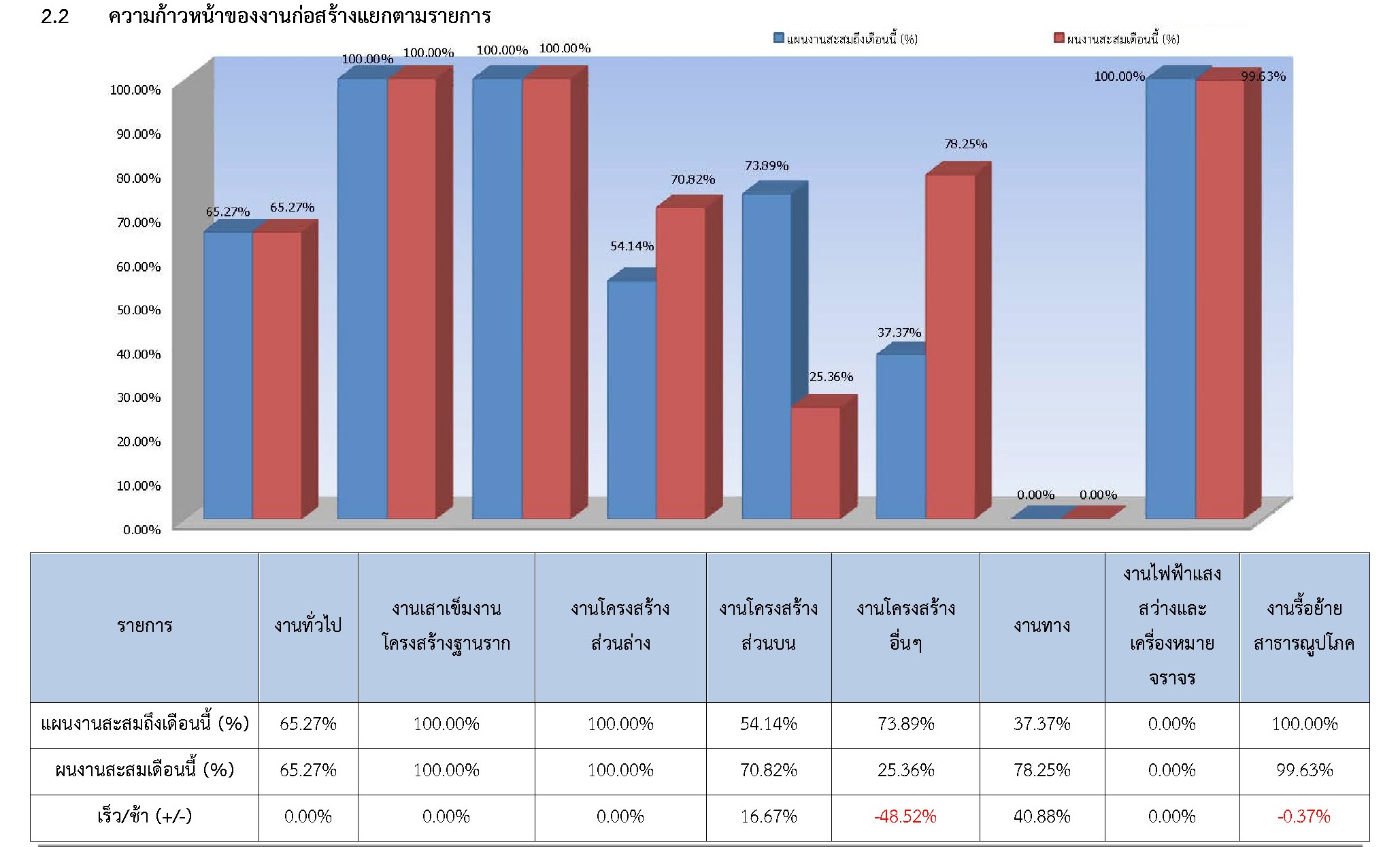

ในช่วงเดือนตุลาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 รายละเอียดของความก้าวหน้าในสายทาง

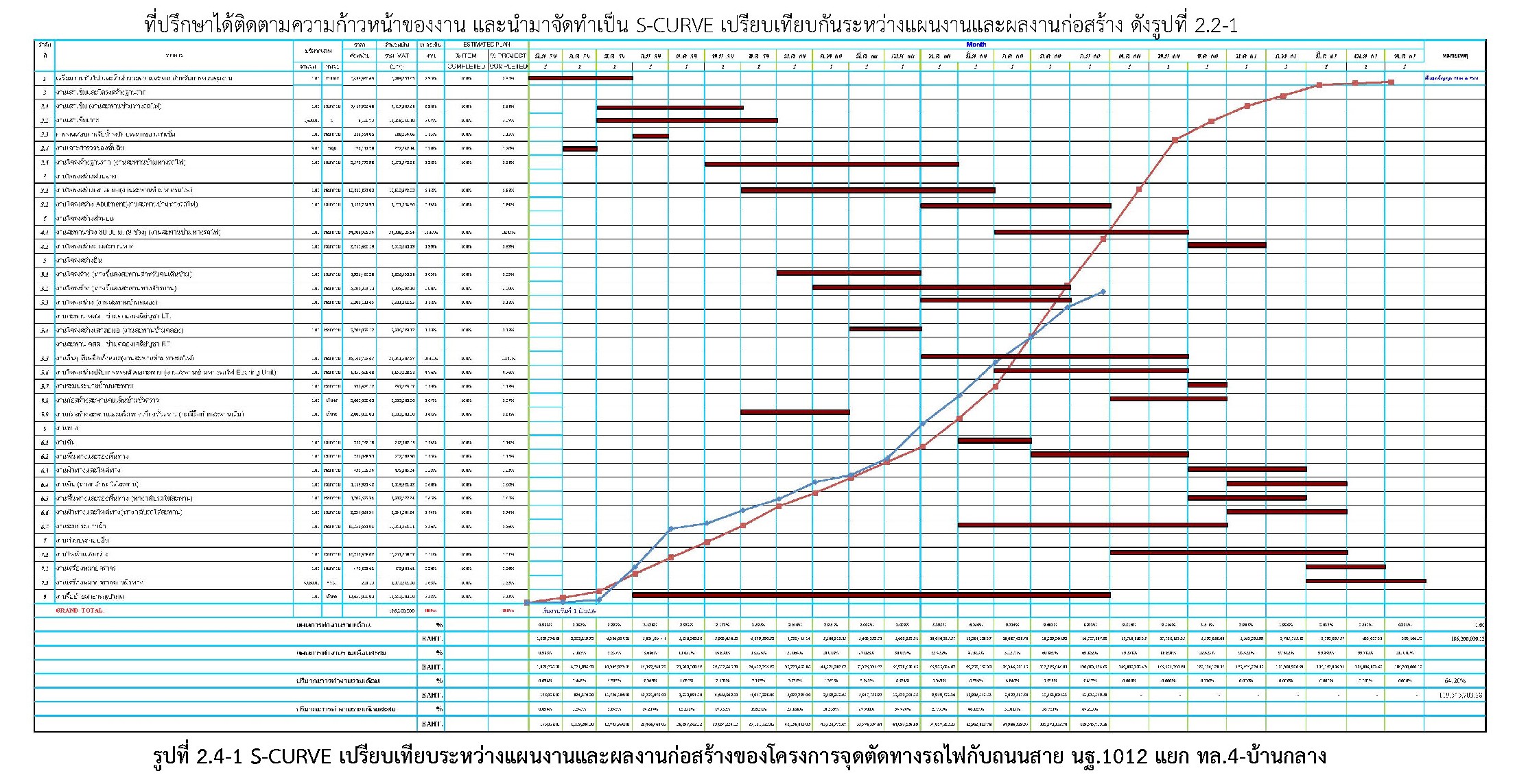

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือน ตุลาคม 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
ในเดือน ตุลาคม 2560 มีปัญหา-อุปสรรค คือ เนื่องจากทางบริษัทผู้รับจ้างก่อสร้าง จะต้องเข้าพื้นที่ของการรถไฟ เพื่อทำการก่อสร้างทางเบี่ยงชั่วคราว แต่ทางการรถไฟยังไม่อนุญาตให้ทางบริษัทผู้รับจ้างก่อสร้างเข้าใช้พื้นที่ ทำให้ทางบริษัทผู้รับจ้างก่อสร้างไม่สามารถสร้างทางเบี่ยงชั่วคราวบนทางรถไฟได้
