บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน พฤศจิกายน 2563เท่ากับ 4.85%ผลงานสะสม เท่ากับ
45.09%แสดงดังต่อไปนี้
-
งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
- ค่าใช้จ่ายสำหรับงานสนาม
คิดเป็น 0.009%
- งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)
คิดเป็น 0.029%
- งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร
คิดเป็น 0.028%
- งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง
คิดเป็น 0.023 %
รวมผลงาน งานทั่วไปฯ คิดเป็น 0.089% ของโครงการฯ
-
งานเสาเข็มและโครงสร้างฐานราก
- งานโครงสร้างฐานรากคอนกรีตชนิด ค.3
คิดเป็น 0.115%
- งานโครงสร้างฐานรากงานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 20 มม.
คิดเป็น 0.018%
- งานขุดดินและกลบกลับ
คิดเป็น 0.016%
รวมผลงาน งานเสาเข็มและโครงสร้างฐานราก คิดเป็น 0.149% ของโครงการฯ
- งานโครงสร้างส่วนล่าง
งานโครงสร้างตอม่อ
งานโครงสร้าง Abutment
- งานขุดดินและกลบกลับ
คิดเป็น 0.009%
รวมผลงาน งานโครงสร้างส่วนล่างคิดเป็น 0.009% ของโครงการฯ
4.งานโครงสร้างส่วนบน
- งานหล่อคานคอนกรีตอัดแรง ชนิด I-Girder ขนาด 0.50x1.20 ม.ยาว 18 ม.(G1)
คิดเป็น 2.329%
- งานติดตั้งคานอัดแรง (รวมค่าขนส่ง)
คิดเป็น 0.288%
- งานคานขวางตัวกลาง (Intermediate Diaphragm)
คิดเป็น 0.254%
- งานคานขวางตัวริม (End Diaphragm)
คิดเป็น 0.254%
- งานแผ่นยางรองคาน ชนิด Laminated Elastomeric Bearing Pad ขนาด 350x400x45 มม.
คิดเป็น 0.312%
รวมผลงาน งานโครงสร้างส่วนบนคิดเป็น 3.437% ของโครงการฯ
5.งานโครงสร้างอื่น
- ผนัง MSE Wall
คิดเป็น 0.616%
รวมผลงาน งานโครงสร้างอื่นคิดเป็น 0.616% ของโครงการฯ
6. งานทาง
- งานวัสดุคัดเลือก
คิดเป็น 0.240%
- งานท่อ คสล. ศก.1.00 ม.
คิดเป็น 0.124 %
รวมผลงาน งานทางคิดเป็น 0.616 % ของโครงการฯ
7. ค่าใช้จ่ายเกี่ยวกับสาธารณูปโภคและการรถไฟแห่งประเทศไทย
คิดเป็น 0.237%
รวมผลงาน ค่าใช้จ่ายเกี่ยวกับสาธารณูปโภคและการรถไฟแห่งประเทศไทยคิดเป็น 0.237% ของโครงการฯ
ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง
2.2 รายละเอียดของความก้าวหน้าในสายทาง

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือน พฤศจิกายน 2563 มีความก้าวหน้าของงานก่อสร้างและการตรวจรับงาน ดังสรุปในตารางที่ 2.3-1

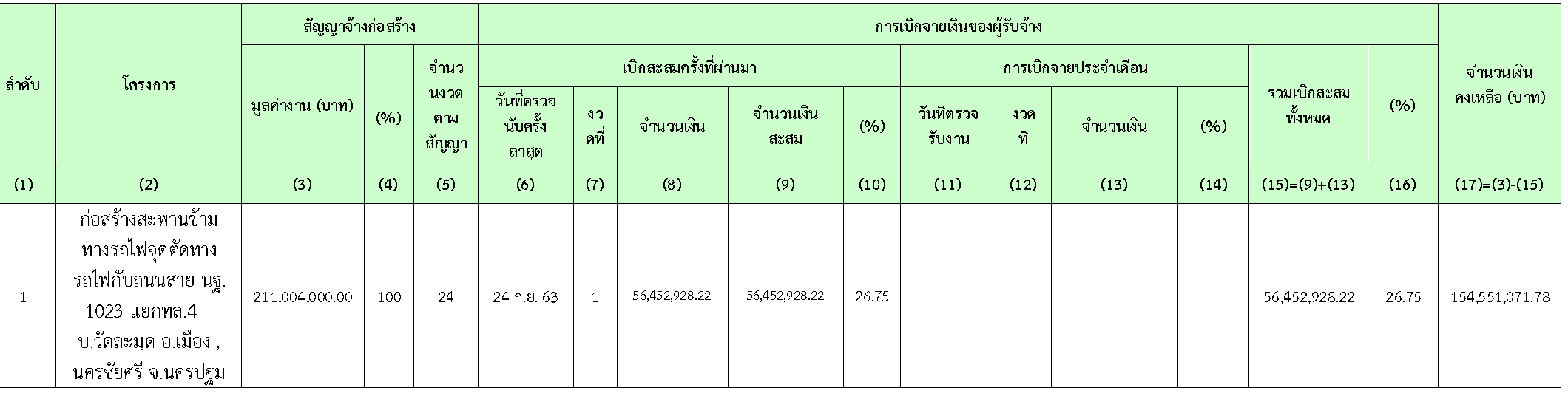

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
- กรมทางหลวงชนบท
- แขวงทางหลวงชนบทนครปฐม
2.5 ปัญหาและอุปสรรค
- ไม่มี -
