บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าประจำเดือน มีนาคม 2564เท่ากับ 6.32%ผลงานสะสม เท่ากับ
75.59%แสดงดังต่อไปนี้

  1. งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
    • ค่าใช้จ่ายสำหรับงานสนาม

คิดเป็น                      0.009%

  • งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)

คิดเป็น                      0.029%

  • งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร

คิดเป็น                      0.028%

  • งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง

คิดเป็น                      0.023 %

รวมผลงาน งานทั่วไปฯ คิดเป็น 0.089% ของโครงการฯ



  1. งานโครงสร้างส่วนบน

งานโครงสร้างพื่นสะพาน

  • งานติดตั้งคานอัดแรง (รวมค่าขนส่ง)

คิดเป็น                     0.083%

  • งานพื้นคอนกรีตบนคานอัดแรง

คิดเป็น                     0.496%

  • งานคานขวางตัวกลาง (Intermediate Diaphragm)

คิดเป็น                     0.141%

  • งานคานขวางตัวริม (End Diaphragm)

คิดเป็น                     0.141%





งานราวสะพาน

  • คอนกรีตชนิด ค.3

คิดเป็น                     0.005 %

  • งานเหล็กเสริม ชั้นคุณภาพ SR24ขนาดเส้นผ่านศูนย์กลาง 9 มม.

คิดเป็น                     0.002%

  • งานเหล็กเสริม ชั้นคุณภาพ SR40 ขนาดเส้นผ่านศูนย์กลาง 12 มม.

คิดเป็น                     0.002%

งานระบบระบายน้ำบนสะพาน

  • ช่องระบายน้ำ Gully 270 x 400 มม.

คิดเป็น                     0.065%

  • บ่อพักน้ำขนาด 1.25 x 1.60 x 1.00 ม. สำหรับท่อ ค.ส.ล. ขนาดเส้นผ่านศูนย์กลาง 0.40 ม.คิดเป็น                           0.31%



รวมผลงาน งานโครงสร้างส่วนบนคิดเป็น 1.245% ของโครงการฯ



  1. งานโครงสร้างอื่นๆ

งานโครงสร้างปรับการทรุดตัวคอสะพาน (Bearing Unit)

  • Approach Slab

คิดเป็น                     0.511%

  • ราวกันตกบน MSE Wall

คิดเป็น                     0.473%



รวมผลงาน งานโครงสร้างอื่นๆคิดเป็น 0.847% ของโครงการฯ



  1. งานทาง

งานถนนต่อเชื่อมสะพาน

  • งานวัสดุคัดเลือก

คิดเป็น                     0.120%

  • งานรองพื้นทาง

คิดเป็น                     0.065%



  • งานพื้นทาง

คิดเป็น                     0.147%

งานทางกลับรถใต้สะพาน

  • งานรองพื้นทาง

คิดเป็น                     0.214%

  • งานพื้นทาง

คิดเป็น                     0.428%

งานทางบริการเลียบรถไฟ

  • งานปรับเกลี่ยแต่งและบดอัดคันทาง

คิดเป็น                     0.035%

  • งานดินตัด

คิดเป็น                     0.019%

  • งานดินถม

คิดเป็น                     0.065%

  • งานวัสดุคัดเลือก

คิดเป็น                     0.192%

  • งานรองพื้นทาง

คิดเป็น                     0.219%

รวมผลงาน งานโครงสร้างอื่นคิดเป็น 1.505% ของโครงการฯ



ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง



2.2      รายละเอียดของความก้าวหน้าในสายทาง



ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด



2.3      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

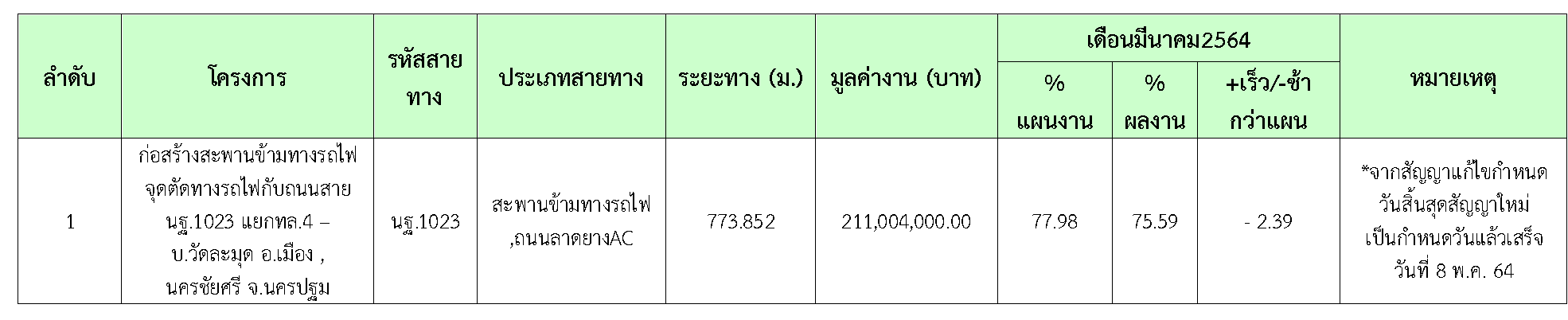

ในเดือน มีนาคม2564 มีความก้าวหน้าของงานก่อสร้างและการตรวจรับงาน ดังสรุปในตารางที่ 2.3-1



ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

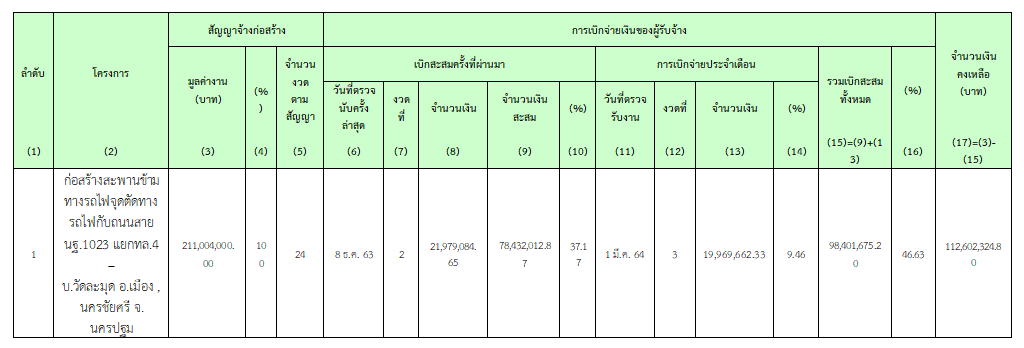

2.4      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • กรมทางหลวงชนบท
  • แขวงทางหลวงชนบทนครปฐม



2.5      ปัญหาและอุปสรรค

-  ไม่มี -
