ภาคผนวก ง ภาพถ่ายทุกระยะ 100 ม กค 63
บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน กรกฎาคม 2563 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

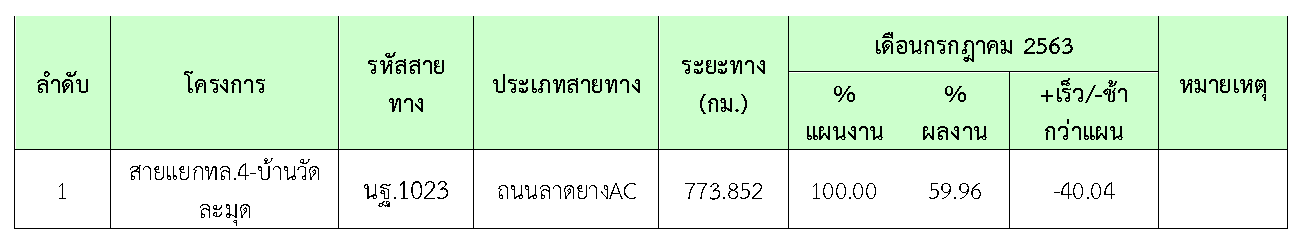

ผลความก้าวหน้าของบริษัทที่ปรึกษาแสดงไว้ในตารางที่ 3.1-1 ดังนี้
ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ได้แสดงเกณฑ์การทดสอบGeneral Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

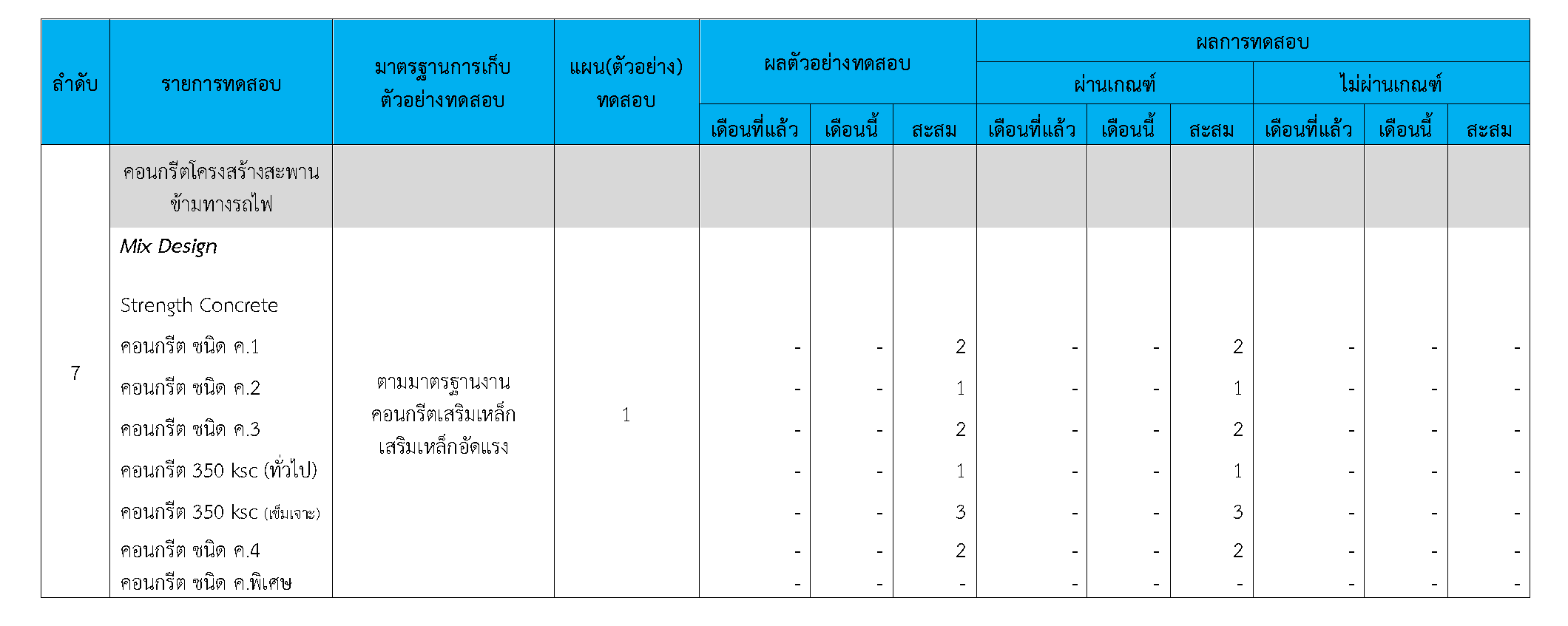

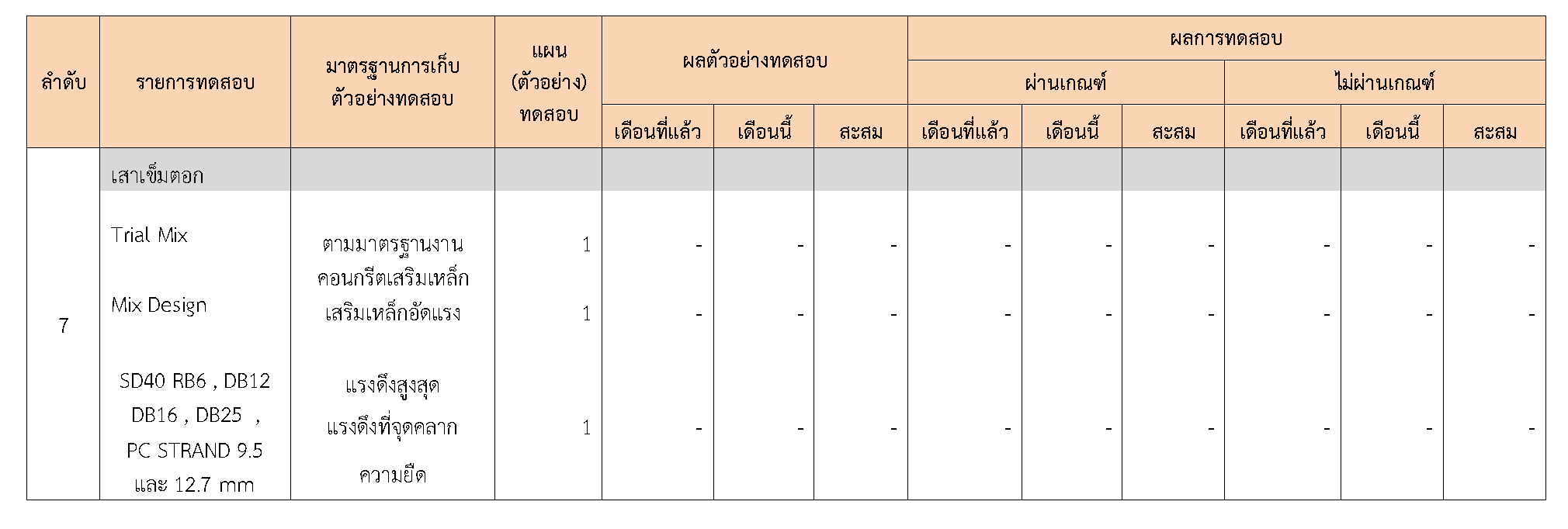

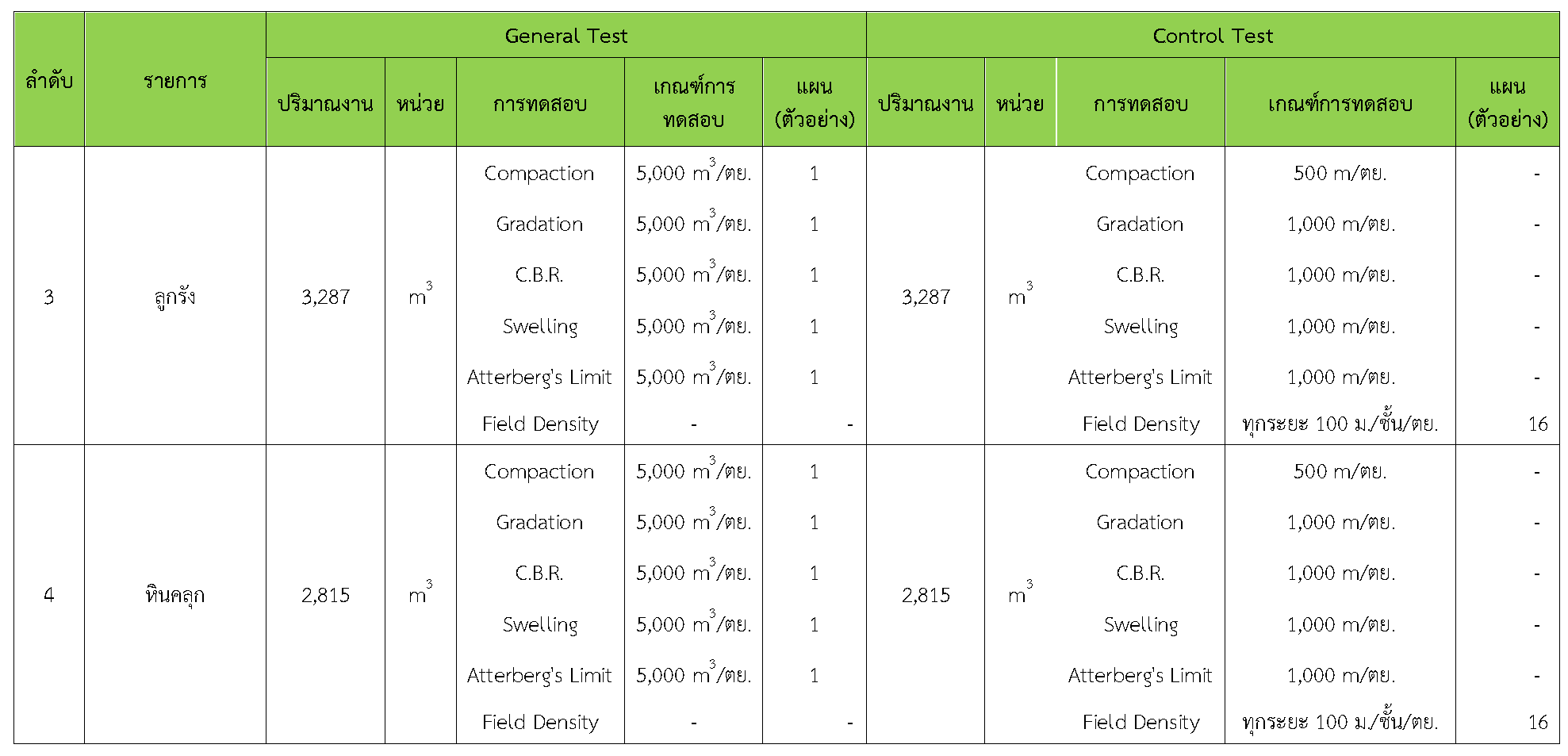

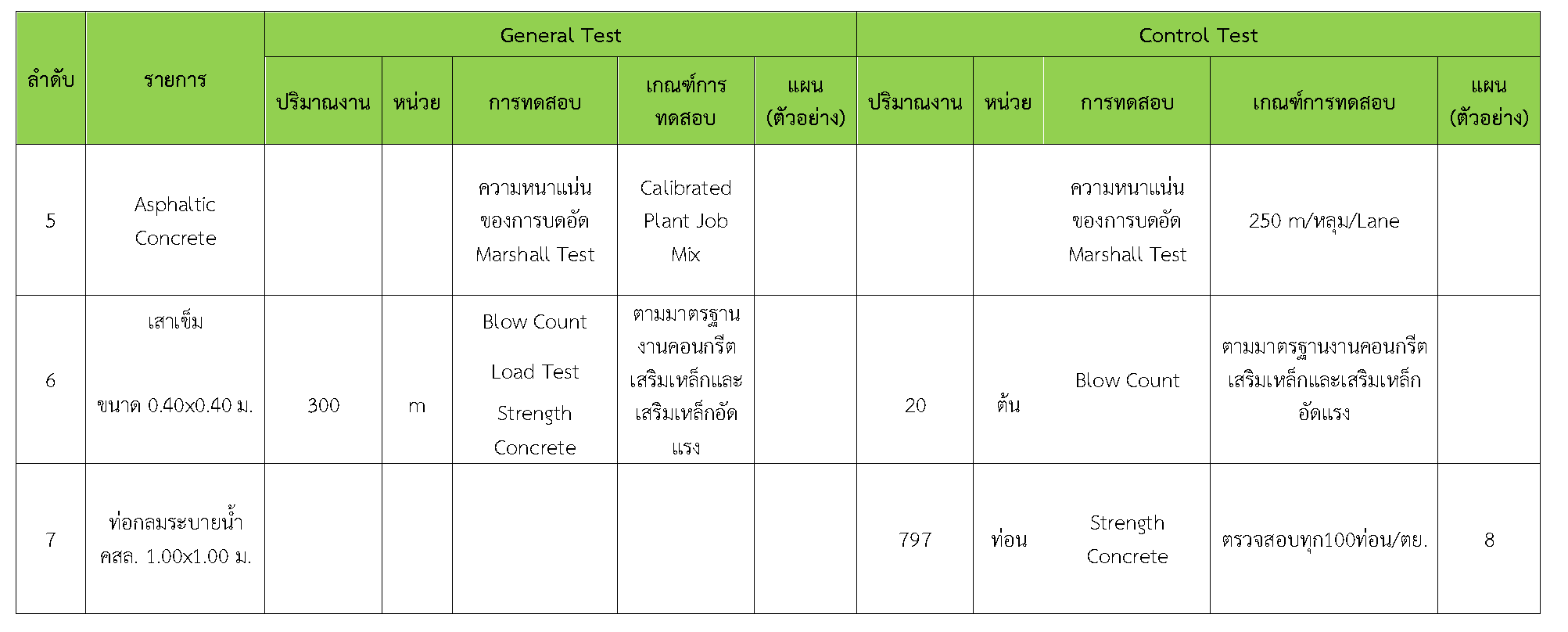

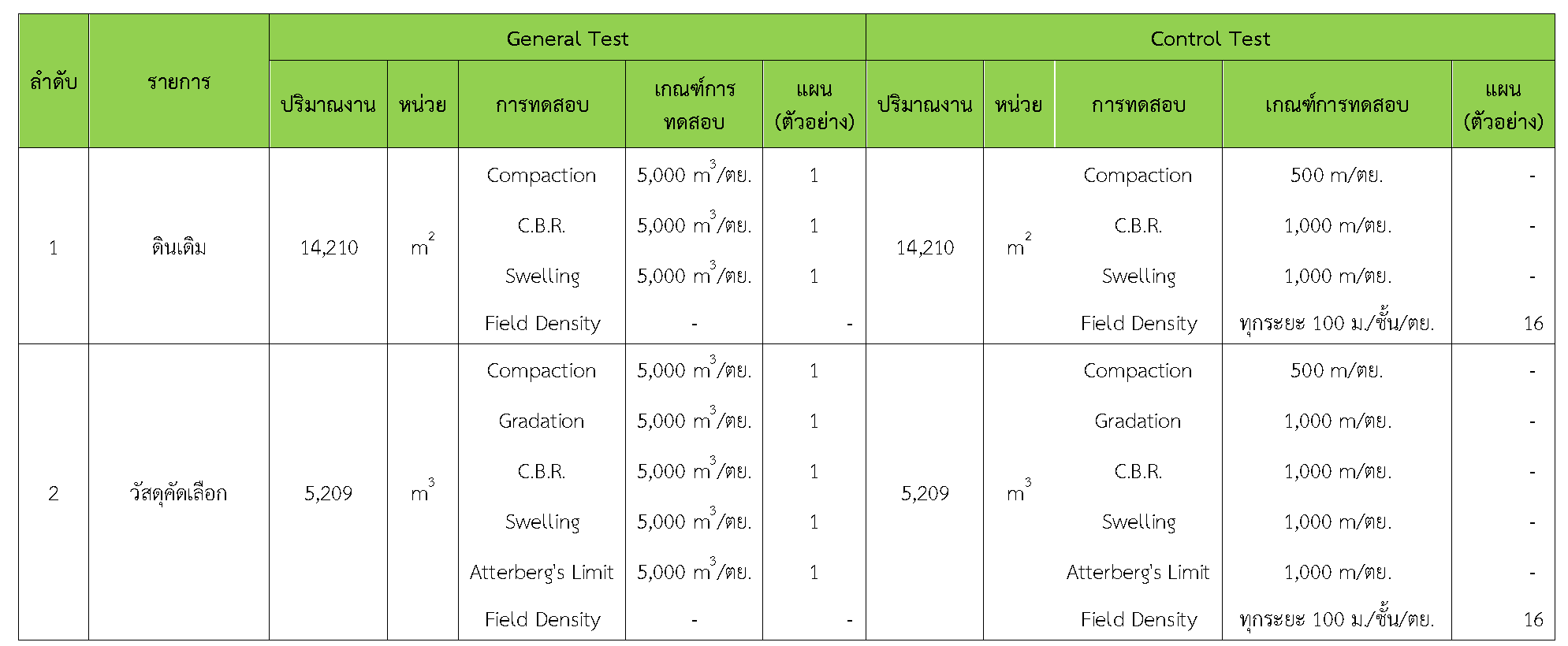

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31กรกฎาคม 2563 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

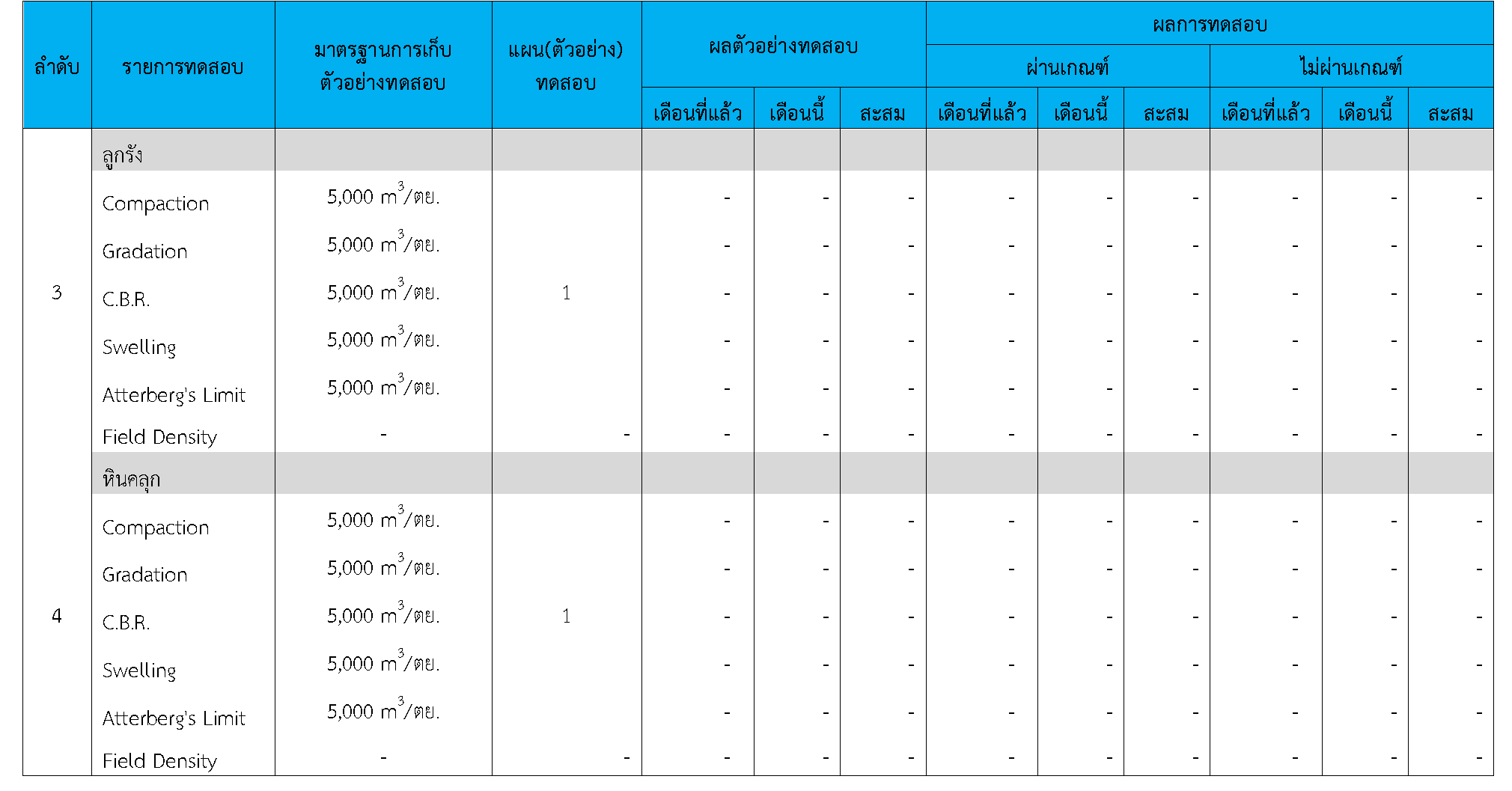

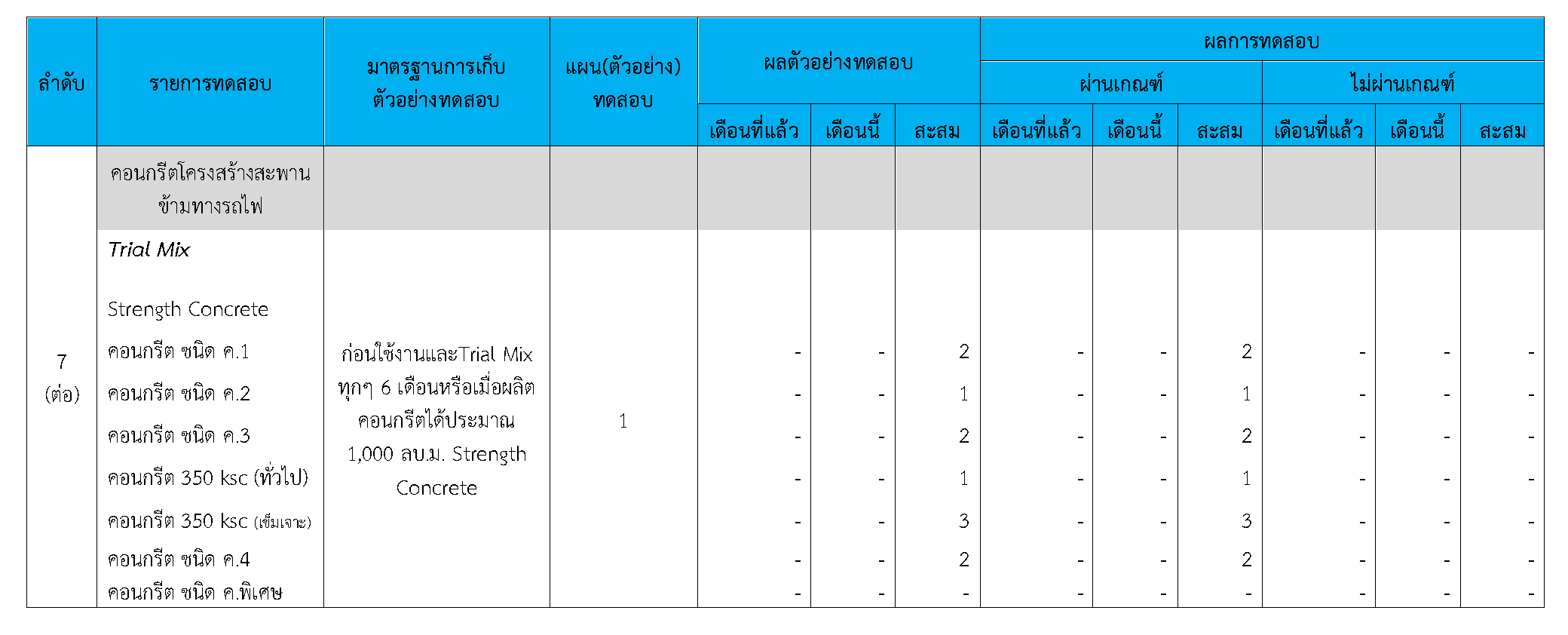

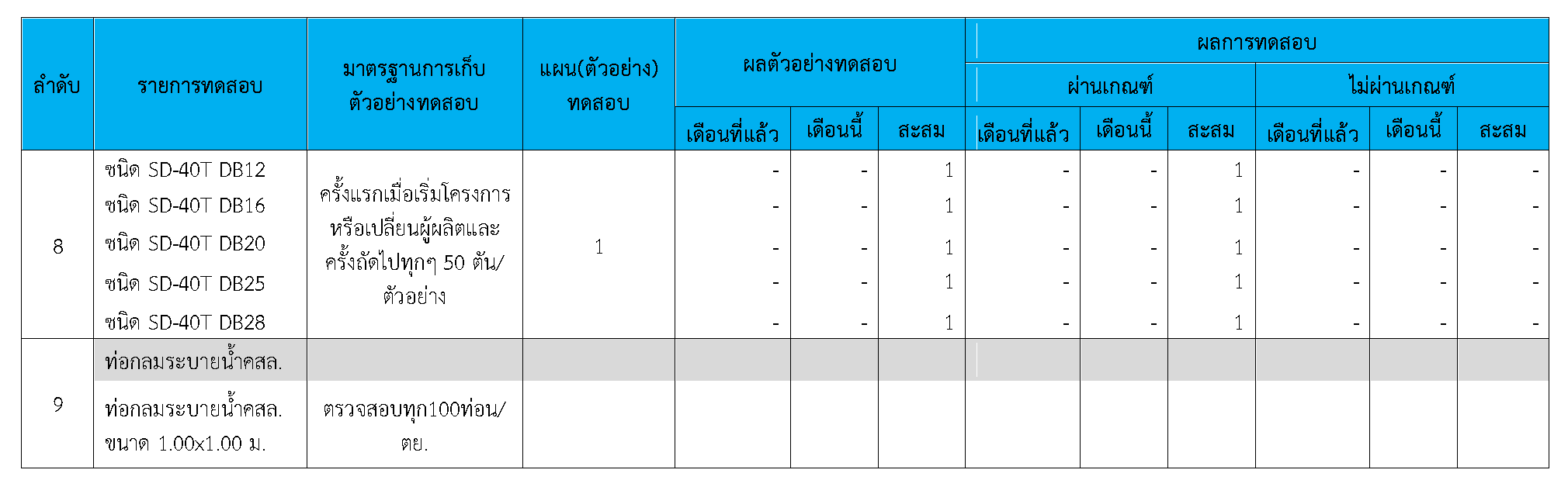

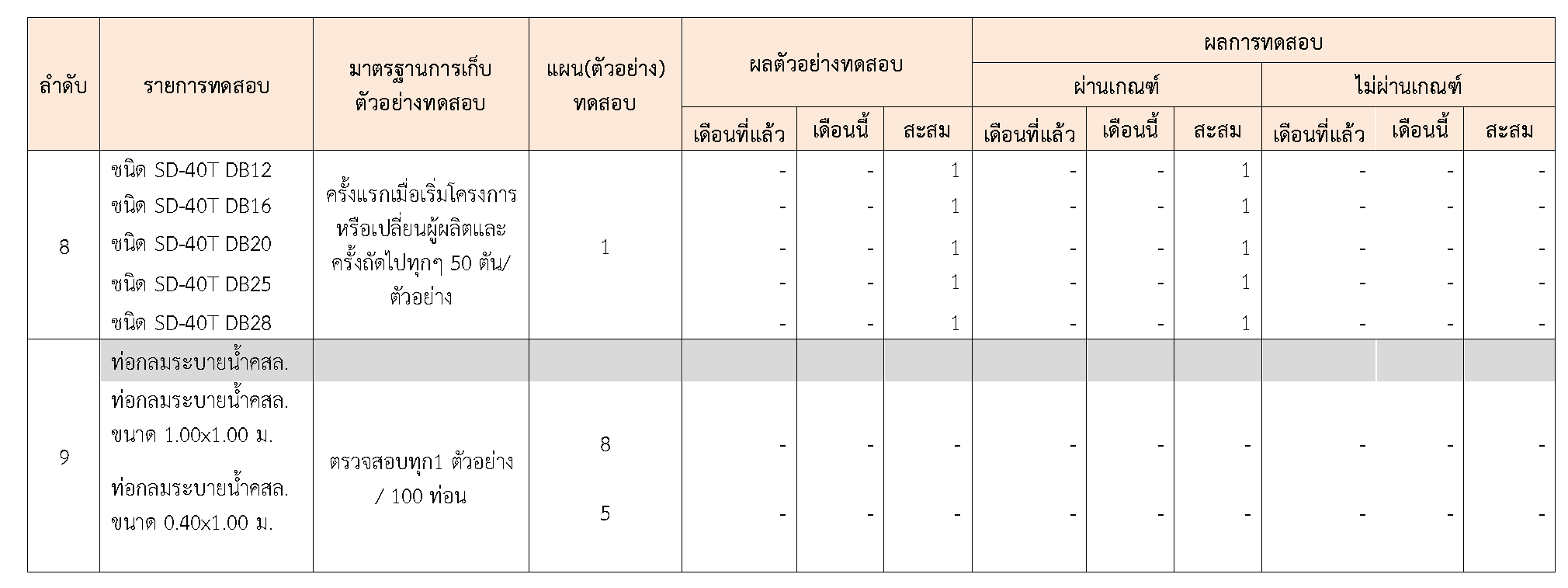

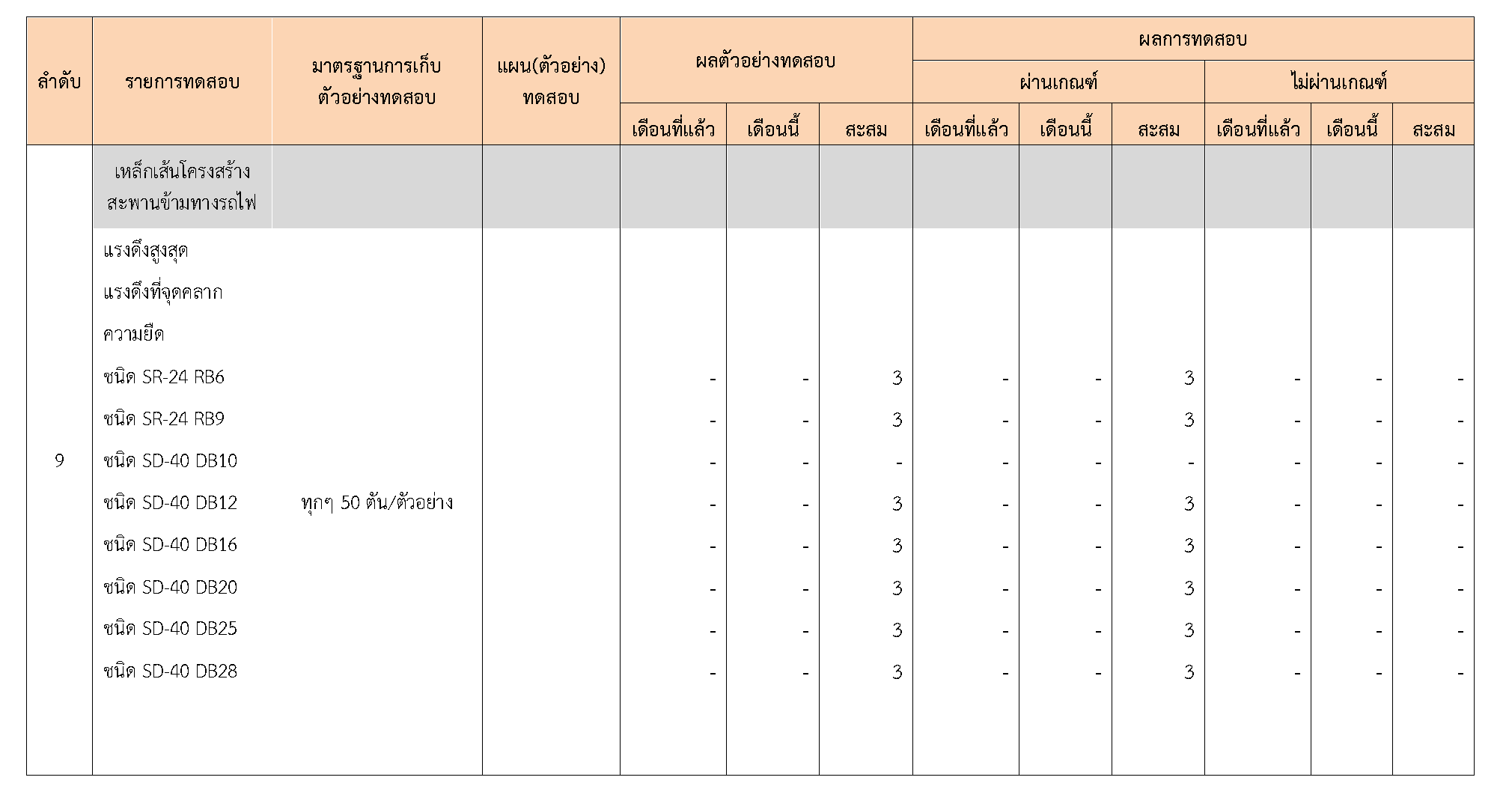

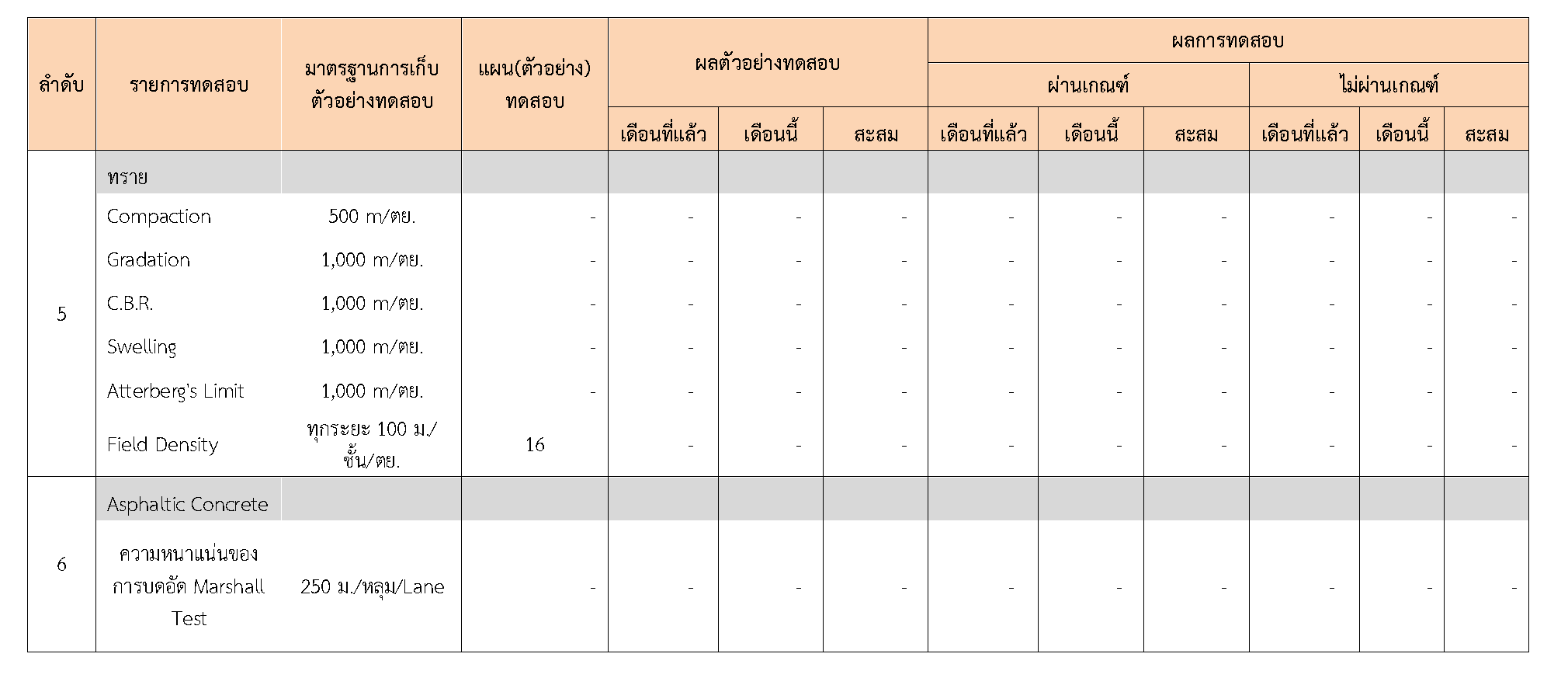

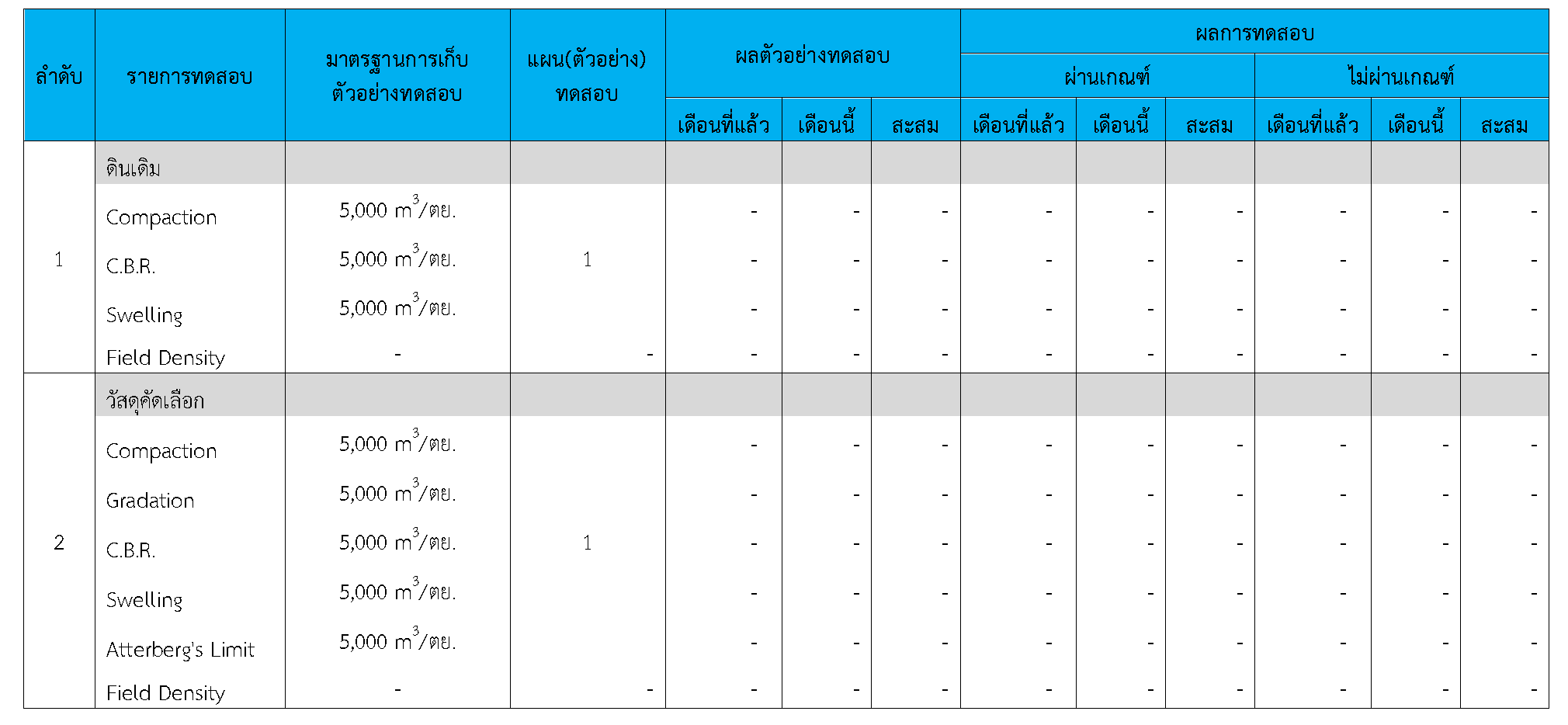

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31 กรกฎาคม 2563ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

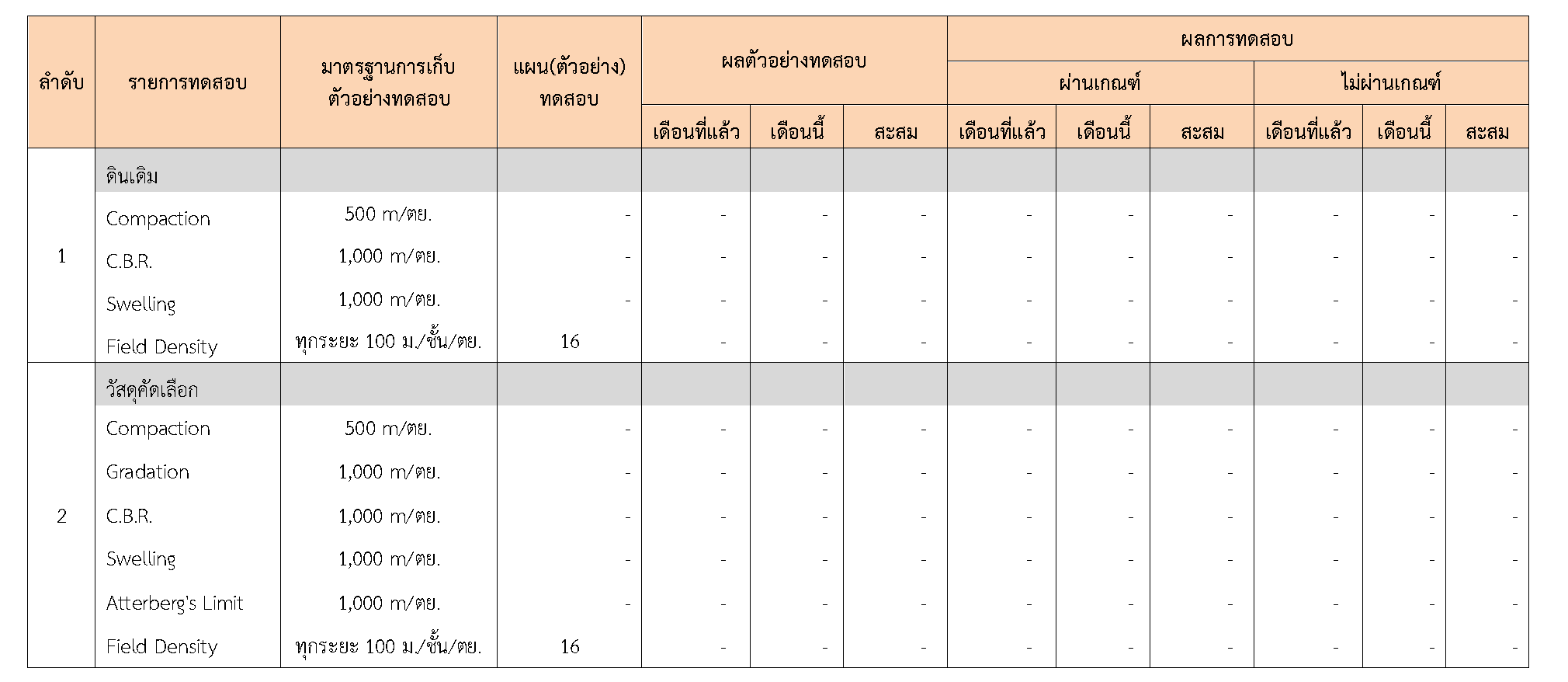

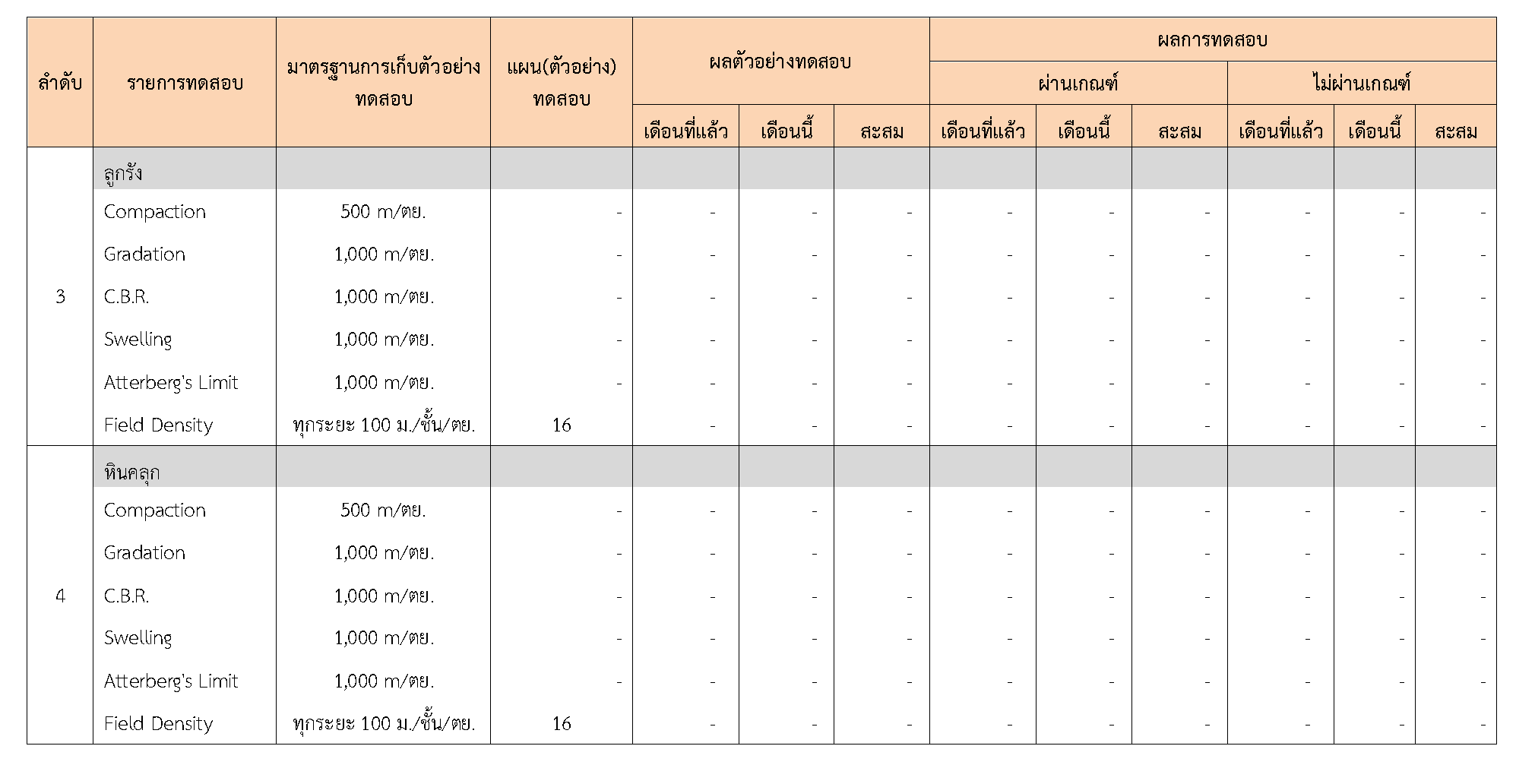

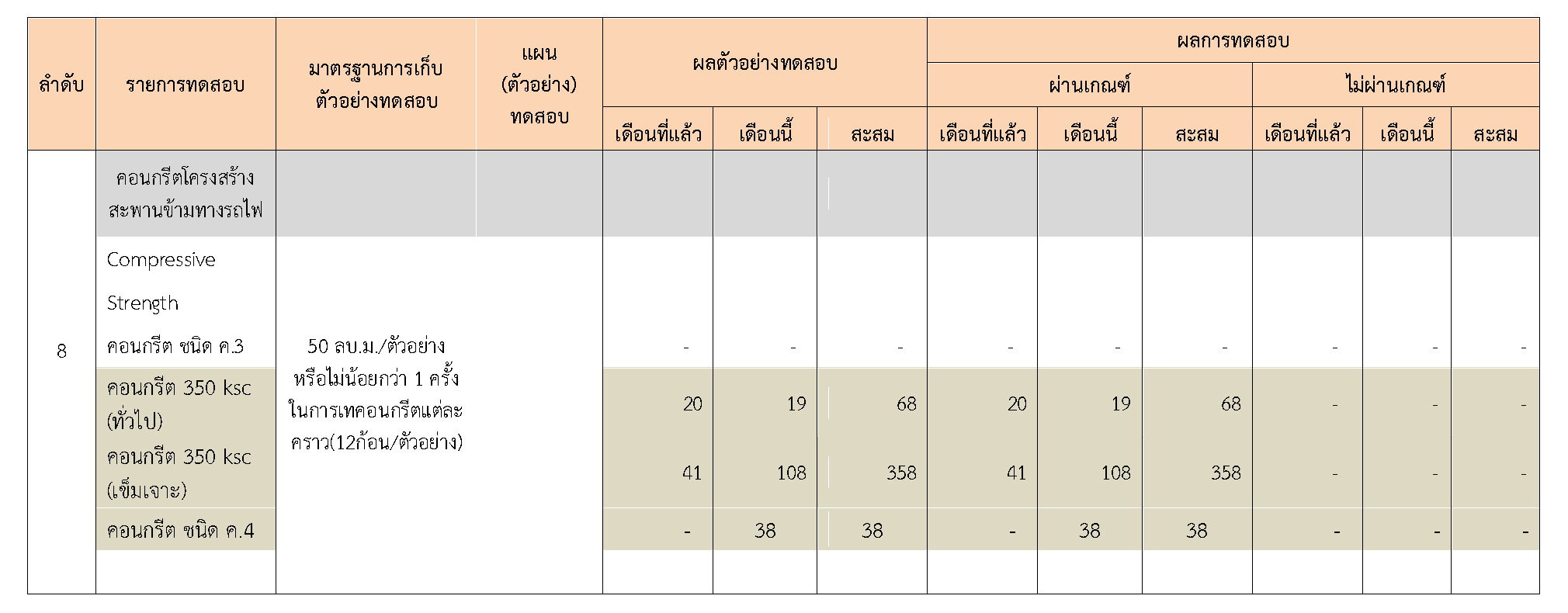

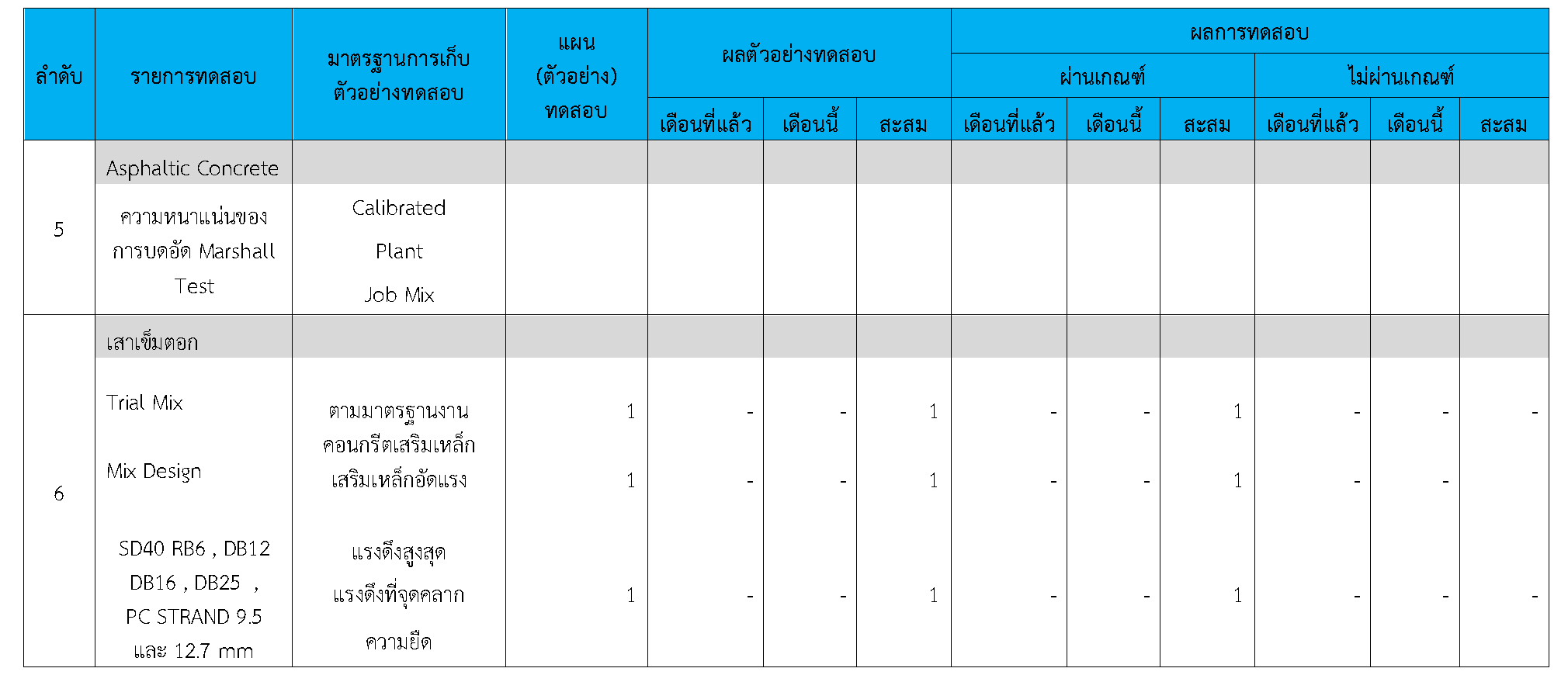

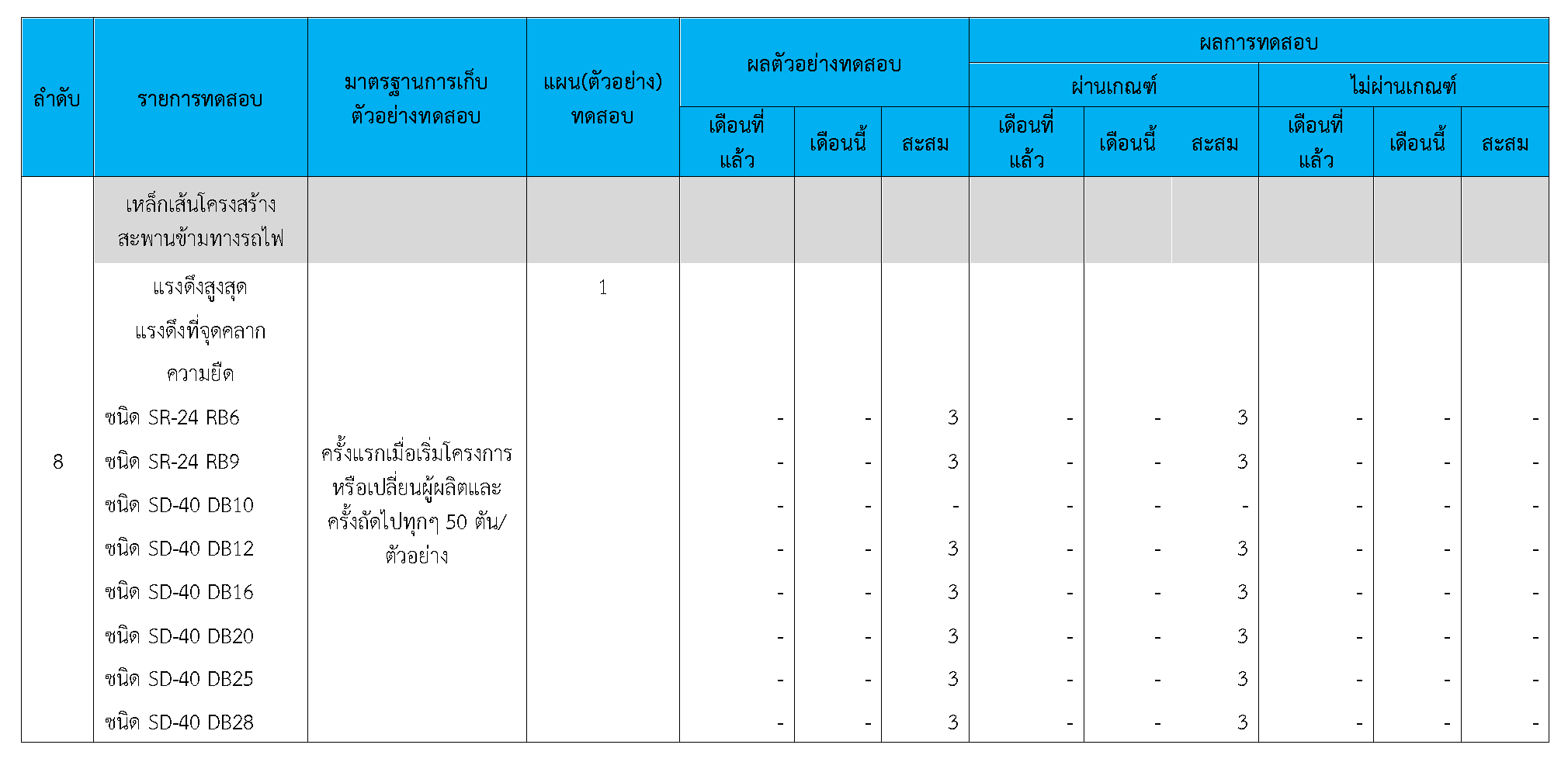

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test
3.3 การจัดการประชุมและการจัดส่งเอกสาร
3.3.1 การจัดการประชุม

หนังสือระหว่าง ที่ปรึกษา ถึง โครงการฯ
หนังสือระหว่าง ผู้รับจ้าง ถึง ที่ปรึกษา
บทที่ 4
แผนงานก่อสร้างและแผนการปฏิบัติงานของที่ปรึกษาในเดือนถัดไป
แผนงานก่อสร้างประจำเดือนสิงหาคม 2563คาดว่าจะได้ผลงานเท่ากับ 0.94%ของโครงการฯ คิดเป็นมูลค่ารวม1,974,174.40บาท ซึ่งมีรายละเอียดดังต่อไปนี้
4.1 แผนงานก่อสร้างในเดือนถัดไป
1. งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
คิดเป็น 0.007%
คิดเป็น 0.011%
คิดเป็น 0.036%
คิดเป็น 0.028%
รวมแผนงานงานทั่วไปฯคิดเป็น 0.082% ของโครงการ
2.งานเสาเข็มและโครงสร้างฐานราก
คิดเป็น 0.062%
คิดเป็น 0.007%
คิดเป็น 0.036%
คิดเป็น 0.024%
รวมแผนงาน งานเสาเข็มและโครงสร้างฐานราก คิดเป็น 0.093% ของโครงการ
3.โครงสร้างส่วนล่าง
คิดเป็น 0.200%
คิดเป็น 0.0003%
คิดเป็น 0.0323%
คิดเป็น 0.0329%
คิดเป็น 0.0361%
คิดเป็น 0.1364%
รวมแผนงาน โครงสร้างส่วนล่าง คิดเป็น 0.438% ของโครงการ
5. งานโครงสร้างอื่นๆ
คิดเป็น 0.413%
รวมแผนงาน โครงสร้างอื่นๆคิดเป็น 0.438% ของโครงการ
4.2 แผนการปฏิบัติงานของที่ปรึกษาในเดือนถัดไป
ที่ปรึกษามีแผนในการปฏิบัติงานควบคุมการก่อสร้างสะพานข้ามทางรถไฟจุดตัดทางรถไฟกับถนนสาย นฐ.1023แยก ทล.4-บ้านวัดละมุด สำหรับเดือนสิงหาคม 2563 ตามรายละเอียดดังนี้
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน กรกฎาคม 2563เท่ากับ 7.65%ผลงานสะสม เท่ากับ
24.45%แสดงดังต่อไปนี้
คิดเป็น 0.007%
คิดเป็น 0.011%
คิดเป็น 0.036%
คิดเป็น 0.028%
รวมผลงาน งานทั่วไปฯ คิดเป็น 0.082 % ของโครงการฯ
2.งานเสาเข็มและโครงสร้างฐานราก
คิดเป็น 3.610%
คิดเป็น 2.504%
คิดเป็น 0.474%
คิดเป็น 0.037%
คิดเป็น 0.0017%
คิดเป็น 0.012%
คิดเป็น 0.021%
รวมผลงาน งานเสาเข็มและโครงสร้างฐานราก คิดเป็น 6.754% ของโครงการฯ
3.งานโครงสร้างส่วนล่าง
คิดเป็น 0.417%
คิดเป็น 0.017%
คิดเป็น 0.036%
คิดเป็น 0.031%
คิดเป็น 0.020%
คิดเป็น 0.294%
รวมผลงาน งานโครงสร้างส่วนล่างคิดเป็น 0.816% ของโครงการฯ
ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง
2.2 รายละเอียดของความก้าวหน้าในสายทาง
ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด
ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
2.5 ปัญหาและอุปสรรค
- ปัญหาจากการก่อสร้าง
จากการเจาะเสาเข็มขนาด 1.00 ม. ตำแหน่ง P14 (Sta.0+441.997) และ P15 (Sta. 0+461.997) ที่ความลึกประมาณ 15.00-16.00 ม. พบชั้นหิน ทำให้ไม่สามารถใช้หัวเจาะแบบสว่าน (Auger) และ แบบถังหมุน (Bucket) ได้ จึงต้องเปลี่ยนหัวเจาะเป็นแบบ Rock Auger และแบบ Cor Bucket ซึ่งทางผู้รับจ้างมิได้เตรียมหัวเจาะทั้ง 2 ประเภทนี้เอาไว้ เนื่องจาก จากการเจาะสำรวจชั้นดินนั้นไม่พบชั้นหิน ทำให้เกิดความล่าช้าจากการจัดหาหัวเจาะ และซ่อมบำรุงเครื่องจักรที่ได้รับความเสียหายจากการปฏิบัติงานอีกหลายครั้ง
