บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน มกราคม 2564เท่ากับ 10.02%ผลงานสะสม เท่ากับ
65.96%แสดงดังต่อไปนี้
-
งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
- ค่าใช้จ่ายสำหรับงานสนาม
คิดเป็น 0.009%
- งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)
คิดเป็น 0.029%
- งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร
คิดเป็น 0.028%
- งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง
คิดเป็น 0.023 %
รวมผลงาน งานทั่วไปฯ คิดเป็น 0.089% ของโครงการฯ
- งานโครงสร้างส่วนล่าง
งานโครงสร้างตอม่อ
- คอนกรีตชนิด ค.3
คิดเป็น 2.512%
งานเหล็กเสริม ชั้นคุณภาพ SD40
- ขนาดเส้นผ่านศูนย์กลาง 12 มม.
คิดเป็น 0.121%
- ขนาดเส้นผ่านศูนย์กลาง 16มม.
คิดเป็น 0.111%
- ขนาดเส้นผ่านศูนย์กลาง 20มม.
คิดเป็น 0.201%
- ขนาดเส้นผ่านศูนย์กลาง 25มม.
คิดเป็น 0.070%
- ขนาดเส้นผ่านศูนย์กลาง 28มม.
คิดเป็น 0.316%
รวมผลงาน งานโครงสร้างส่วนล่างคิดเป็น 3.331% ของโครงการฯ
- งานโครงสร้างส่วนบน
งานโครงสร้างพื่นสะพาน
- งานหล่อคานคอนกรีตอัดแรง ชนิด I-Girder ขนาด 0.50x1.70 ม.ยาวเฉลี่ย 17 ม.(G3)
คิดเป็น 1.422%
- งานหล่อคานคอนกรีตอัดแรง ชนิด I-Girder ขนาด 0.50x1.70 ม.ยาว 30 ม.(G4)
คิดเป็น 1.321%
- งานติดตั้งคานอัดแรง (รวมค่าขนส่ง)
คิดเป็น 0.114%
- งานพื้นคอนกรีตบนคานอัดแรง
คิดเป็น 0.694%
- งานคานขวางตัวกลาง (Intermediate Diaphragm)
คิดเป็น 0.085%
- งานคานขวางตัวริม (End Diaphragm)
คิดเป็น 0.085%
งานราวสะพาน
- คอนกรีตชนิด ค.3
คิดเป็น 0.0005%
- งานเหล็กเสริม ชั้นคุณภาพ SR24ขนาดเส้นผ่านศูนย์กลาง 9 มม.
คิดเป็น 0.0001%
- งานเหล็กเสริม ชั้นคุณภาพ SR40ขนาดเส้นผ่านศูนย์กลาง 12 มม.
คิดเป็น 0.0001%
รวมผลงาน งานโครงสร้างส่วนบนคิดเป็น 3.722% ของโครงการฯ
- งานโครงสร้างอื่นๆ
งานโครงสร้างปรับการทรุดตัวคอสะพาน (Bearing Unit)
- ผนัง MSE Wall
คิดเป็น 0.616%
รวมผลงาน งานโครงสร้างอื่นๆคิดเป็น 0.616% ของโครงการฯ
- งานทาง
งานถนนต่อเชื่อมสะพาน
- งานปรับเกลี่ยแต่งและบดอัดคันทาง
คิดเป็น 0.013%
- งานดินตัด
คิดเป็น 0.018%
- งานดินถม
คิดเป็น 0.232%
งานทางกลับรถใต้สะพาน
- งานปรับเกลี่ยแต่งและบดอัดคันทาง
คิดเป็น 0.053%
- งานดินตัด
คิดเป็น 0.029%
- งานดินถม
คิดเป็น 0.098%
- งานวัสดุคัดเลือก
คิดเป็น 0.181%
งานระบบระบายน้ำ
- งานท่อ คสล. ศก.1.00 ม.
คิดเป็น 1.522%
- บ่อพักสำหรับ ท่อ คสล.ศก.1.00 ม.รวมตะแกรงเหล็ก
คิดเป็น 0.991%
รวมผลงาน งานโครงสร้างอื่นคิดเป็น 3.184% ของโครงการฯ
ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง
2.2 รายละเอียดของความก้าวหน้าในสายทาง
ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

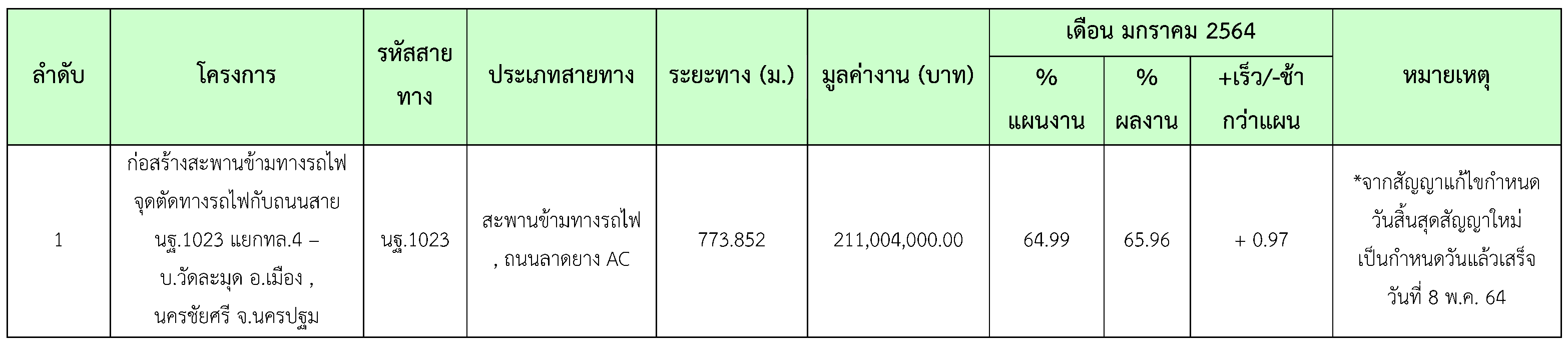

ในเดือน มกราคม2564 มีความก้าวหน้าของงานก่อสร้างและการตรวจรับงาน ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
- กรมทางหลวงชนบท
- แขวงทางหลวงชนบทนครปฐม
2.5 ปัญหาและอุปสรรค
- ไม่มี -
