รายงานความก้าวหน้า รายงานความก้าวหน้า ครั้งที่ 23

บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา

3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน กรกฎาคม 2564 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

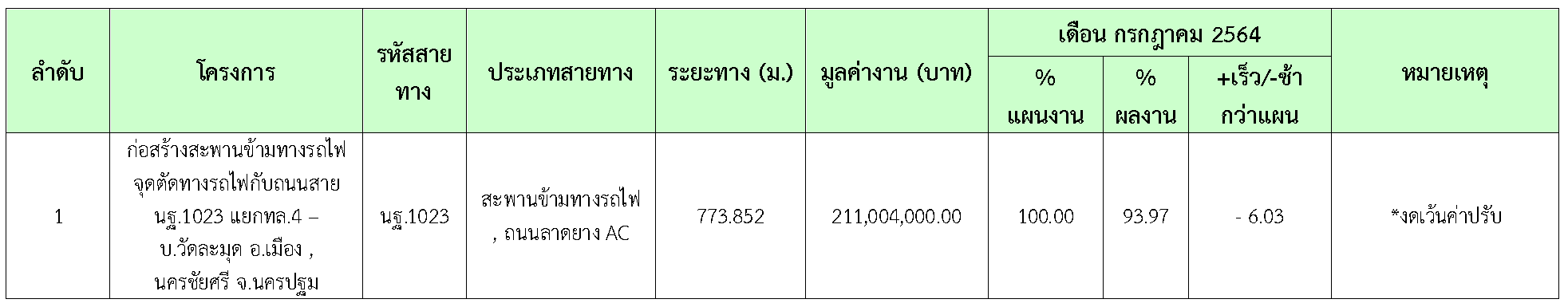

ผลความก้าวหน้าของบริษัทที่ปรึกษา แสดงไว้ในตารางที่ 3.1.1 ดังนี้

ตารางที่ 3.1.1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2.1 – 3.2.2 ดังนี้

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง, นครชัยศรี จ.นครปฐม 1 แห่ง
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31 กรกฎาคม 2564  ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง
ตารางที่ 3.2.1 ตารางผลการทดสอบวัสดุ General Test


โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง, นครชัยศรี จ.นครปฐม 1 แห่ง

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31กรกฎาคม 2564 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ Control Test


3.3 การจัดการประชุมและการจัดส่งเอกสาร

3.3.1 การจัดการประชุม
- ไม่มี -

3.3.2 การจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้
หนังสือระหว่าง ที่ปรึกษา ถึง โครงการฯ



หนังสือระหว่าง ที่ปรึกษา ถึง ผู้รับจ้าง
- ไม่มี -

หนังสือระหว่าง โครงการฯ ถึง ที่ปรึกษา
- ไม่มี -

หนังสือระหว่าง ผู้รับจ้าง ถึง ที่ปรึกษา



บทที่ 4 แผนงานก่อสร้างและแผนการปฏิบัติงานของที่ปรึกษาในเดือนถัดไป


บทที่ 4
แผนงานก่อสร้างและแผนการปฏิบัติงานของที่ปรึกษาในเดือนถัดไป

แผนงานก่อสร้างประจำเดือน สิงหาคม 2564 คาดว่าจะได้ผลงานเท่ากับ 6.03 % ของโครงการฯ คิดเป็นมูลค่ารวม  1,899,036.00  บาท ซึ่งมีรายละเอียดดังต่อไปนี้
4.1 แผนงานก่อสร้างในเดือนถัดไป

1. งานโครงสร้างส่วนบน
1.1 งานอื่นๆ
ท่อ HDPE PIPE ขนาดเส้นผ่านศูนย์กลาง 0.20 ม.
คิดเป็น 0.0432 %

รวมแผนงาน โครงสร้างส่วนบน คิดเป็น 0.0432 % ของโครงการ

2. งานทาง
2.1 งานถนนต่อเชื่อมสะพาน
งานรองพื้นแอสฟัลต์ Prime Coat (MC70)
คิดเป็น 0.033 %
งานชั้นแอสฟัลต์ยึดเกาะ Tack Coat
คิดเป็น 0.009 %
งานแอสฟัลต์คอนกรีตชั้นรองผิวทาง (Binder Course) ความหนา 0.05 เมตร
คิดเป็น 0.144 %
งานแอสฟัลต์คอนกรีตชั้นผิวทาง (Wearing Course) ความหนา 0.05 เมตร
คิดเป็น 0.142 %
งานแอสฟัลต์คอนกรีตปรับระดับ (Leveling Course) ความหนา 0.05 - 0.15 เมตรคิดเป็น 0.144 %
2.2 งานทางกลับรถใต้สะพาน
งานรองพื้นแอสฟัลต์ Prime Coat (MC70)
คิดเป็น 0.091 %

งานชั้นแอสฟัลต์ยึดเกาะ Tack Coat
คิดเป็น 0.024 %
งานแอสฟัลต์คอนกรีตชั้นรองผิวทาง (Binder Course) ความหนา 0.05 เมตร
คิดเป็น 0.393 %
งานแอสฟัลต์คอนกรีตชั้นผิวทาง (Wearing Course) ความหนา 0.05 เมตร
คิดเป็น 0.388 %
2.3 งานทางบริการเลียบรถไฟ
งานรองพื้นแอสฟัลต์ Prime Coat (MC70)
คิดเป็น 0.080 %
งานชั้นแอสฟัลต์ยึดเกาะ Tack Coat
คิดเป็น 0.021 %
งานแอสฟัลต์คอนกรีตชั้นรองผิวทาง (Binder Course) ความหนา 0.05 เมตร
คิดเป็น 0.346 %
งานแอสฟัลต์คอนกรีตชั้นผิวทาง (Wearing Course) ความหนา 0.05 เมตร
คิดเป็น 0.341 %
2.4 งานระบบระบายน้ำ
งานรางดินระบายน้ำ รูปสี่เหลี่ยมคางหมู
คิดเป็น 0.014 %

รวมแผนงาน งานทาง คิดเป็น 2.167 % ของโครงการ

3. งานส่วนประกอบอื่น
งานป้ายเครื่องหมายจราจรและเครื่องอำนวยความปลอดภัย
คิดเป็น 0.220 %
งานเครื่องหมายจราจรบนผิวทาง
คิดเป็น 3.596 %
รวมแผนงาน งานส่วนประกอบอื่น คิดเป็น 3.816 % ของโครงการ


4.2 แผนการปฏิบัติงานของที่ปรึกษาในเดือนถัดไป
ที่ปรึกษามีแผนในการปฏิบัติงานควบคุมการก่อสร้างสะพานข้ามทางรถไฟจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด สำหรับเดือน สิงหาคม 2564 ตามรายละเอียดดังนี้
1. ควบคุมการก่อสร้างตามรายละเอียดในสัญญา
2. การประสานงานกับหน่วยงานสาธารณูปโภค
3. ตรวจสอบแผนงาน
4. ตรวจสอบผลงานผู้รับจ้างก่อสร้าง
5. เก็บรวบรวมรายงานการปฏิบัติงาน
6. การประชาสัมพันธ์โครงการ
7. การจัดทำเอกสารและการนำเสนอ
- จัดทำรายงานความก้าวหน้า ประจำเดือน สิงหาคม 2564
- จัดทำรายงานการปฏิบัติการของที่ปรึกษา ประจำเดือน สิงหาคม 2564
8. จัดทำรายงานการจัดทำเว็บไซต์ (Web Site) โครงการ ประจำเดือน สิงหาคม 2564
9. การประชุมและประสานงาน
- ประชุมติดตามความก้าวหน้า ระหว่างกรมทางหลวงชนบท ที่ปรึกษาและผู้รับจ้าง




บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน

2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน กรกฎาคม 2564 เท่ากับ  0.23 % ผลงานสะสม เท่ากับ
93.97 %   แสดงดังต่อไปนี้

1. งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
ค่าใช้จ่ายสำหรับงานสนาม
งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)
งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร
งานประชาสัมพันธ์และการมีส่วนร่วมภาคประชาชน
งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง

2. งานโครงสร้างส่วนบน
งานอื่นๆ
งานกำแพงกันเสียง (บนสะพาน)
แบบทึบแสง (ชนิดดูดซับเสียง) ความสูง2 เมตร พร้อมเสา - โครงยึด และอุปกรณ์
คิดเป็น 0.112 %
แบบชนิดใส พร้อมเส้นใยในลอน หนา 15 มม. ความสูง 2.00 ม. พร้อมโครงยึดและอุปกรณ์
คิดเป็น 0.122 %

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง


2.2 รายละเอียดของความก้าวหน้าในสายทาง
ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด

2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือน กรกฎาคม 2564  มีความก้าวหน้าของงานก่อสร้าง และการตรวจรับงาน ดังสรุปในตารางที่ 2.3-1

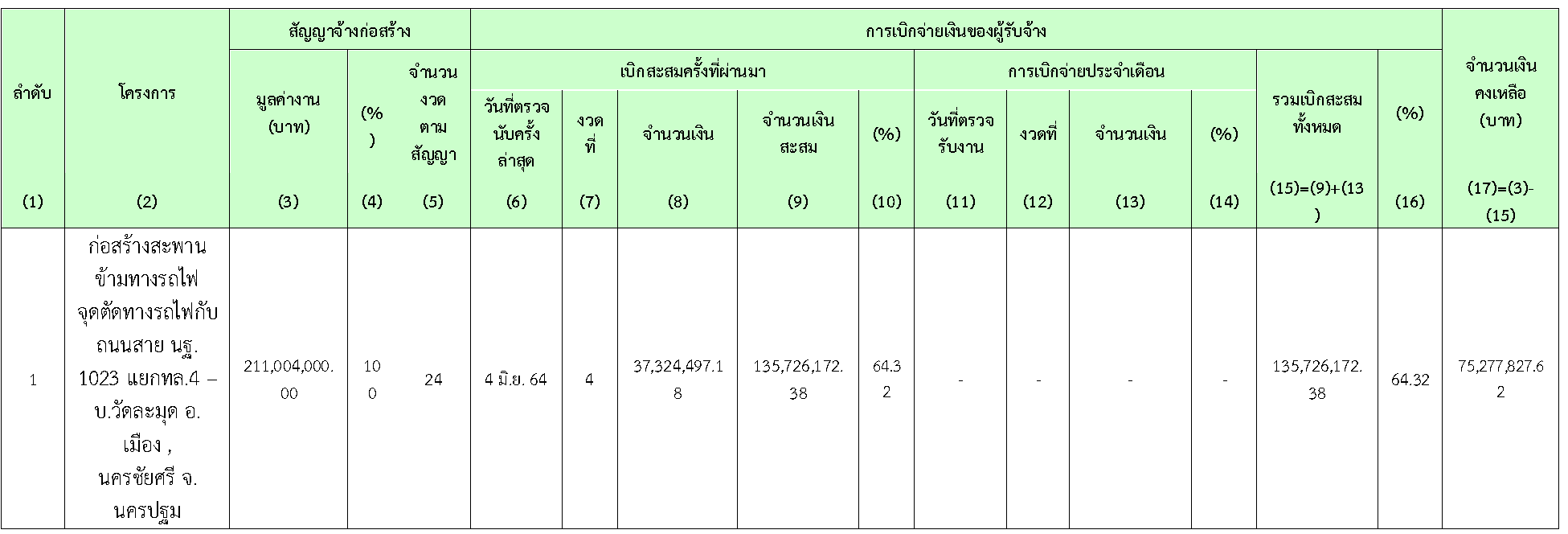

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
กรมทางหลวงชนบท


2.5 ปัญหาและอุปสรรค
การก่อสร้างสะพานลอยคนเดินข้ามทางรถไฟ ค่าระดับรางรถไฟความเร็วสูงกับค่าระดับท้องพื้นสะพานลอยคนเดินข้ามอาจมีระยะห่างไม่เพียงพอกับการก่อสร้างตัวสะพานลอย
การเข้าพื้นที่เพื่อดำเนินการวางท่อ คสล.พร้อมบ่อพัก ในพื้นที่ของการรถไฟฯ
ต้องหยุดงานก่อสร้าง เป็นการชั่วคราวอย่างน้อย 30 วัน จากพระราชกำหนดการบริหารราชการในสถานการณ์ฉุกเฉิน ฉบับที่ 25  มีผลบังคับตั้งแต่วันที่ 28 มิถุนายน 2564 เป็นต้นไป
