บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าในช่วงเดือนแรกของการปฏิบัติงาน (0.21%) กำลังดำเนินการก่อสร้างสำนักงานชั่วคราว และยังไม่สามารถเข้าพื้นที่ได้บางส่วน ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

2.2      รายละเอียดของความก้าวหน้าในสายทาง

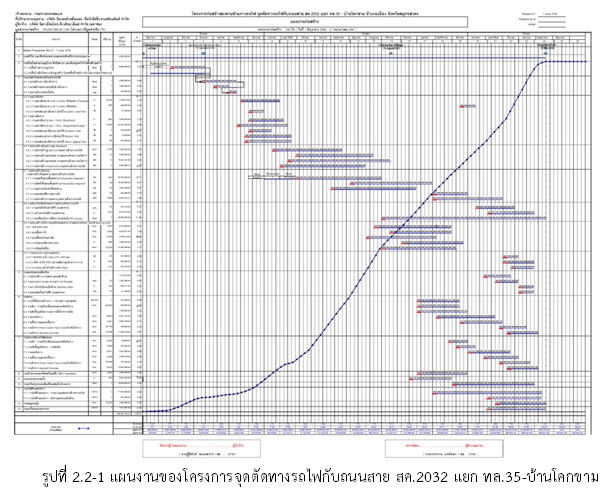

เนื่องจากเป็นช่วงเริ่มต้นของโครงการ ผู้รับจ้างยังไม่มีความก้าวหน้าของงานในสนาม แต่ได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

2.3      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน มิถุนายน 2559 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

2.4      บัญชีจำนวนแรงงานในโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.4.1    บัญชีจำนวนแรงงานที่จ้าง โดยที่ปรึกษา

2.4.2    บัญชีจำนวนแรงงานที่จ้าง โดยผู้รับจ้าง

ทางที่ปรึกษายังไม่ได้รับข้อมูลในส่วนนี้ และกำลังเร่งระสานงานอยู่

2.5      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน มิถุนายน 2559 ทางที่ปรึกษากำลังศึกษาเอกสารที่เกี่ยวข้องและจัดทำแผนงานประชาสัมพันธ์โครงการและจัดการมีส่วนร่วมของประชาชน แต่ยังไม่มีการจัดส่งเอกสานงานเป็นทางการกับหน่วยงานใดๆ

2.6      ปัญหาและอุปสรรค

ในเดือน มิถุนายน ยังมีเจ้าของที่ดินและอาคารในพื้นที่โครงการ ยังไม่เข้ามาทำสัญญากับกรมทางหลวงชนบท อีกหลายราย
