บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าของเดือนสิงหาคม 2559 ของการปฏิบัติงาน (2.89%) กำลังดำเนินการก่อสร้างสำนักงานชั่วคราว และยังไม่สามารถเข้าพื้นที่ได้บางส่วน ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

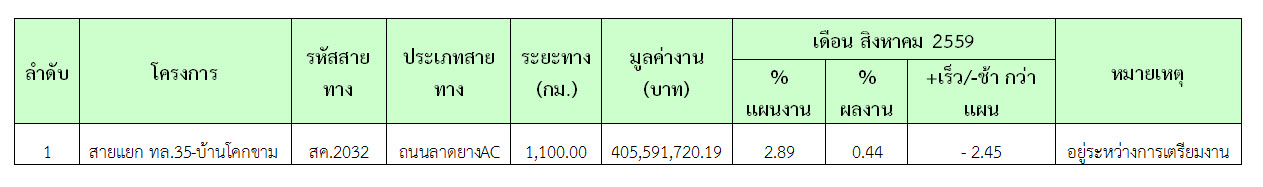

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง
2.2 รายละเอียดของความก้าวหน้าในสายทาง
เนื่องจากในช่วงเดือนที่ 3 ของโครงการ ผู้รับจ้างยังไม่มีความก้าวหน้าของงานในสนาม แต่ได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

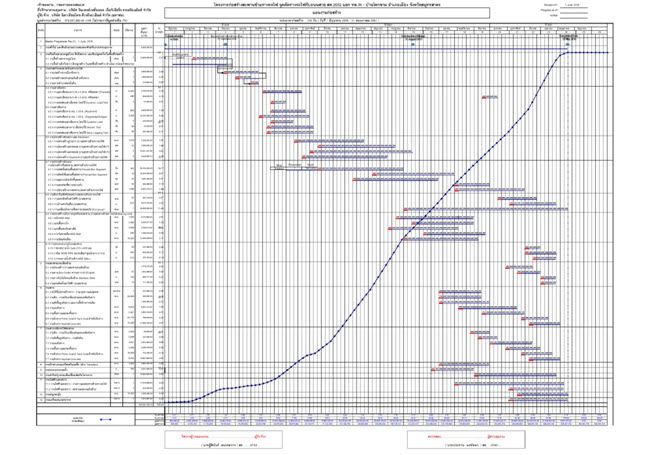

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือน สิงหาคม 2559 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

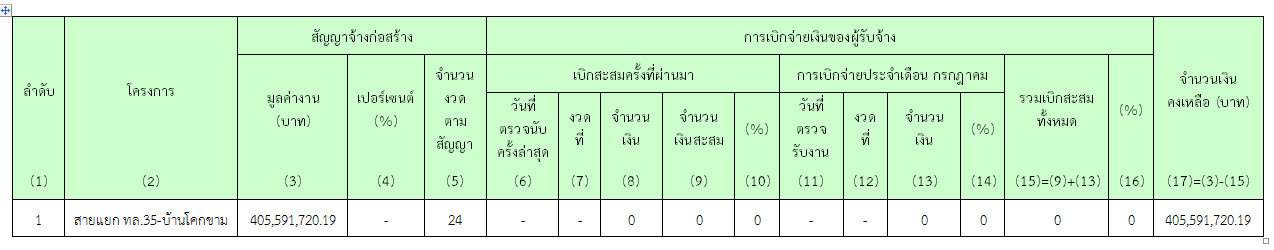

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 บัญชีจำนวนแรงงานในโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม
2.4.1 บัญชีจำนวนแรงงานที่จ้าง โดยที่ปรึกษา
2.4.2 บัญชีจำนวนแรงงานที่จ้าง โดยผู้รับจ้าง
ทางที่ปรึกษายังไม่ได้รับข้อมูลในส่วนนี้ และกำลังเร่งระสานงานอยู่
2.5 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนสิงหาคม 2559 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ และได้จัดทำการมีส่วนร่วมภาคประชาชน ครั้งที่ 1และได้ทำหนังสือแจ้งไปยังหน่วยงานที่เกี่ยวข้องเพื่อลงนามในบันทึกสัญญา 3 ฝ่าย และร่วมรับทราบผลกระทบอันเนื่องมาจากการก่อสร้าง รวมถึงร่วมรับฟังความคิดเห็นต่างๆ
2.6 ปัญหาและอุปสรรค
ในเดือน สิงหาคม มีปัญหาอุปสรรค ดังต่อไปนี้
1. ติดปัญหาการรื้อย้ายไฟฟ้า เนื่องจากผู้ใช้ไฟฟ้าในเขตทางประมาณ 13 ราย ยังไม่ได้ยื่นเอกสารแสดงวามจำนงขอย้ายหม้อแปลงไฟฟ้า
2. ติดปัญหาการรื้อย้ายระบบท่อประปา
3. ติดปัญหาการรื้อย้ายโทรศัพท์
4. ยังมีเจ้าของที่ดนและอาคารในพื้นที่โครงการ ยังไม่เข้ามาทำสัญญากับกรมทางหลวงชนบทอีกหลายราย
