บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือนเมษายน 2560 ของการปฏิบัติงาน (0.98%)แยกเป็น ดังต่อไปนี้

1.       จัดสร้างบ้านพักคนงานหลังที่ ๒

2.        ทำการปรับพื้นด้านหน้าสำนักงานก่อสร้างโครงการ

3.        ติดตั้งป้ายจราจร  และรวมทั้งติดตั้งแผงคอนกรีต เป็นแนวคั่นถนน เพื่อเตรียมการตามมาตราฐานการรักษาความปลอดภัยในช่วงวันหยุดเทศกาลสงกรานต์

4.       งานในฝั่งซ้ายทาง ได้มีการดำเนินการ ดังต่อไปนี้

๔.๑ - sta.300-550สูบน้ำในร่องน้ำ แก้ซอร์ทดินถม, บดอัดดินถม ปรับแต่งร่องน้ำ

ตรวจสอบค่าระดับชั้นดินถม

๔.๒-sta.450-475บดอัดดินถม

๔.๓- sta. 625-880แก้ซอร์ทและบดอัดชั้นดินถม รื้อดินถมตาก

5.       งานในฝั่งขวาทาง ได้มีการดำเนินการ ดังต่อไปนี้

๕.๑-  sta.00-075สูบน้ำในร่องน้ำ ถมบดอัดดินถม รื้อแผ่นทางเท้าออก

๕.๒-  sta. 250- 300แก้ซอร์ท

6.       งานเซอร์เวย์ให้แนวเขตทางแปลงที่ดิน ท 27 , แนวเขตทางและเสาไฟ แปลงที่ดิน ท37

7.       งานเคีลยริ่งแปลงที่ดิน ท44 และ ท 45

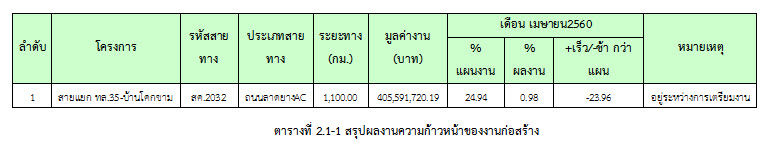

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือนเมษายน 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

เนื่องจากในช่วงเดือนที่ 11ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

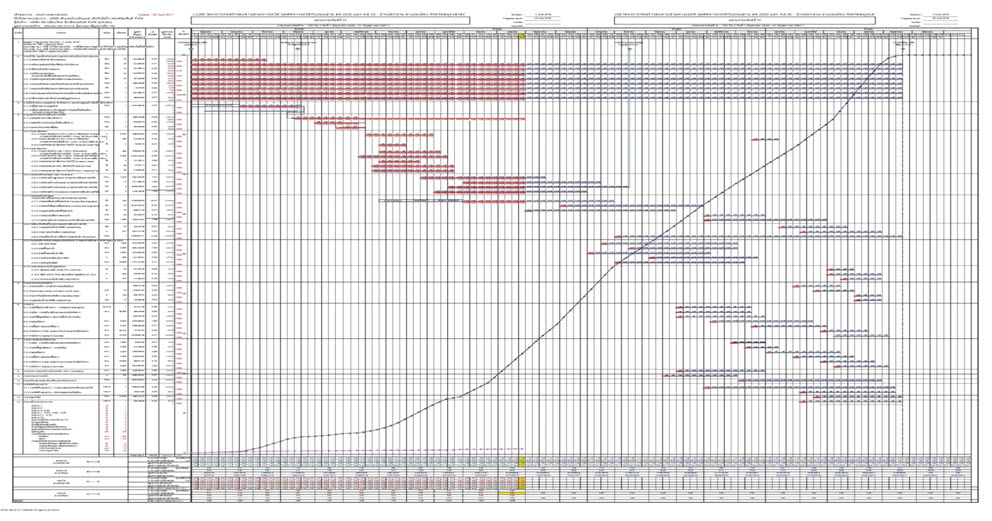

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

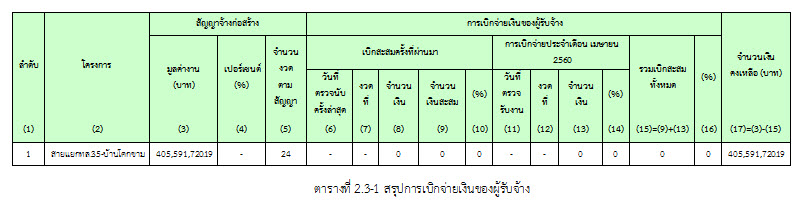

ในเดือนเมษายน2560 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน เมษายน 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ



2.7      ปัญหาและอุปสรรค

ในเดือน เมษายน 2560มีปัญหาอุปสรรค ดังต่อไปนี้

1.       การเวณคืนที่ดิน ฝั่งซ้ายทางsta.0+100 - 300 , 550-600 ,800-875

2.       การเวณคืนที่ดิน ฝั่งขวาทางsta.0+325-550, 625-1+100

3.       ติดการรื้อย้ายสาธารณูปโภคทั้งหมด
