บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าของเดือนพฤษภาคม 2560 ของการปฏิบัติงาน (1.36%)แยกเป็น ดังต่อไปนี้
1. งานกำแพงกันดิน ในฝั่งซ้าย เริ่มตั้งแต่ ช่วงsta.0+311 ถึง 0+331,sta.0+350 ถึง 0+450,sta.0+660 ถึง 0+750 และ sta.0+765 ถึง 0+800
2. ทดสอบ Field Density 3จุด ในฝั่งซ้ายทาง sta.0+350 , sta.0+475, sta.0+506
3. งานเก็บ cross section sta.0+650 ถึง 0+750 ฝั่งขวาทาง และsta.0+350 ถึง 0+450 ฝั่งซ้ายทาง
4. งานรื้อกำแพงแปลงที่ดิน ท 22,23,24 ความยาว 330 m. sta.0+300 ถึง 0+330 ฝั่งขวาทาง

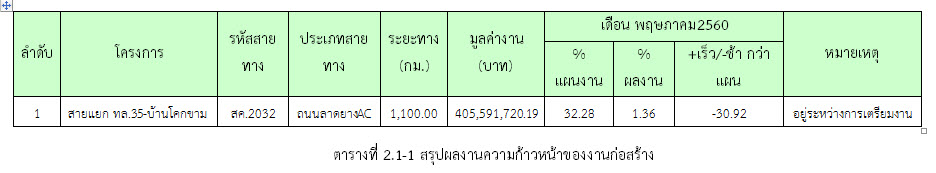

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

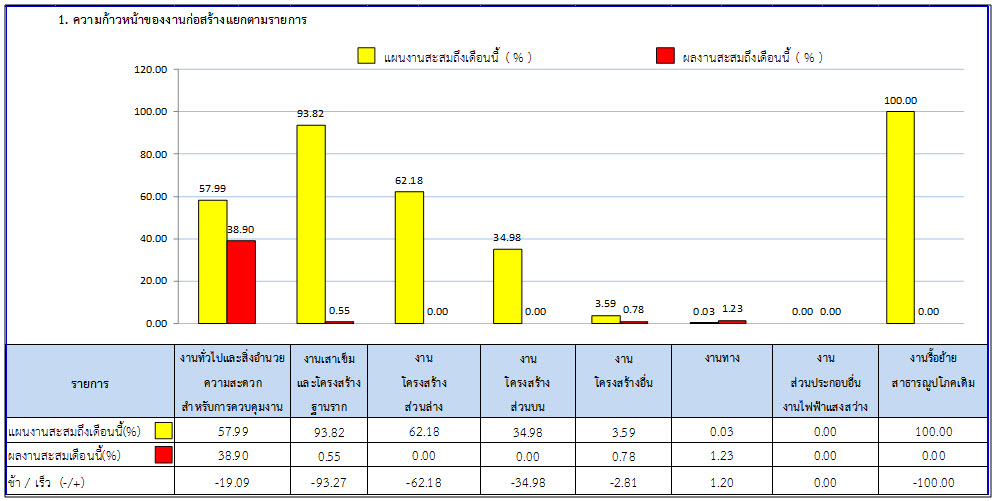

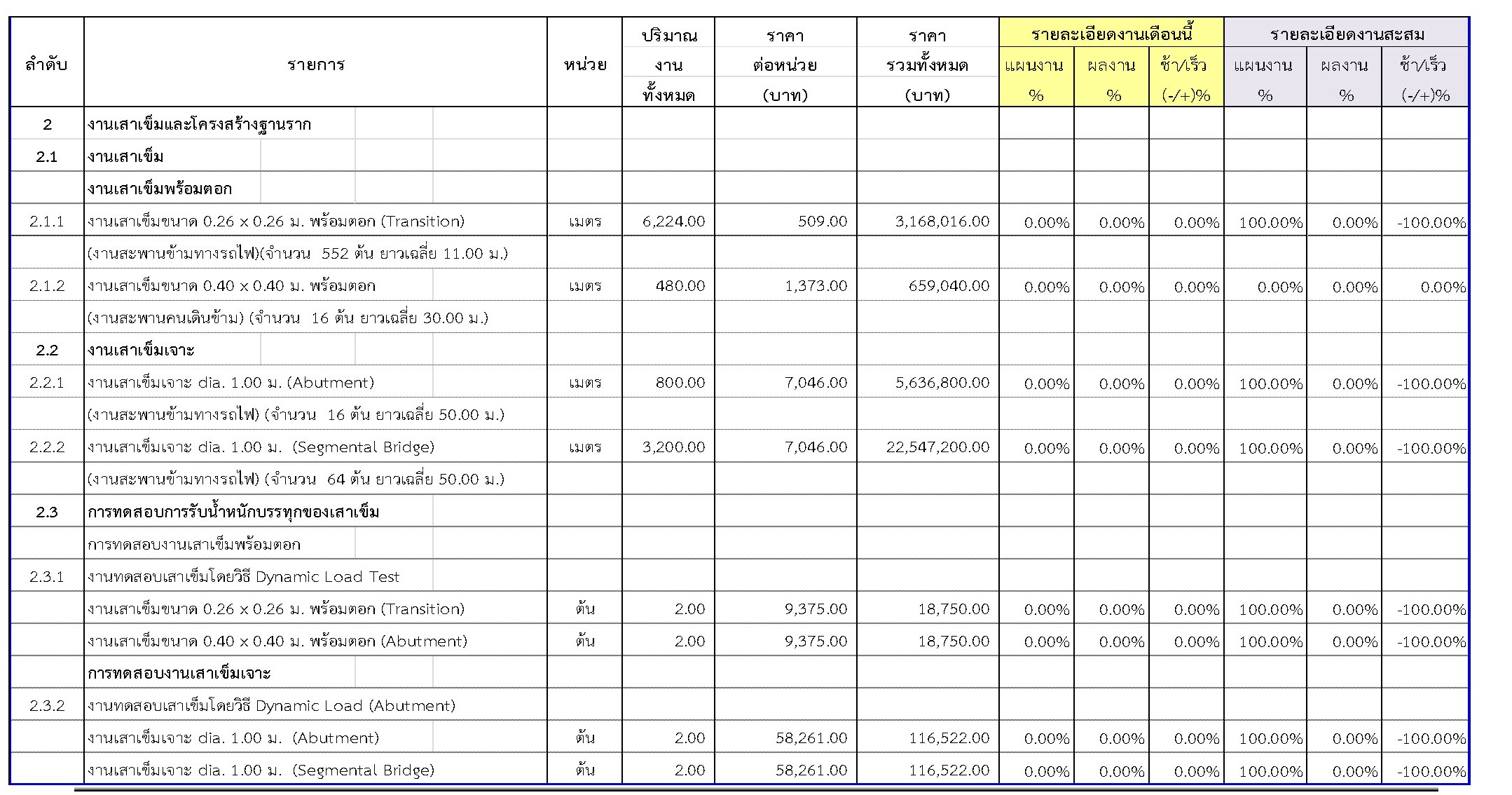

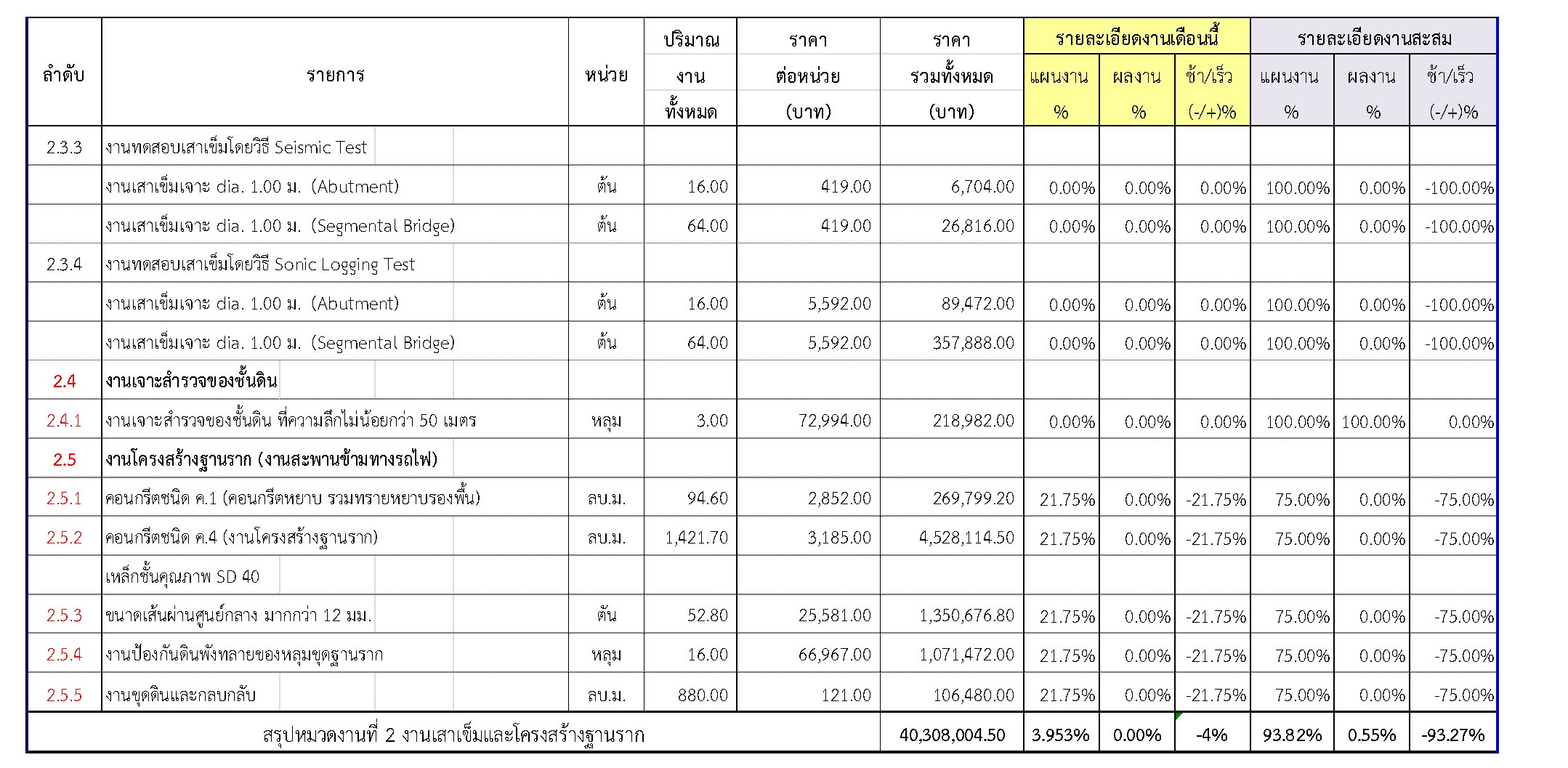

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ
2.3 รายละเอียดความก้าวหน้าของโครงการ
ในช่วงเดือนพฤษภาคม2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

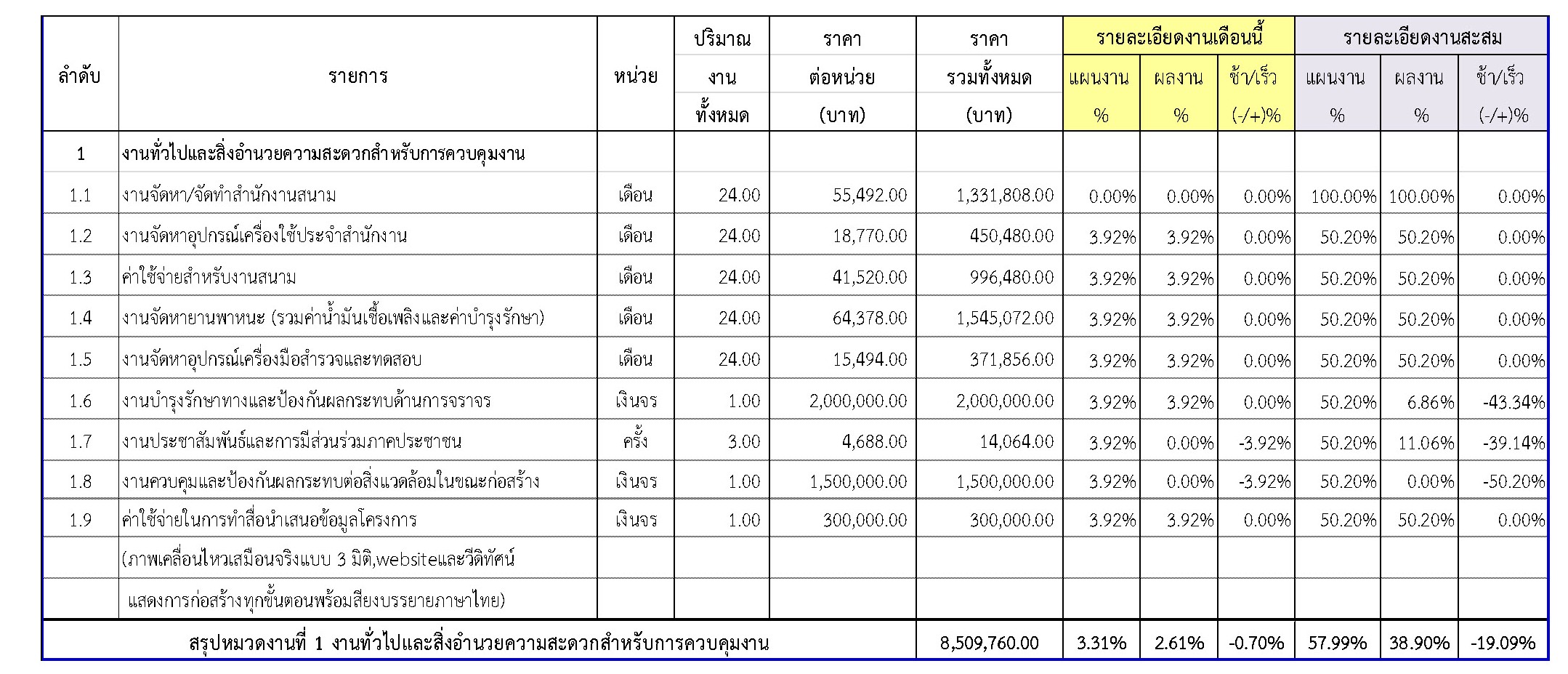

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
2.2งานเสาเข็มและโครงสร้างฐานราก

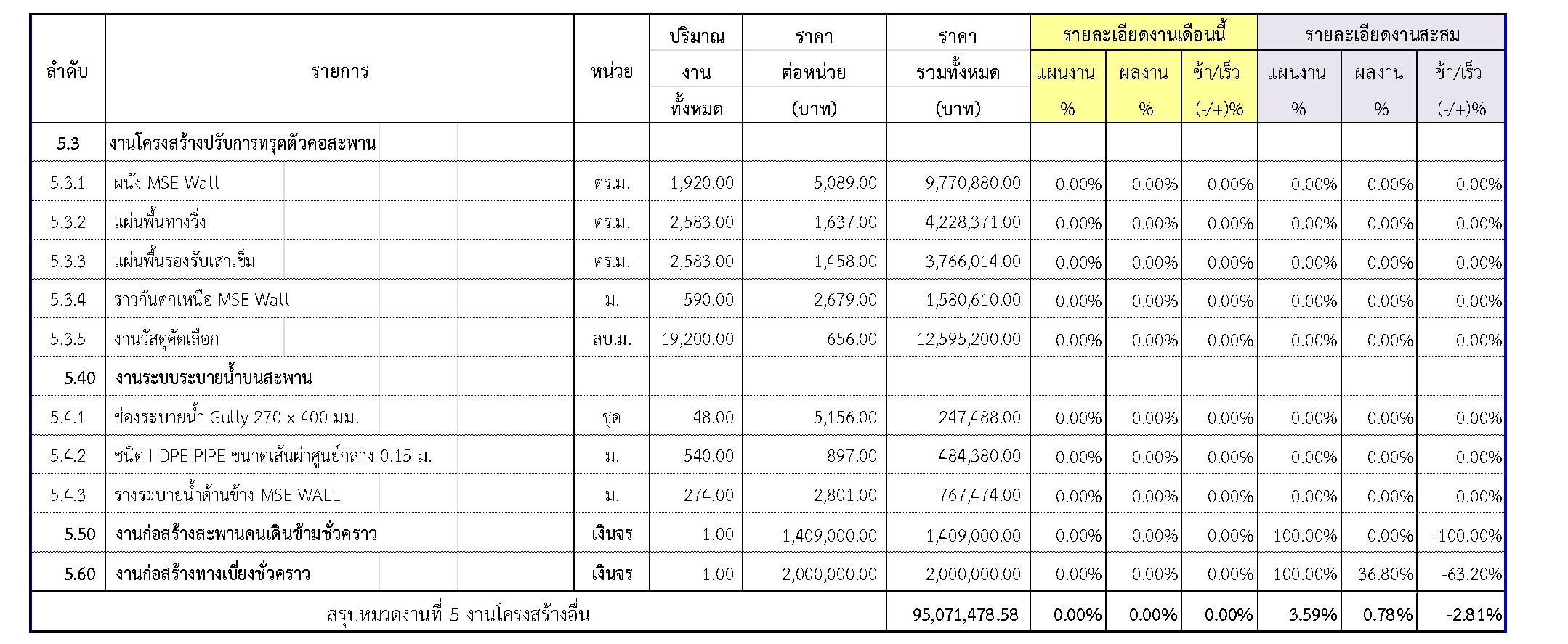

2.3งานโครงสร้างส่วนล่าง

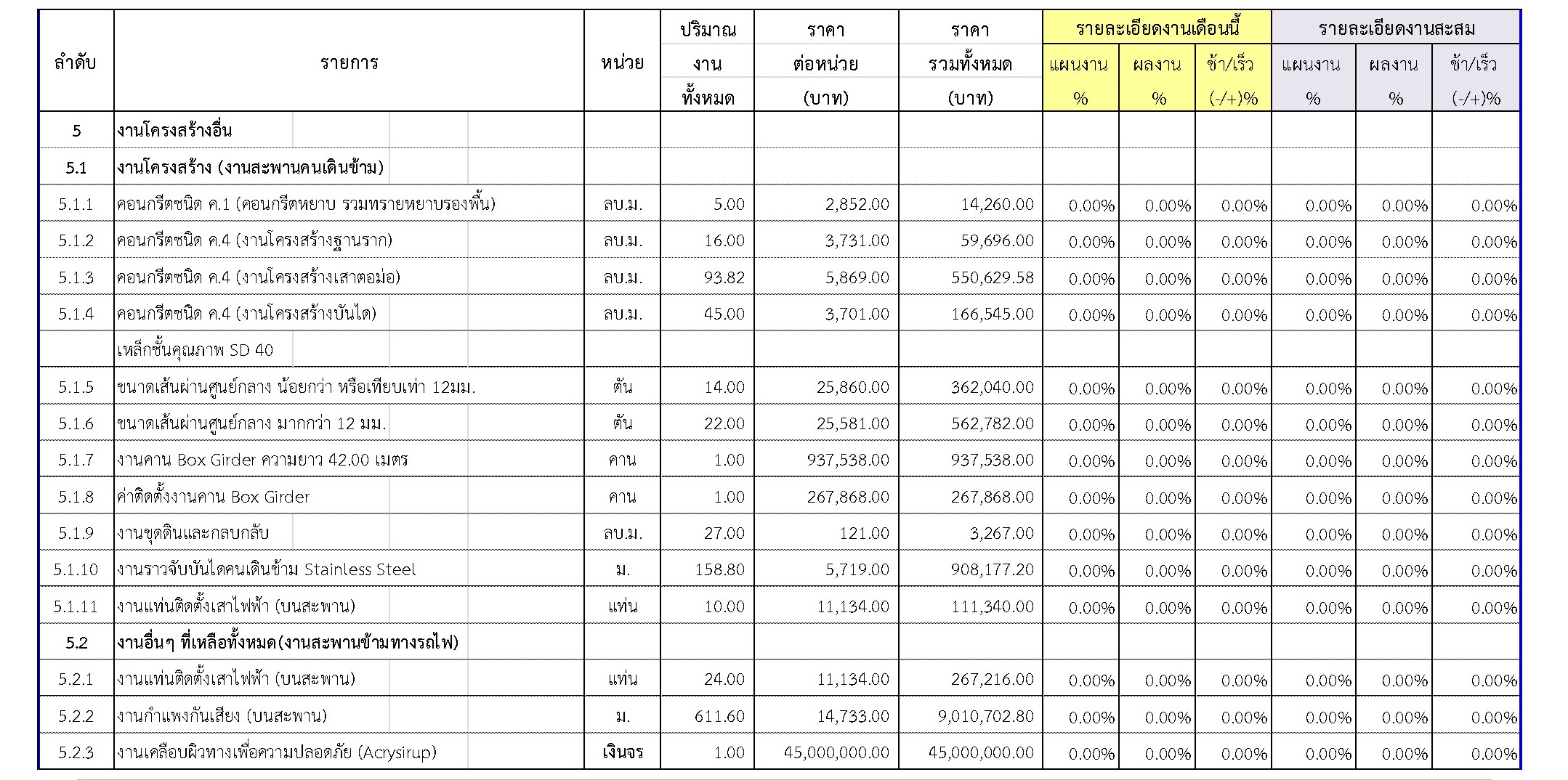

2.4งานโครงสร้างส่วนบน
2.5งานโครงสร้างอื่น

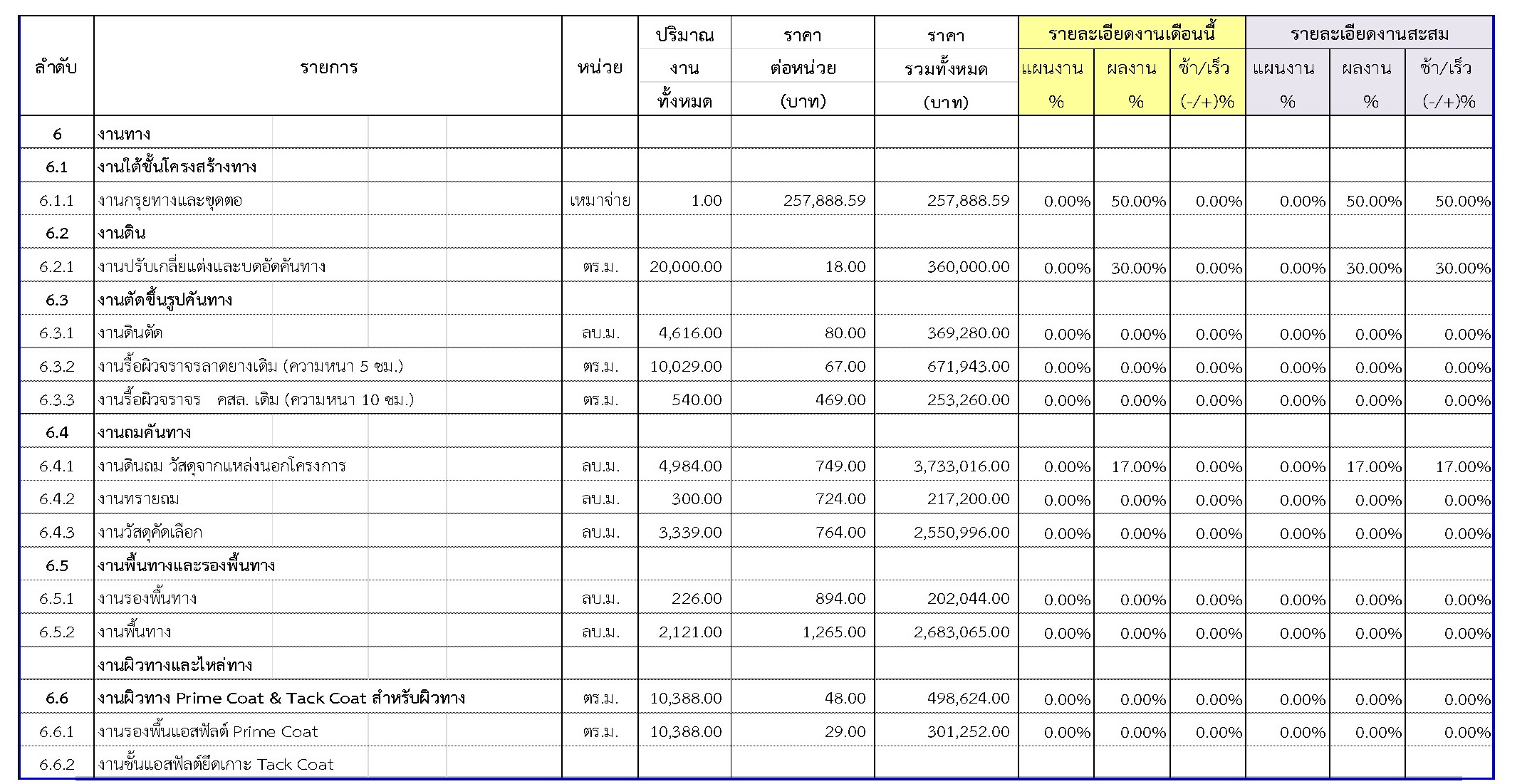

2.6งานทาง

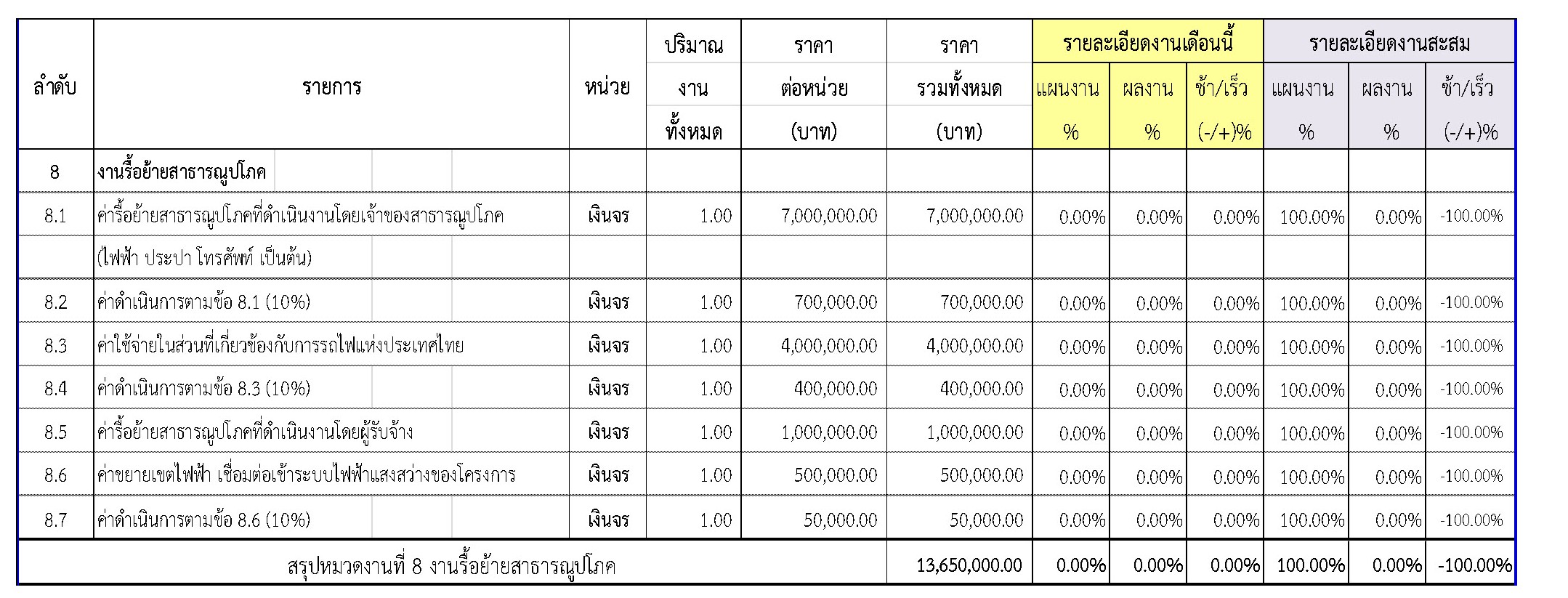

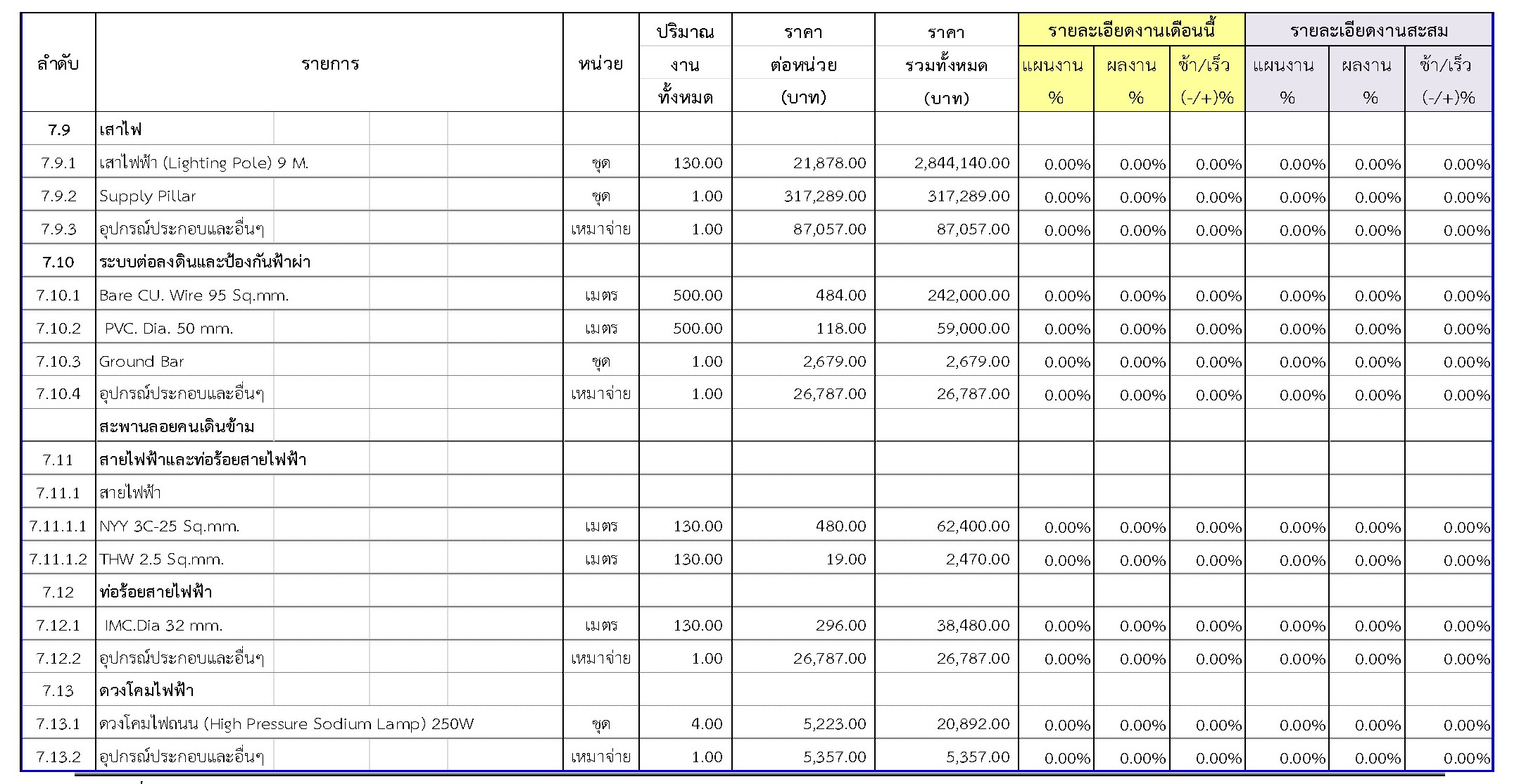

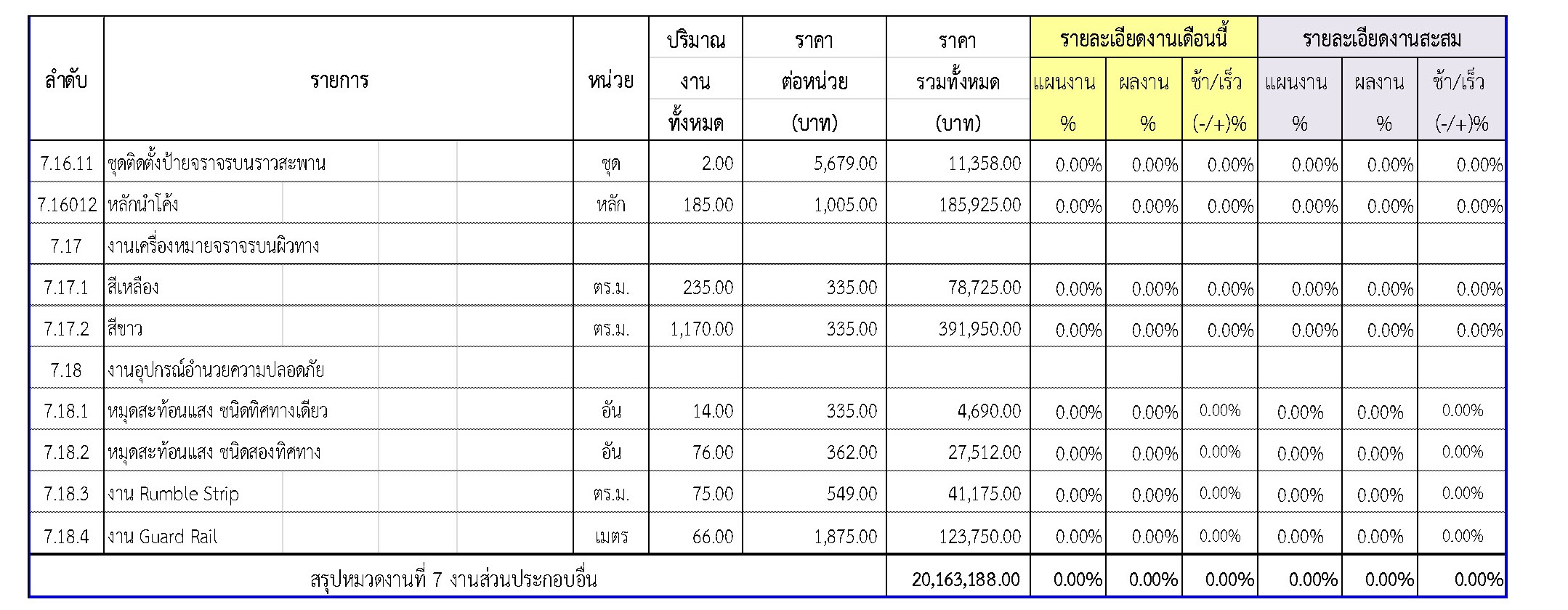

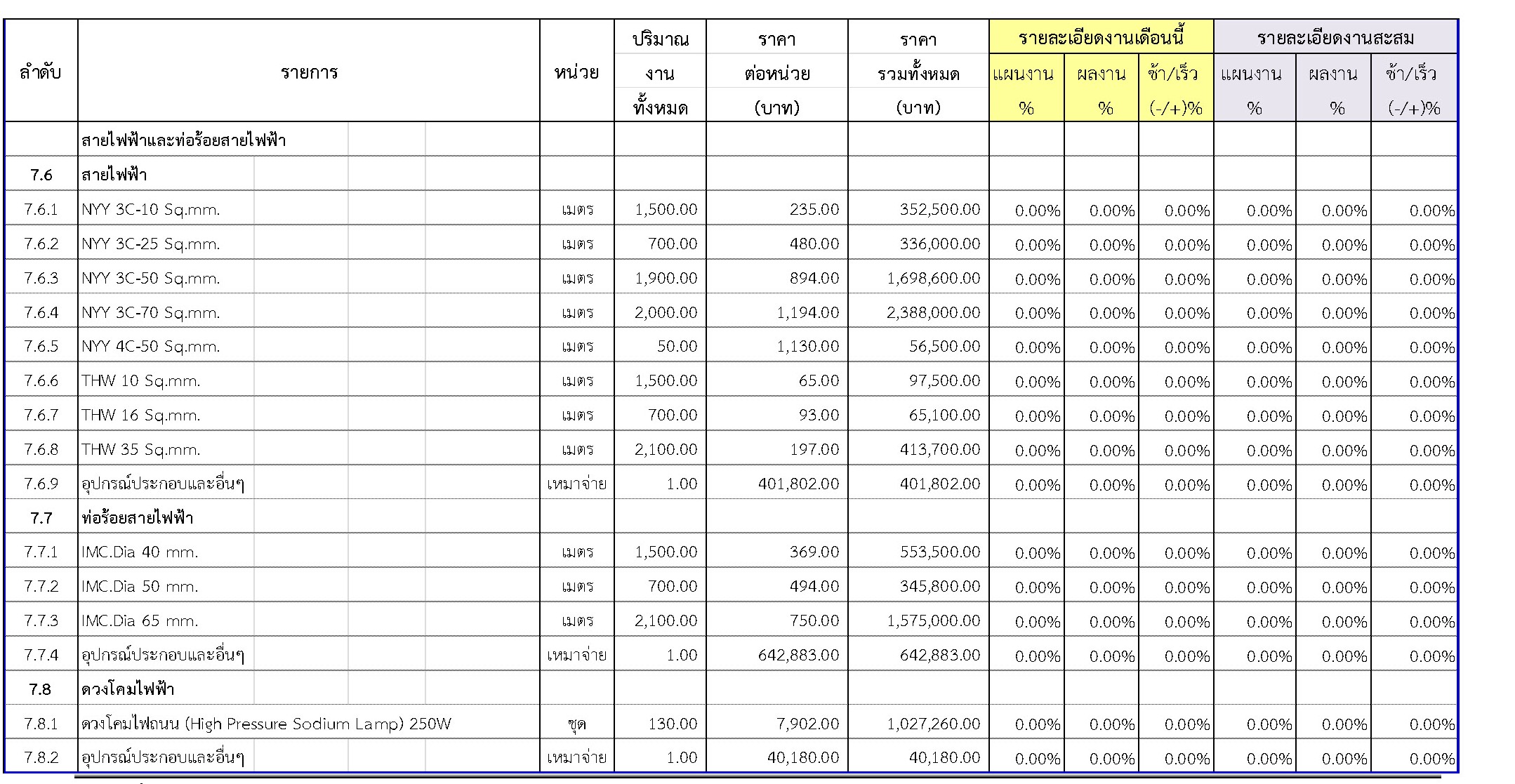

2.7งานส่วนประกอบอื่น
เนื่องจากในช่วงเดือนที่ 12ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม
2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือนพฤษภาคม2560 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนพฤษาภาคม 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
ในเดือน พฤษภาคม 2560มีปัญหาอุปสรรค ดังต่อไปนี้
1. ฝนตกหนัก เกิดน้ำท่วมขังในพื้นที่ที่เปิด ทำงานไว้ sta.0+350 ถึง 0+550, sta.0+650ถึง 0+800ฝั่งซ้ายทางและในฝั่งขาวทางที่ sta.0+000 ถึง 0+300
2. ยังไม่ได้รับมอบพื้นที่จากโครงการ จึงทำให้สามารถเข้าดำเนินการได้ ตามรายละเอียดดังนี้
· ฝั่งซ้ายทาง sta.0+130 ถึง 0+300, 0+550 ถึง 0+600, sta.0+800 ถึง 0+880
· ฝั่งขวาทาง sta. 0+300 ถึง 1+100
3. ยังไม่มีการรื้อย้ายระบบสาธารณูปโภค
