บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือนกรกฏาคม 2560 ของการปฏิบัติงาน (1.66%)แยกเป็น ดังต่อไปนี้

1.       งานผูกเหล็กพื้น , เข้าแบบ ผนังกำแพงกันดิน  STA. 0+895 - 0+905 , 0+915 - 0+925LT (20 m.)

2.        สำรวจพื้นที่ก่อสร้าง เก็บ Cross Section และทางระบายน้ำ ของโครงการ

3.        ซ่อมแซมป้ายจราจร

4.        ประสานงานการไฟฟ้า สำรวจพื้นที่ ย้ายตำแหน่งเสาไฟฟ้าแรงสูง 115 KVA

5.        ประสานงานติดตั้งซองไฟฟ้าแนวใหม่ ของเสาไฟฟ้าแรงสูง 115KVA

                 6. ประสานงานการไฟฟ้า สำรวจพื้นที่ ย้ายตำแหน่งหม้อแปลงผู้ใช้ไฟ

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

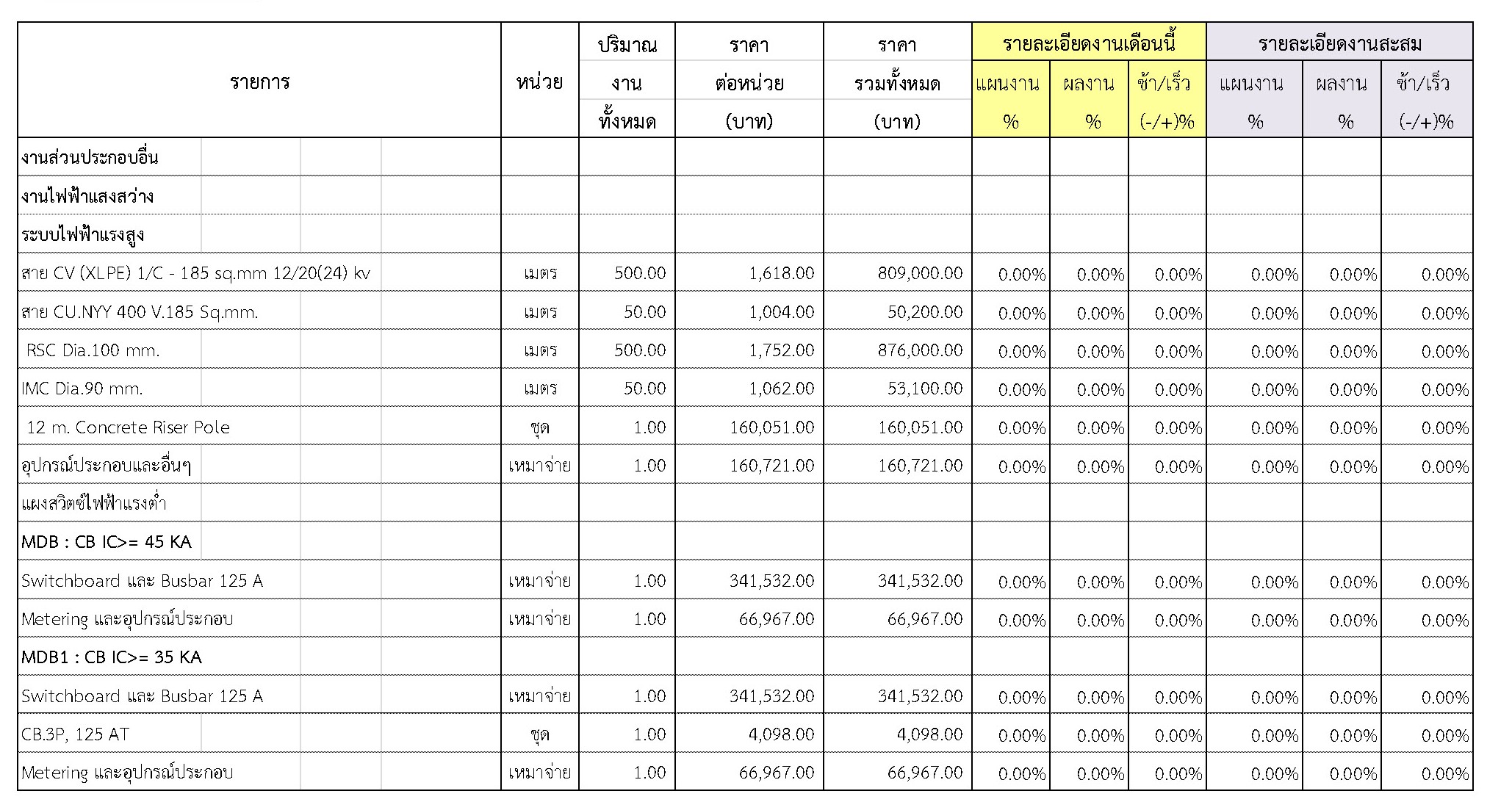

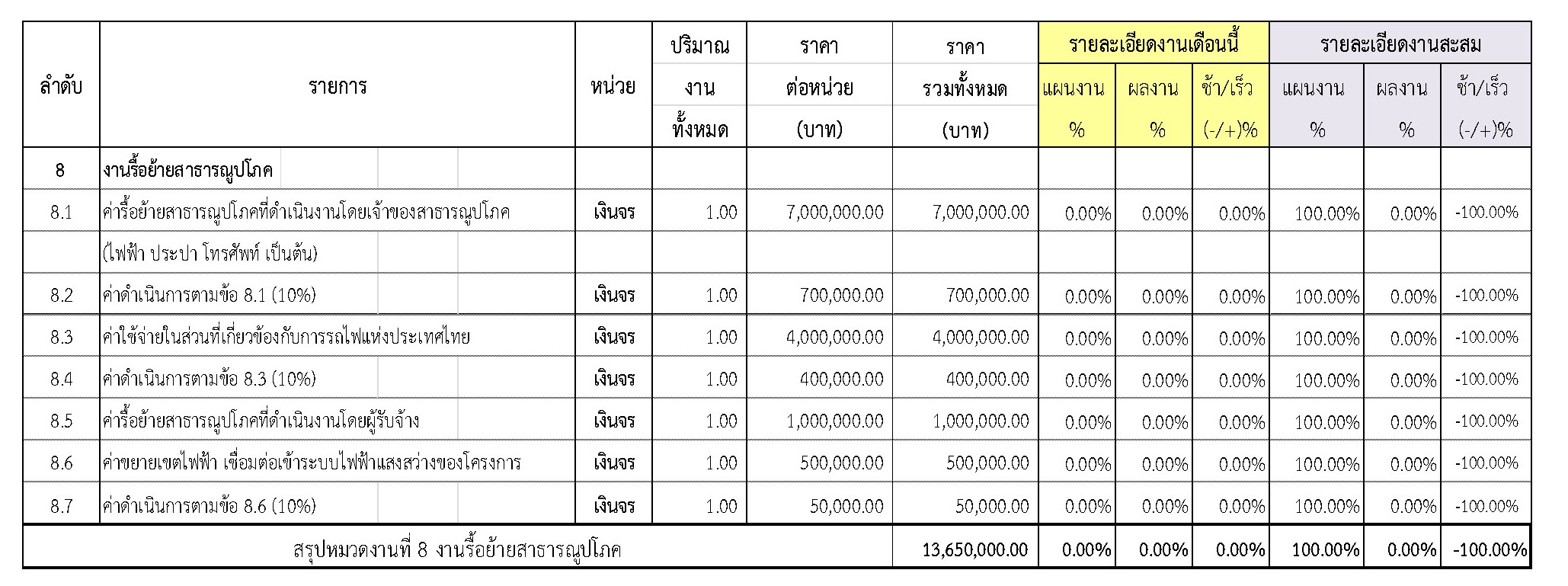

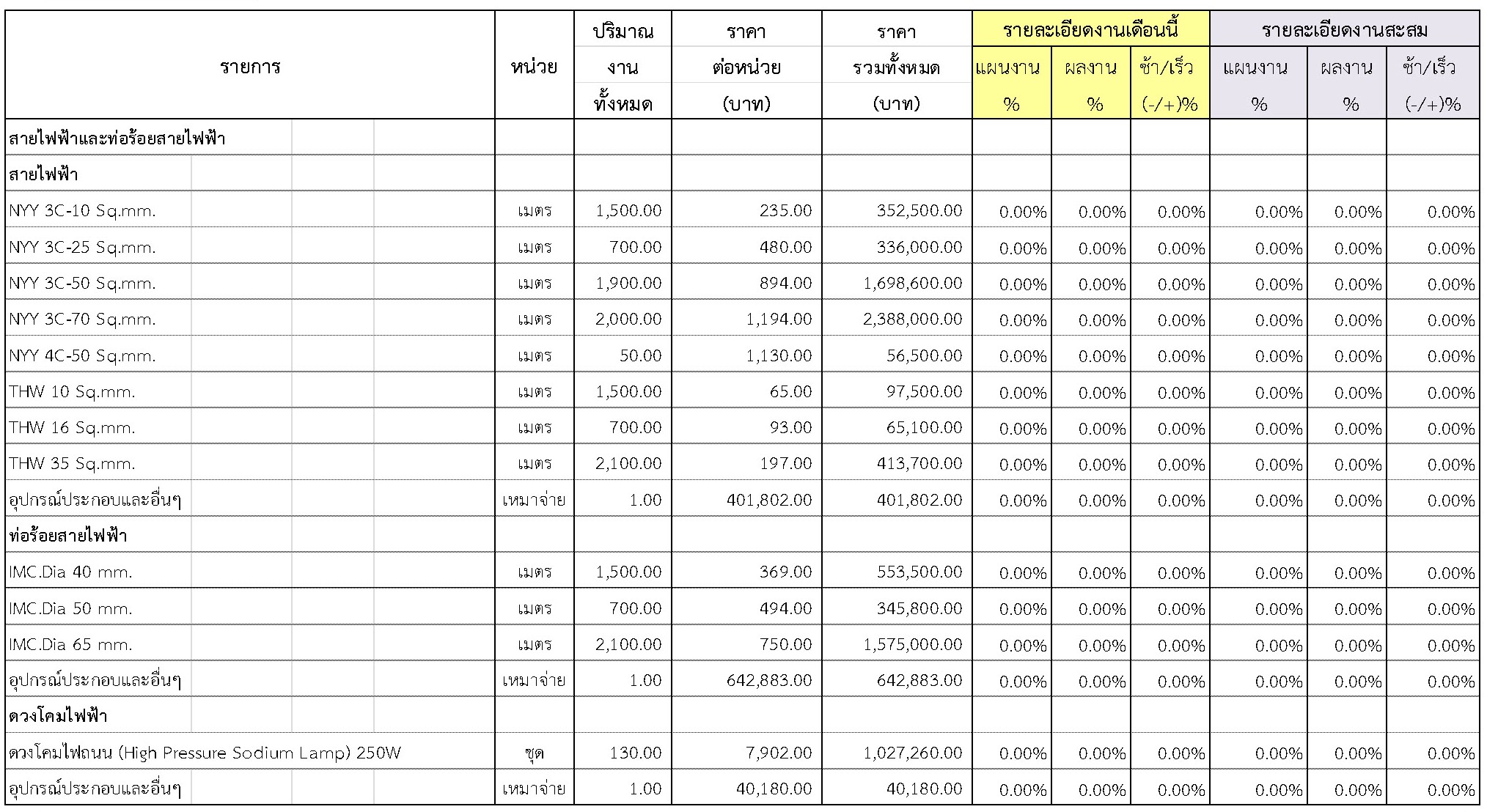

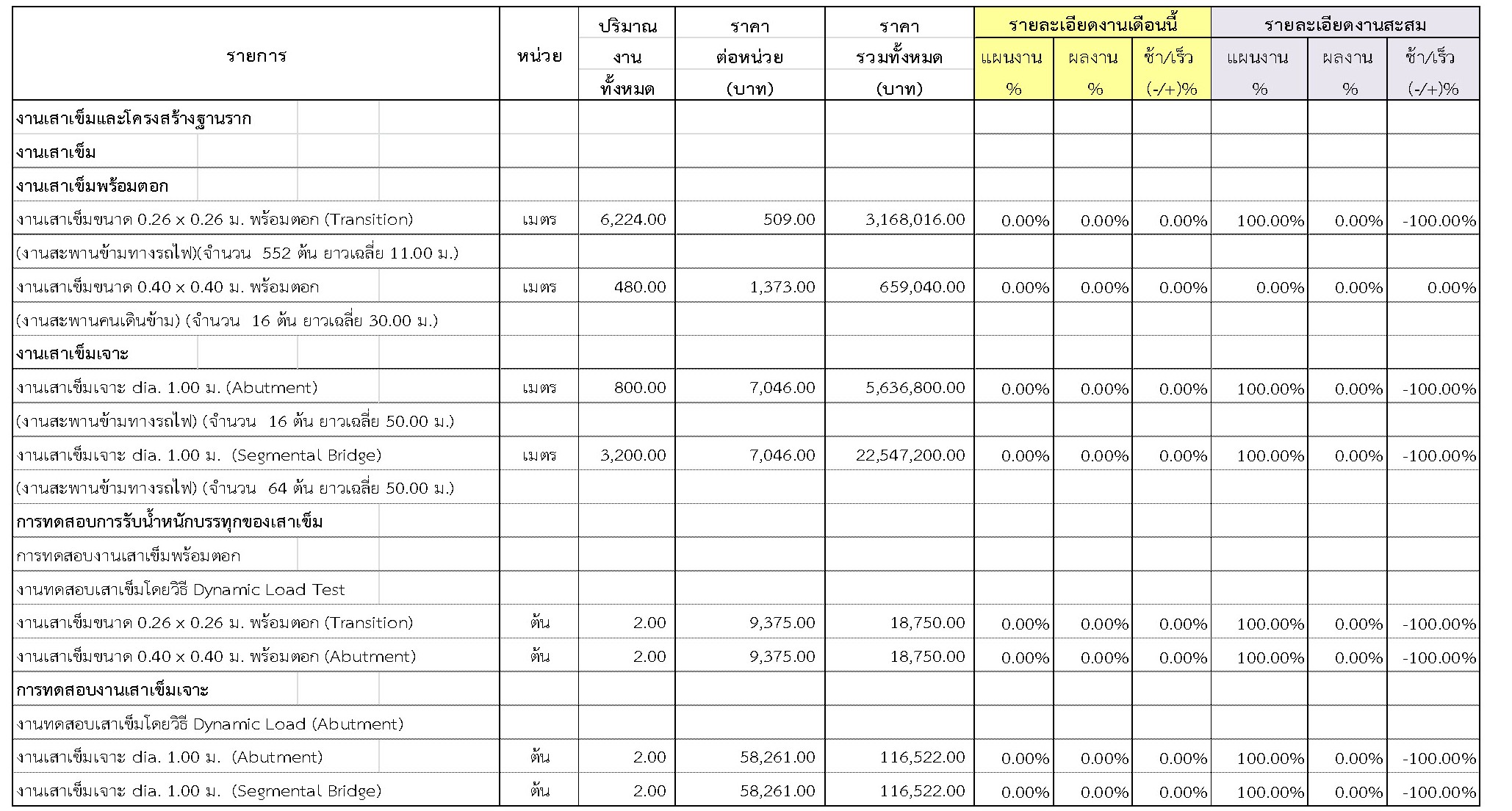

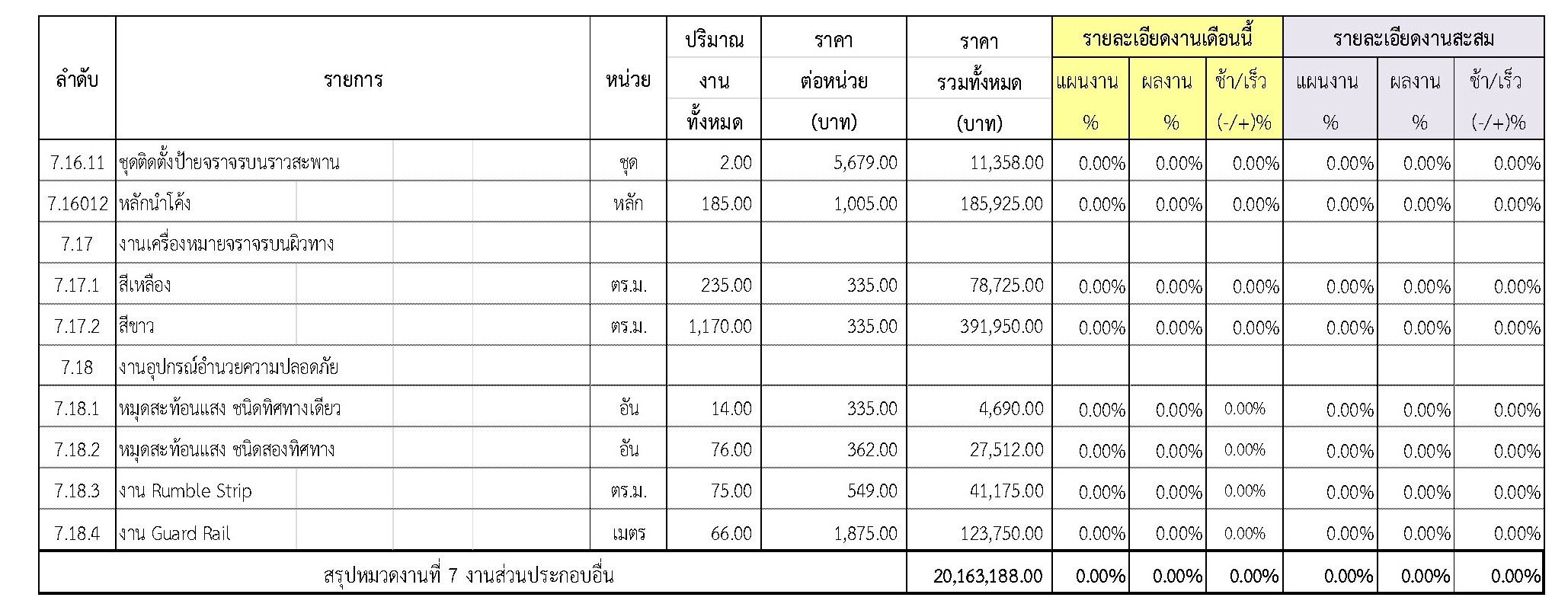

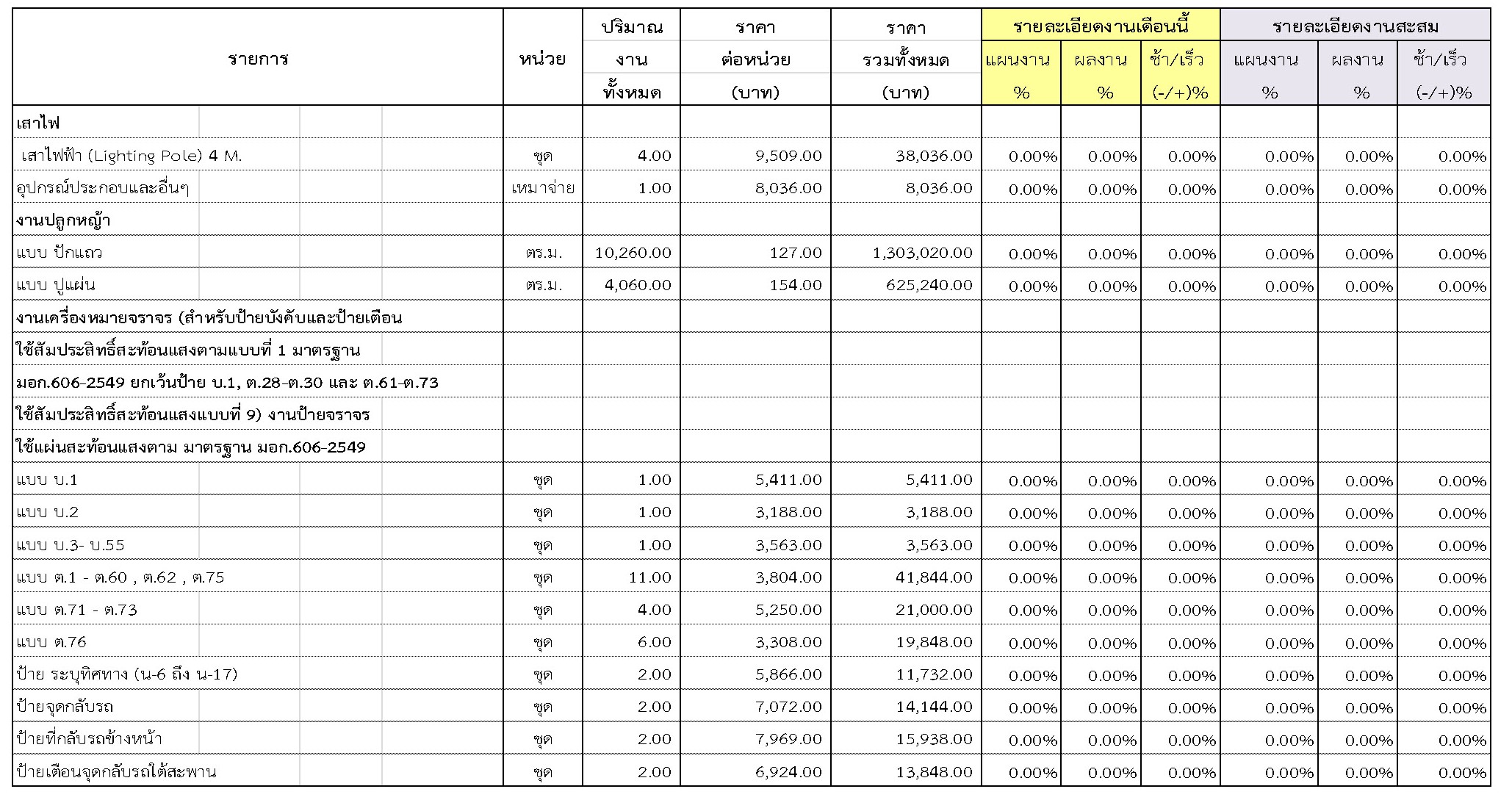

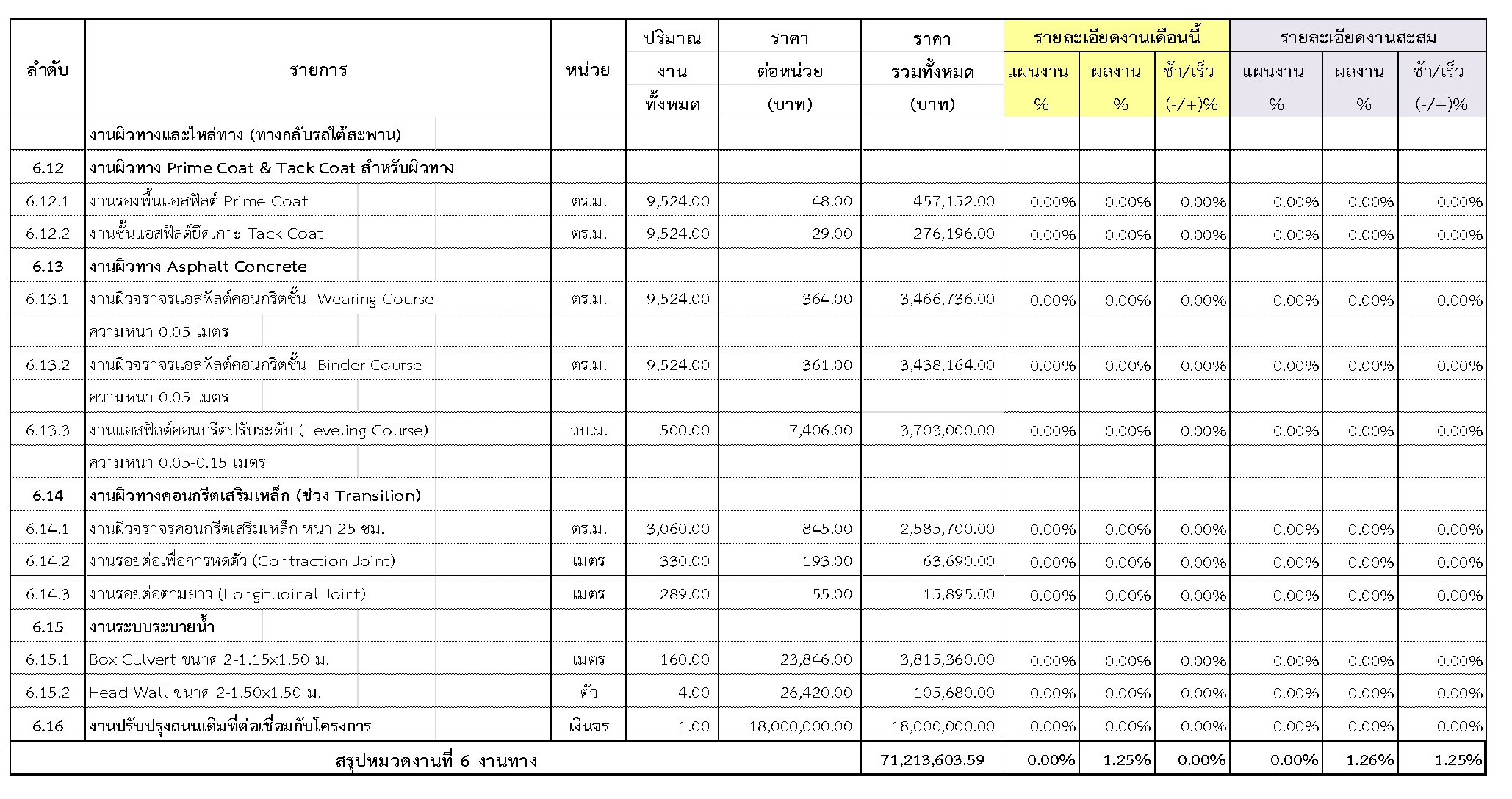

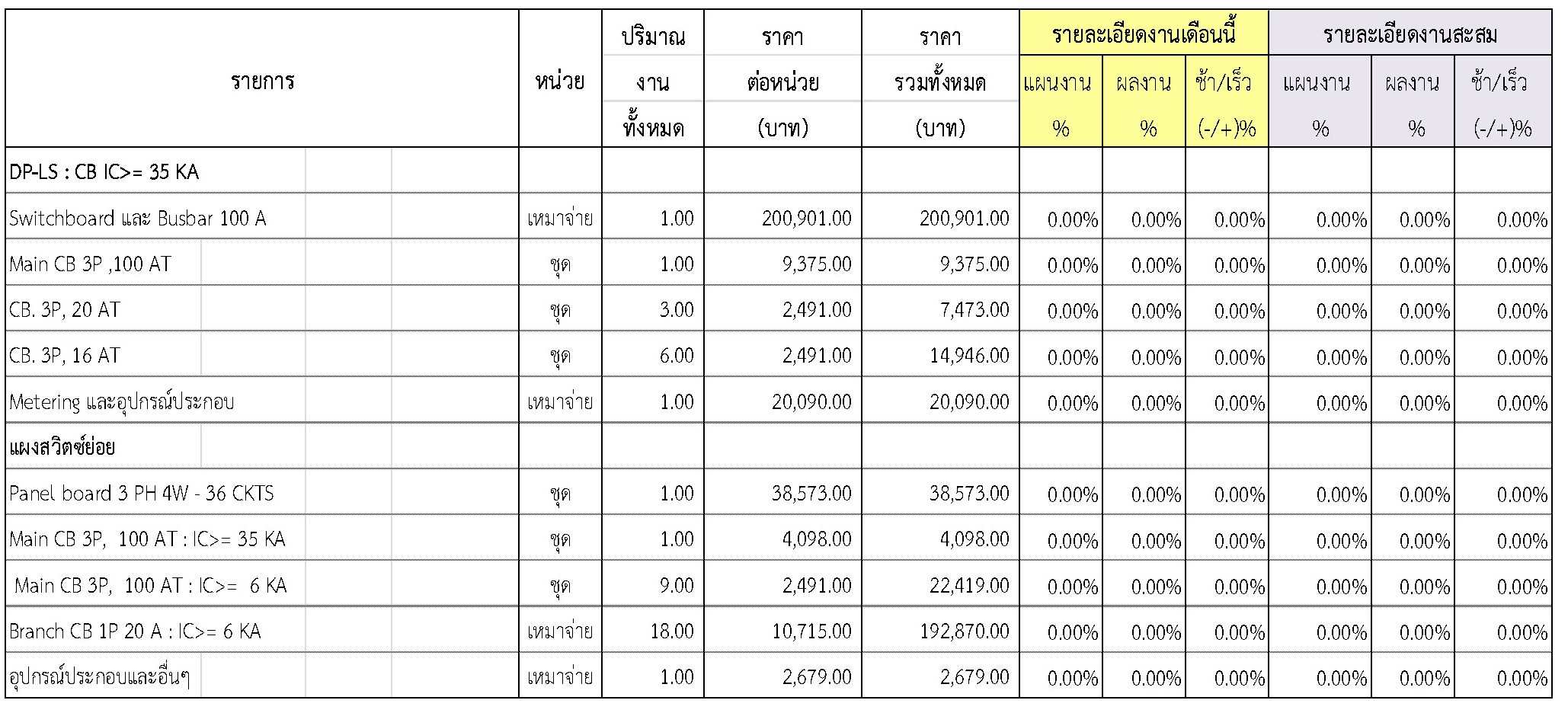

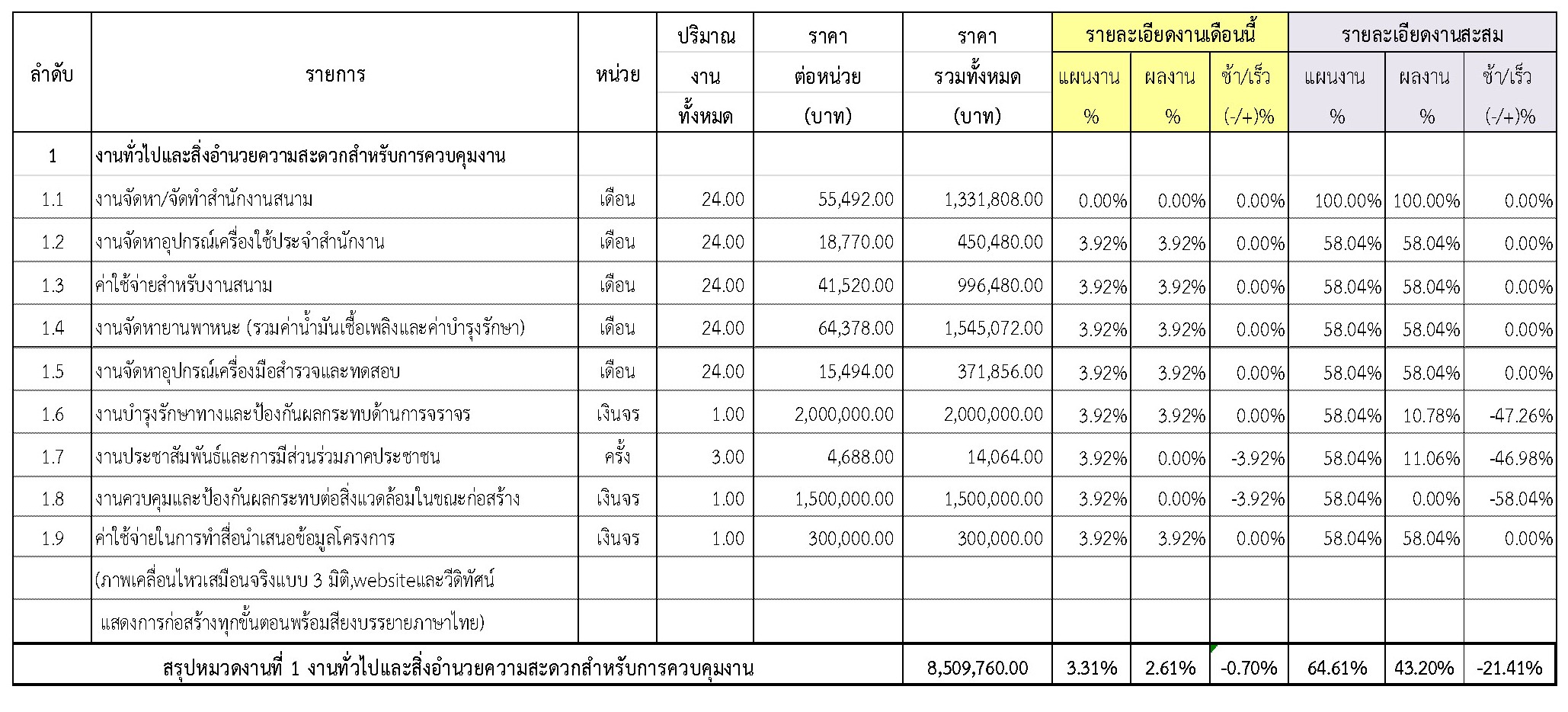

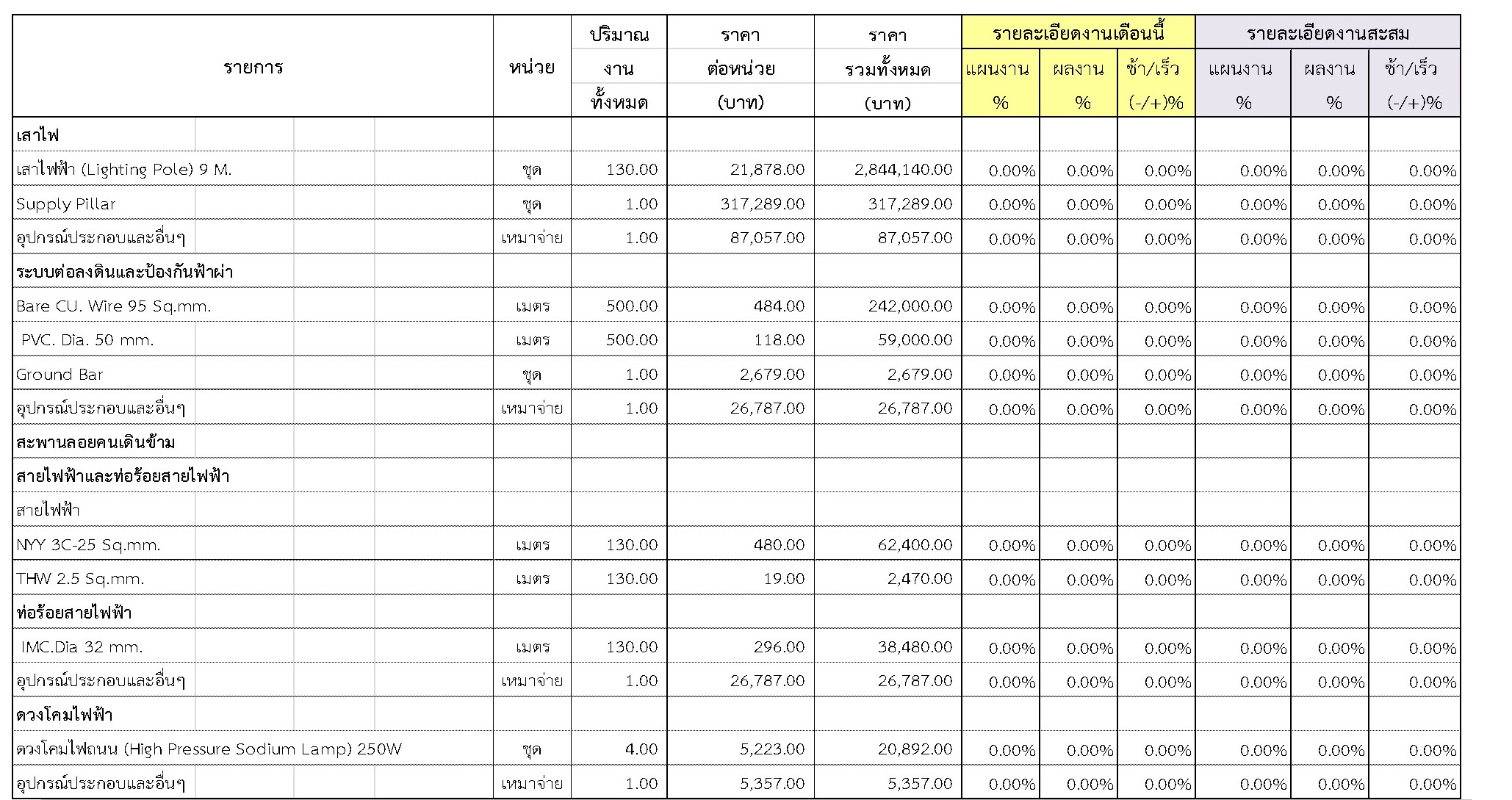

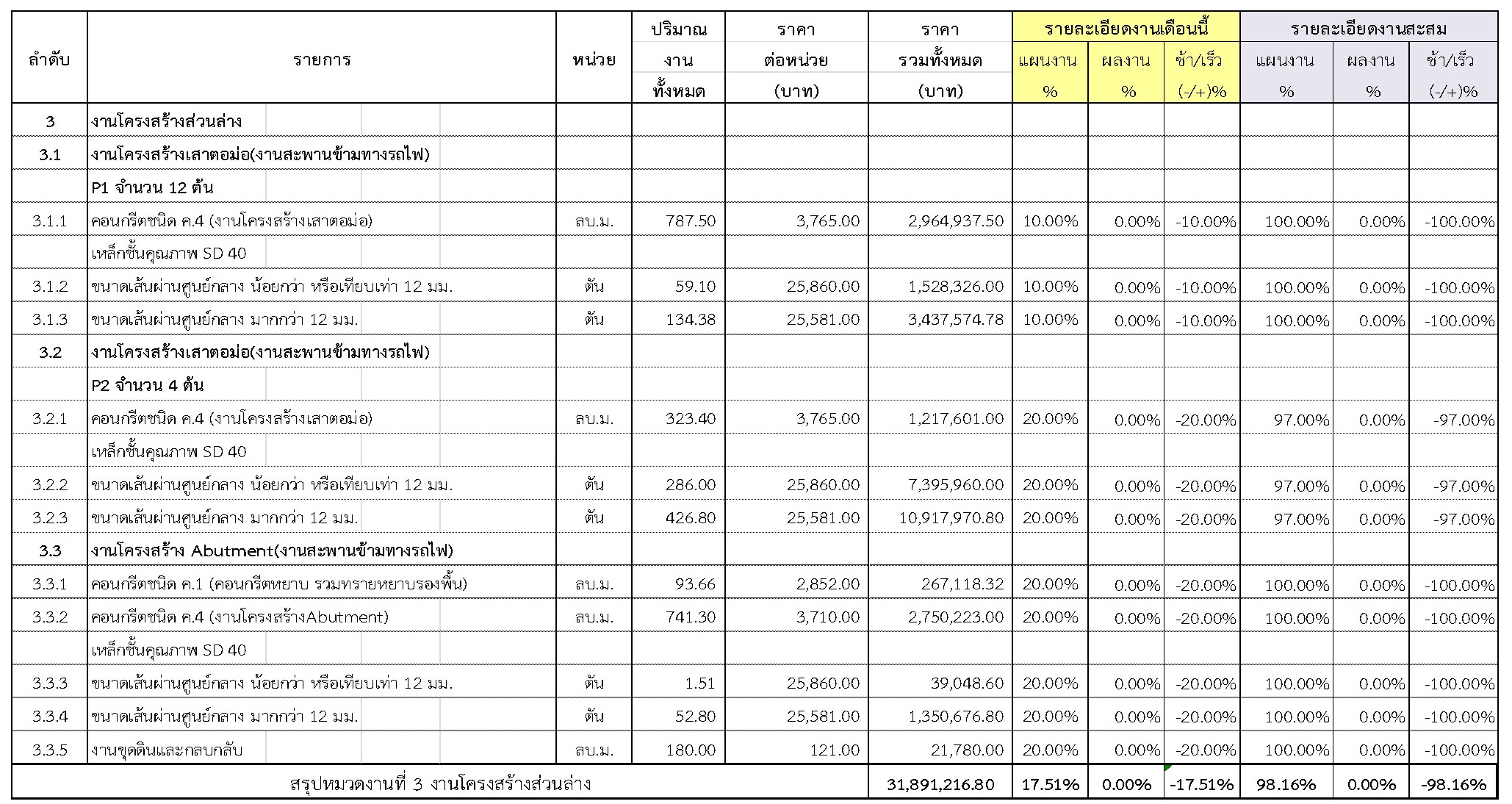

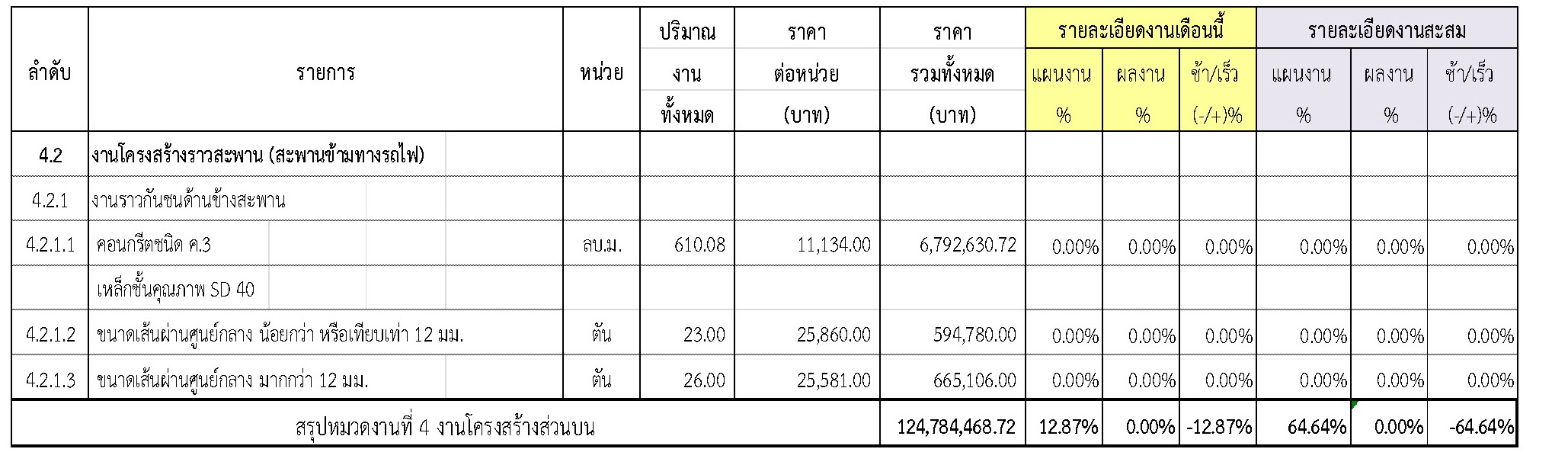

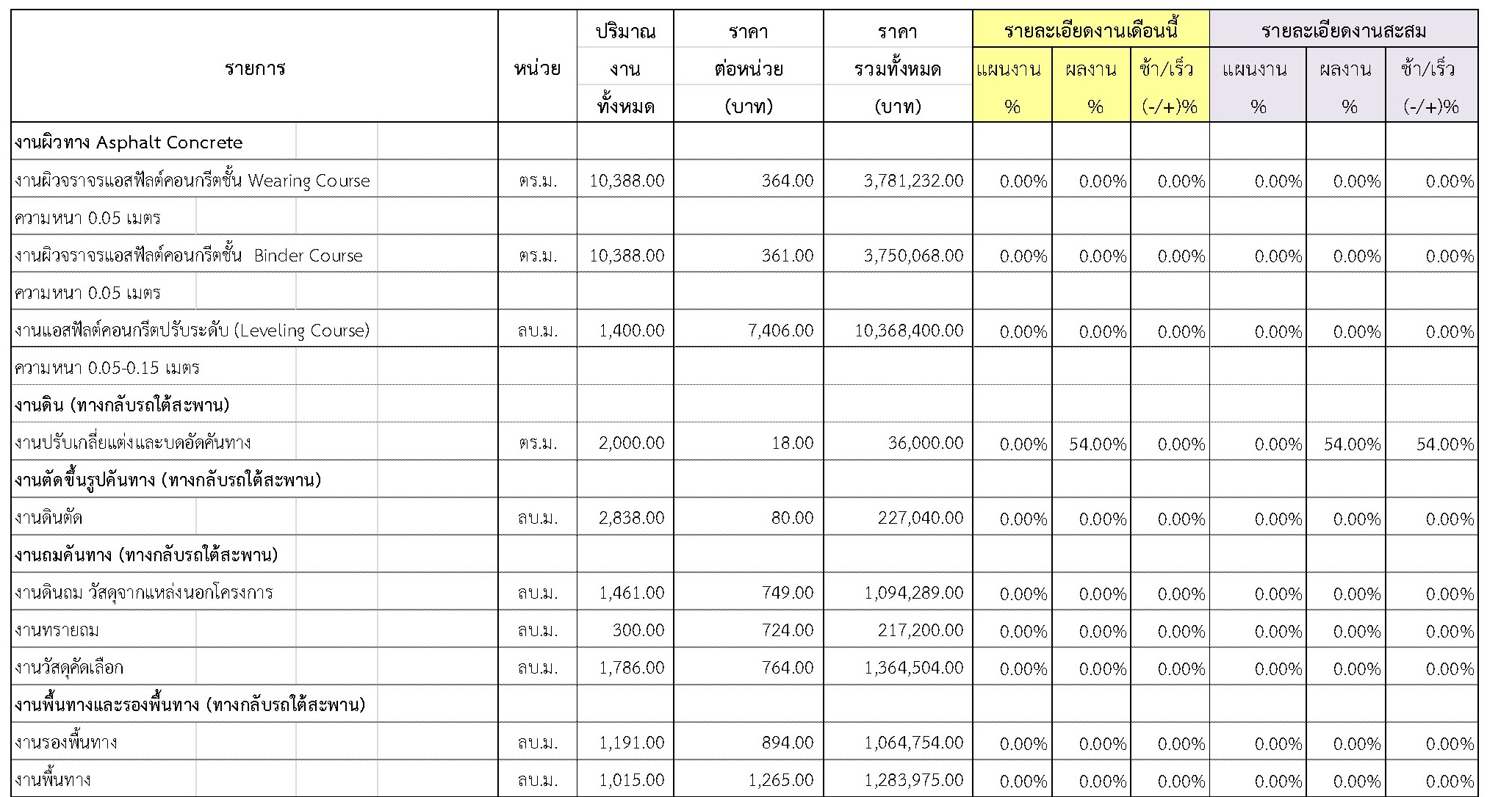

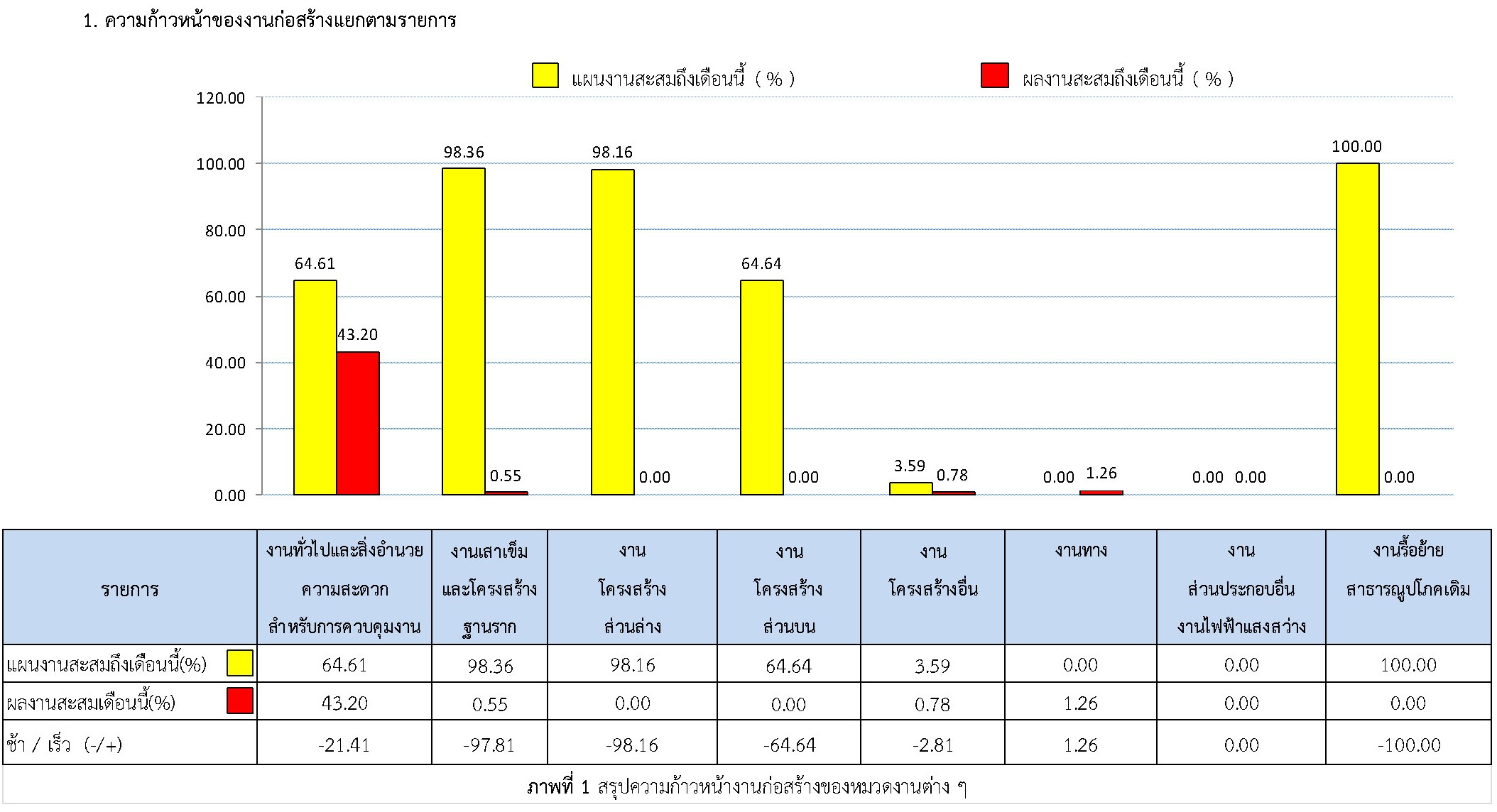

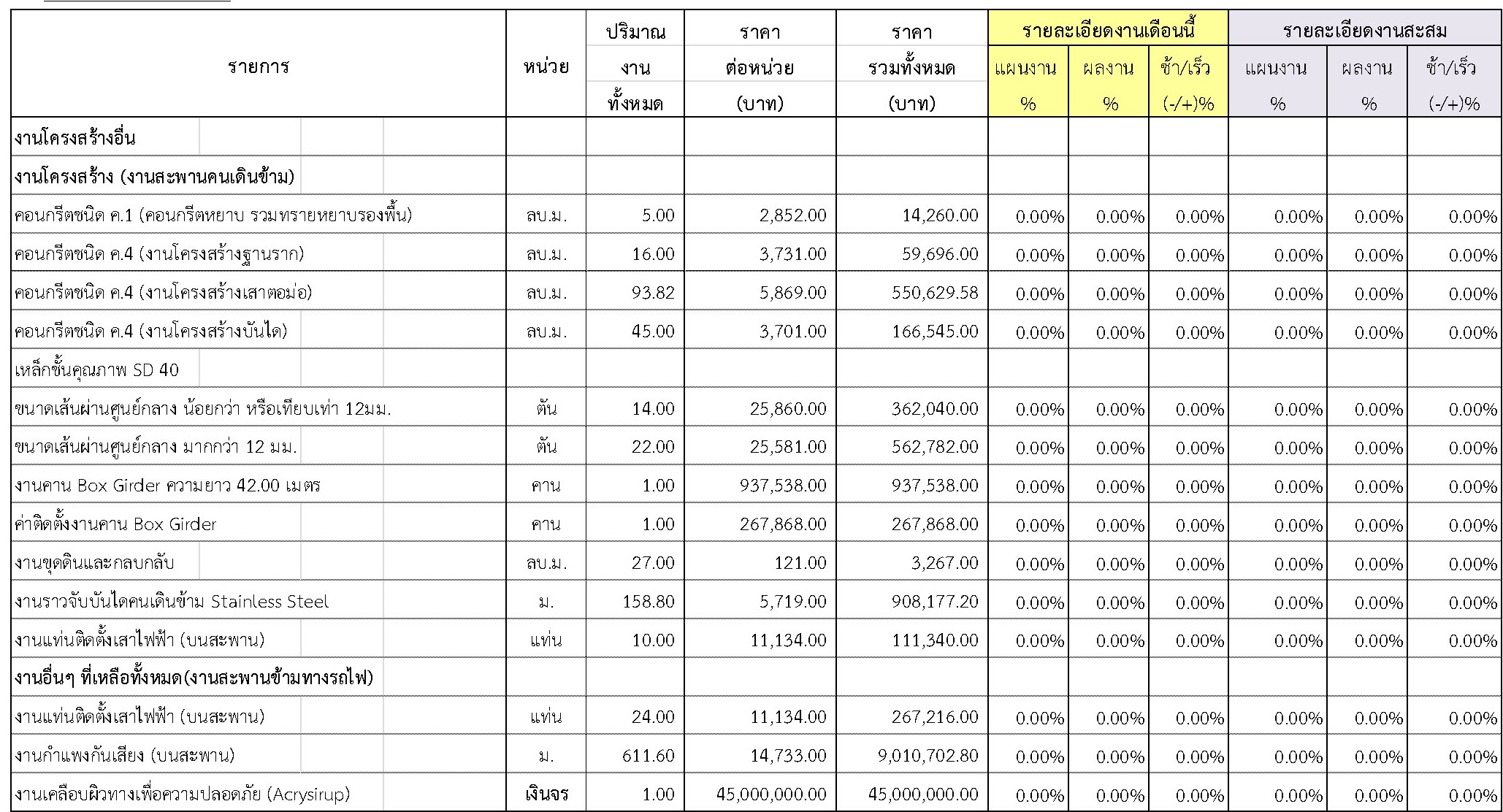

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือนกรกฏาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

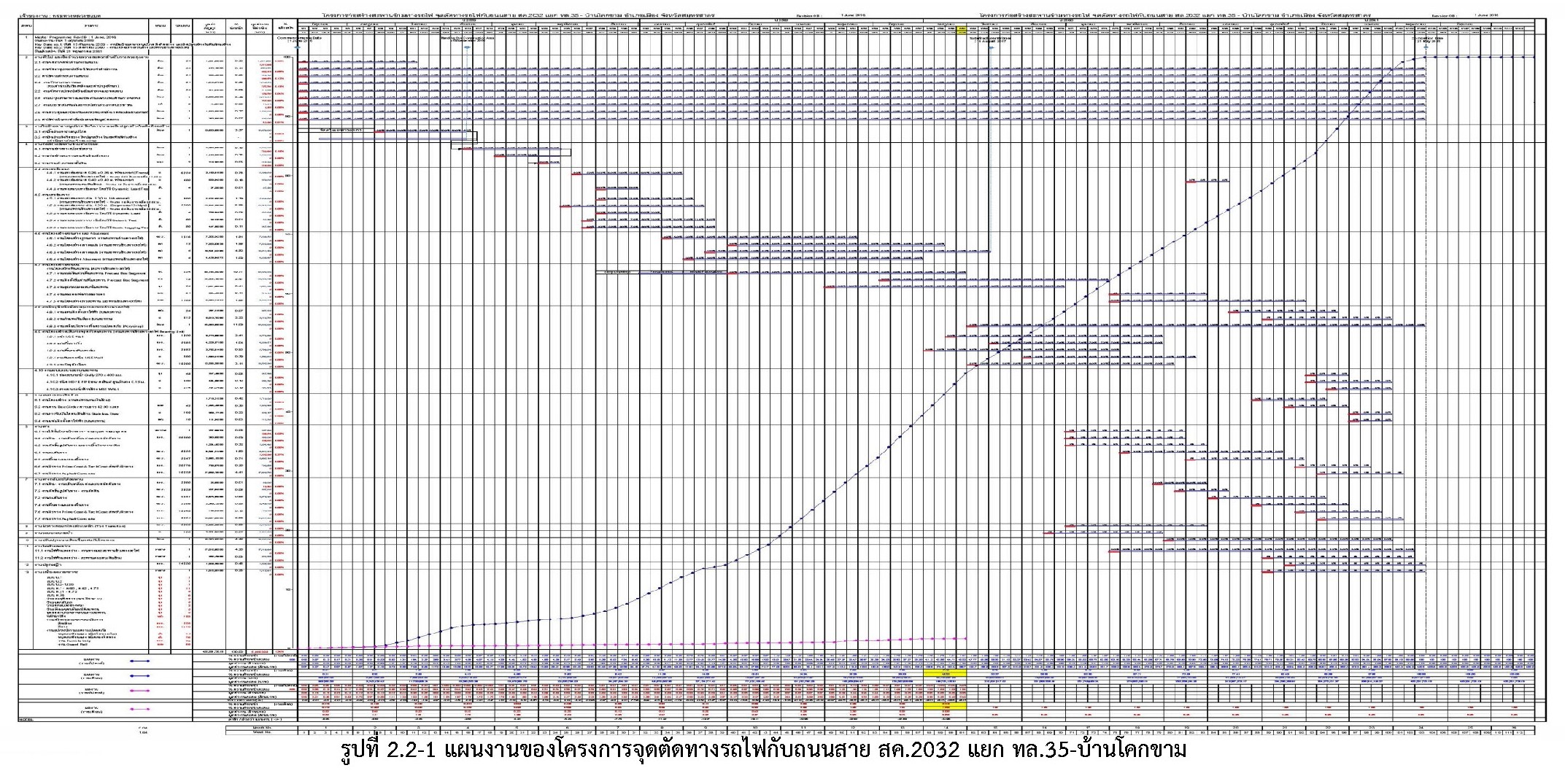

เนื่องจากในช่วงเดือนที่ 14ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

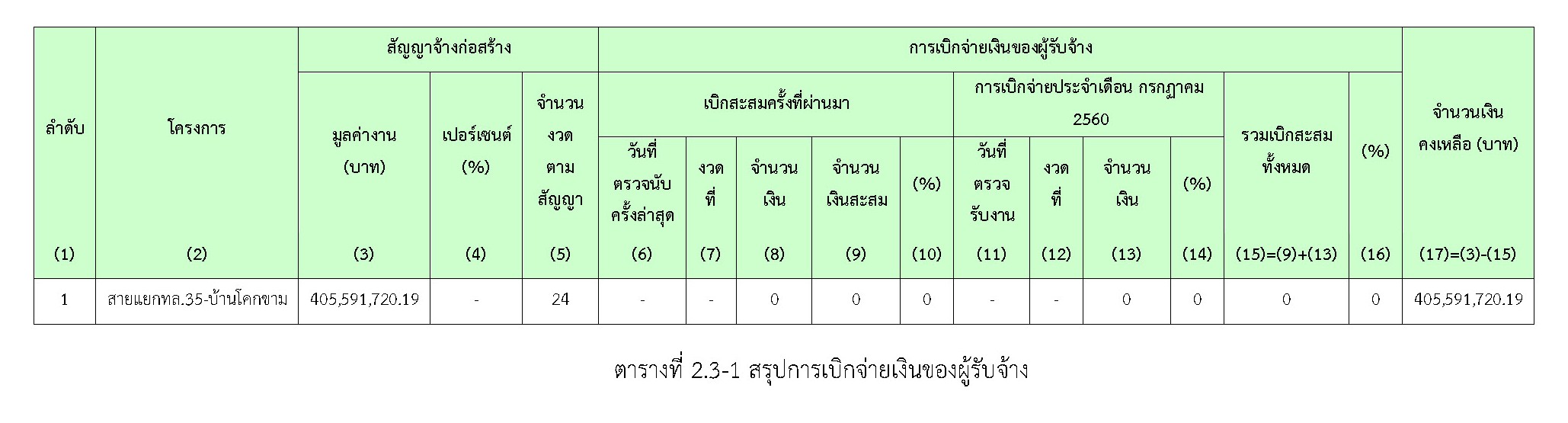

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือนกรกฏาคม2560 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือนกรกฏาคม 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7      ปัญหาและอุปสรรค

ในเดือน กรกฏาคม 2560 มีปัญหาอุปสรรค ดังต่อไปนี้

8.1 ยังไม่ได้รับมอบพื้นที่จากโครงการ  โดยพื้นที่ ที่ยังไม่สามารถเข้าดำเนินการได้

 - STA. 0+130 - 0+300 , 0+550 - 0+600 , 0+800 - 0+880 LT

 - STA. 0+300 - 1+100 RT

 - รอรับมอบพื้นที่จากโครงการ

8.2 ระบบสาธารณูปโภคไฟฟ้า, สายสื่อสาร และประปายังไม่ได้รื้อย้าย
