บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือนกุมภาพันธ์ 2561ของการปฏิบัติงาน (9.22%)แยกเป็น ดังต่อไปนี้

1.       Clearing หน้างานSTA.0+150 - 0+200 LT, STA.0+650 - 0+800 LT

STA.0+000 - 0+400 RT, STA.0+800 - 0+825 RT

2.       งานทดสอบทราย งานระบบระบายน้ำSTA.0+535 - 0+545 LT

3.    งานเท Lean รองท่อระบายน้ำ  STA.0+345 - 0+545 LT

                    4.   งานวางท่อระบายน้ำSTA.0+345 - 0+545 LT

                   5.    งานเท Lean ล็อคท่อระบายน้ำSTA.0+345 - 0+545 LT

                   6.    งานวางบ่อพักน้ำNo.27 - No.43

7.    สรุปงาน หล่อ Segment _ ได้จำนวนทั้งสิ้น 66 ตัว โดยมีรายการดังนี้__

       P4–P5(LT)                             =        15  ตัว_

       P4 - P3  (RT)               =         15  ตัว_

  P5–P6  (LT)             =          9  ตัว

            P5–P6  (RT)           =        11  ตัว

8.   สรุปงานดึงลวดSegment _ ได้จำนวนทั้งสิ้ง 41ตัว โดยมีรายการดังนี้__

    . P1 – P2(LT)                   =        15  ตัว_

      P1 – P2  (RT)                =        15  ตัว

      P2 – P3  (LT)                =          5ตัว

      P2 – P3  (RT)                =          1ตัว

      P3 – P4   (RT)               =         5ตัว

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือน กุมภาพันธ์2561ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

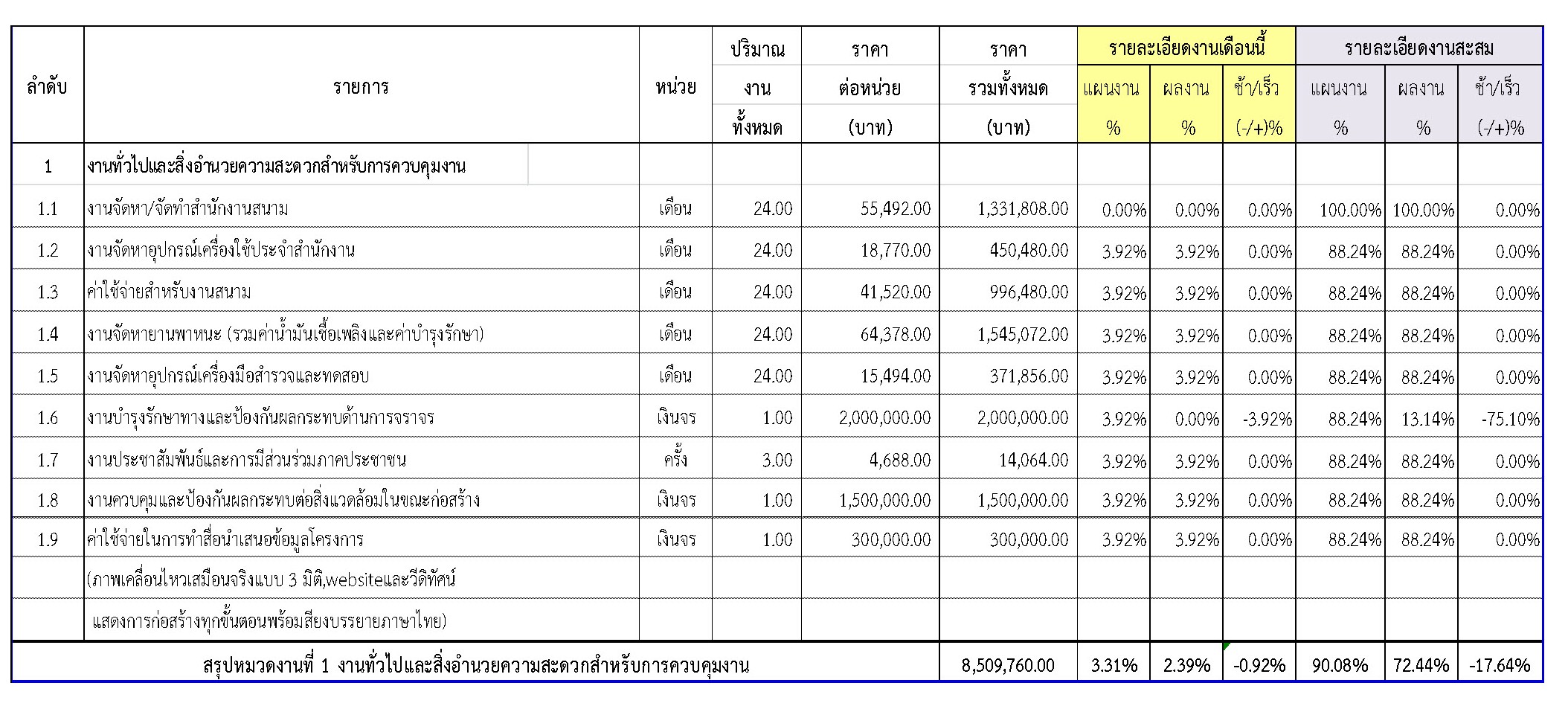

2.1  งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

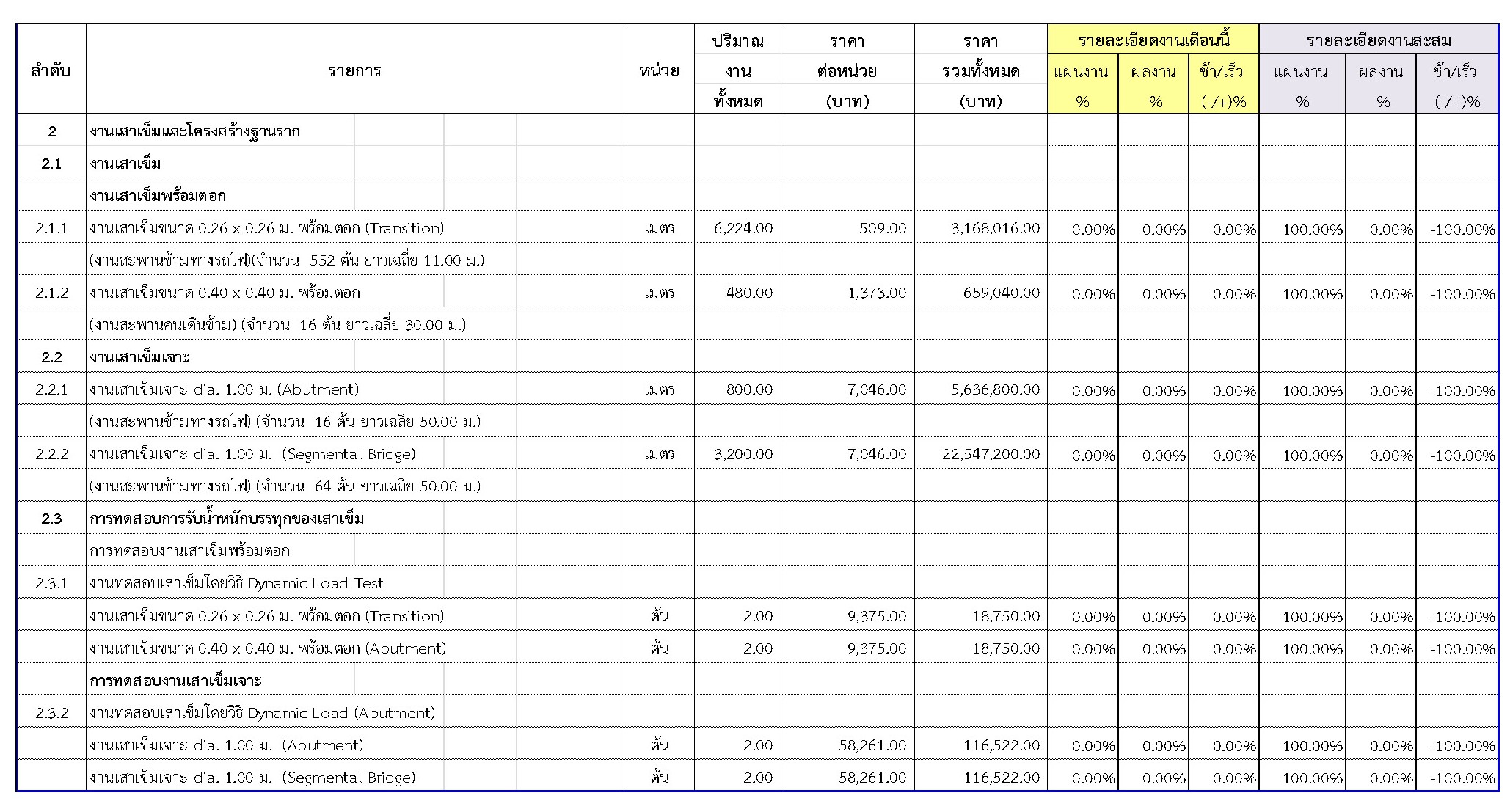

2.2  งานเสาเข็มและโครงสร้างฐานราก

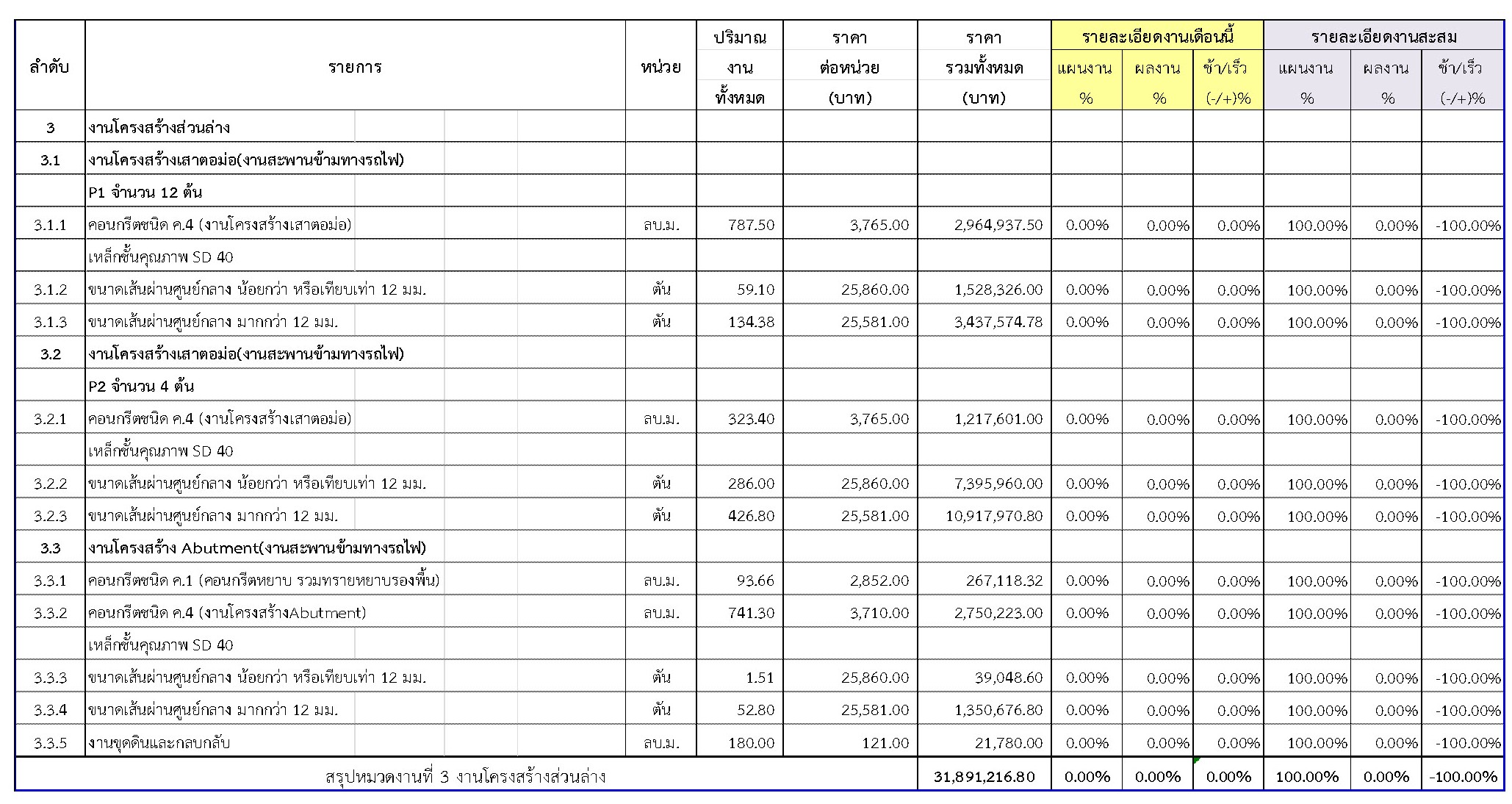

2.3  งานโครงสร้างส่วนล่าง

2.4  งานโครงสร้างส่วนบน

2.5  งานโครงสร้างอื่น

2.6  งานทาง

2.7  งานส่วนประกอบอื่น

2.8  งานรื้อย้ายสาธารณูปโภค

2.4      รายละเอียดของความก้าวหน้าในสายทาง

เนื่องจากในช่วงเดือนที่ 21ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน กุมภาพันธ์2561ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือนกุมภาพันธ์2561  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7      ปัญหาและอุปสรรค

ในเดือนกุมภาพันธ์  2561  มีปัญหาอุปสรรค ดังต่อไปนี้

1.       ยังไม่ได้รับมอบพื้นที่จากโครงการ  โดยพื้นที่ ที่ยังไม่สามารถเข้าดำเนินการได้

- STA. 0+130 - 0+300 , 0+550 - 0+600 , 0+800 - 0+880 LT

- STA. 0+300 - 1+100 RT

- รอรับมอบพื้นที่จากโครงการ

2.  ระบบสาธารณูปโภคไฟฟ้า, สายสื่อสาร และประปายังไม่ได้รื้อย้าย
