บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือน กรกฏาคม  2561ของการปฏิบัติงาน ( 50.10 %) แยกเป็น ดังต่อไปนี้

  • งานวางบ่อพักน้ำ  No.9 - 26, 44 - 45, 118 - 121, 133
  • งานวาง Lean / วางท่อระบายน้ำ  STA.0+081 - 0+344 LT, 0+504 - 0+556 LT, 0+381 - 0+455 RT
  • งานเท Lean กำแพงกันดิน  STA.0+928 - 0+948, 1+025 - 1+070, 1+080 - 1+100 LT
  • ตรวจเหล็ก, ไม้แบบ, ระดับ งานกำแพงกันดิน    STA.0+085 - 94.300 RT, 0+928 - 0+948 LT, 1+010 - 1+100 LT
  • งานเทคอนกรีตพื้นกำแพงกันดิน  STA.0+085 - 94.300 RT, 0+928 - 0+948 LT, 1+010 - 1+100 LT
  • งานเทคอนกรีตผนังกำแพงกันดิน STA.0+085 - 94.300 RT, 0+928 - 0+948 LT, 1+000 - 1+100 LT
  • ตรวจเหล็ก, ไม้แบบ, ระดับ งานปากบ่อพักน้ำ  No.5 - 24, 117 - 119, 133 - 135
  • งานเทคอนกรีตปากบ่อพักน้ำ No.5 - 24, 117 - 119, 133 - 135
  • ตรวจเหล็ก, ไม้แบบ, ระดับ คอบ่อพักน้ำ  No.1 - 22
  • งานเทคอนกรีตคอบ่อพักน้ำ No.1 - 22

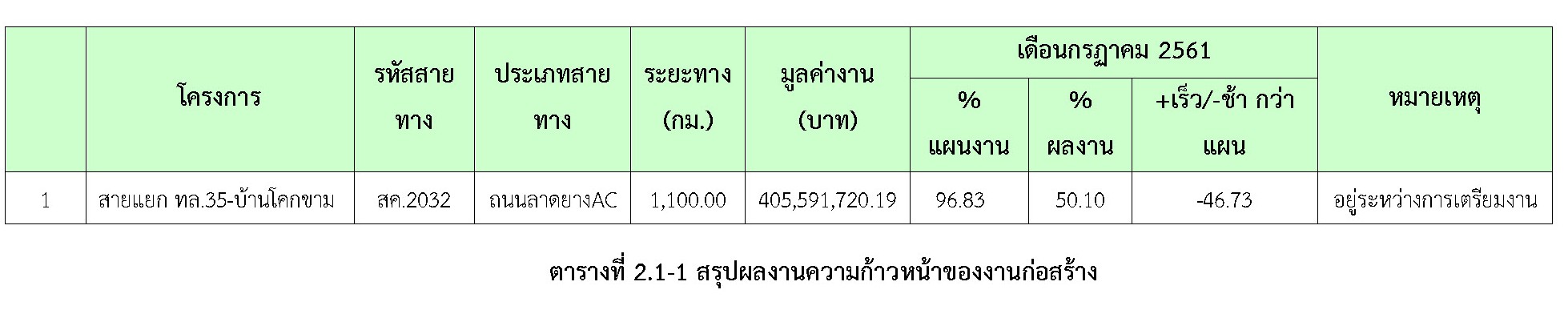

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือน กรกฏาคม  2561ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

ในช่วเดือน กรกฏาคม  2561  ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.2      งานเสาเข็มและโครงสร้างฐานราก

2.3      งานโครงสร้างส่วนล่าง

2.4      งานโครงสร้างส่วนบน

2.5      งานโครงสร้างอื่น

2.6      งานทาง

2.7      งานส่วนประกอบอื่น

2.8      งานรื้อย้ายสาธารณูปโภค

เนื่องจากในช่วงเดือนที่ 26  ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของ

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน กรกฏาคม 2561มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6       การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน กรกฏาคม 2561  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7      ปัญหาและอุปสรรค
