บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน

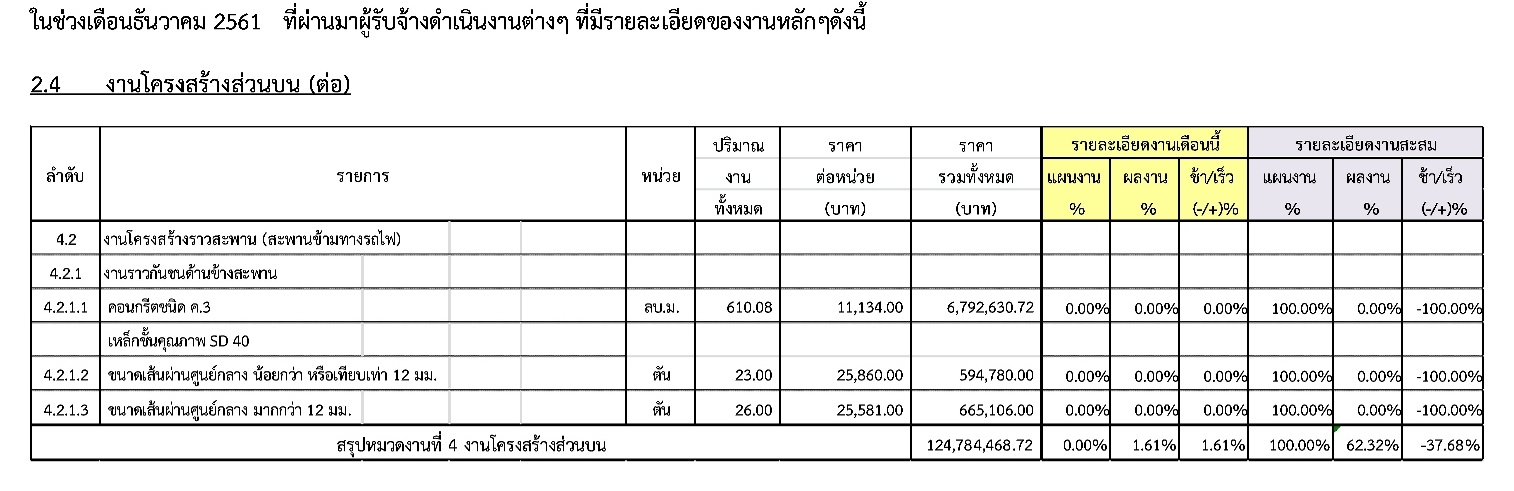

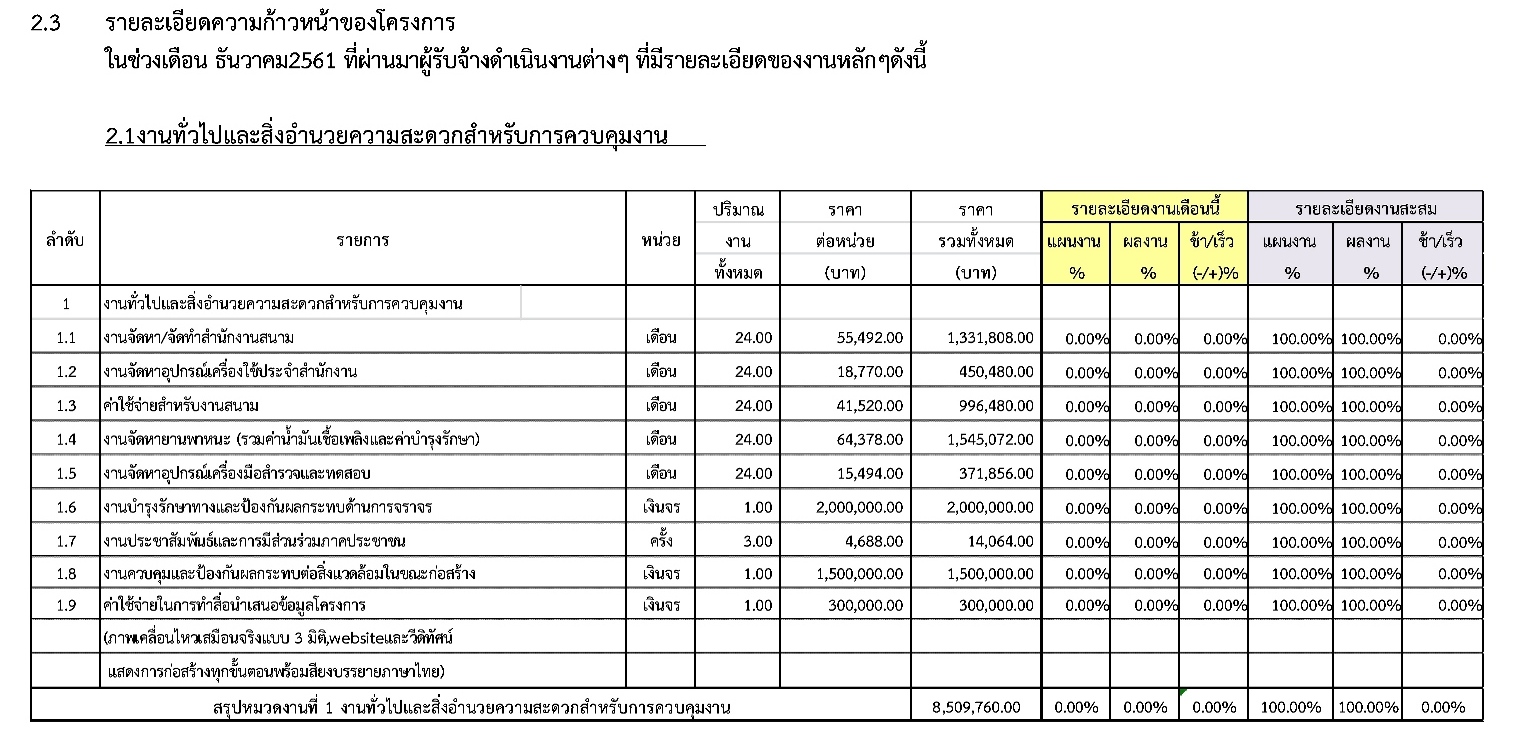

2.1 ความก้าวหน้าของงานก่อสร้าง

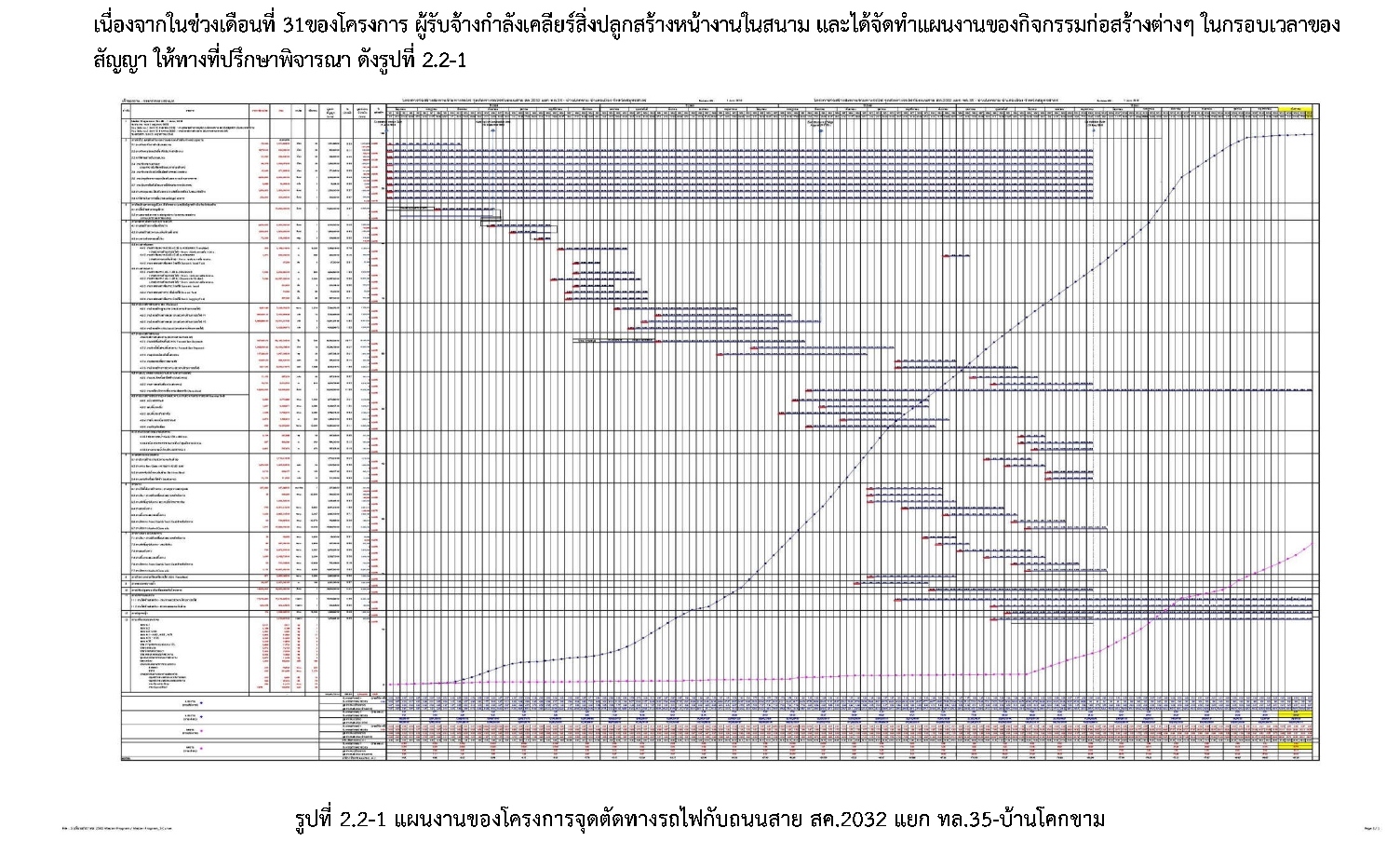

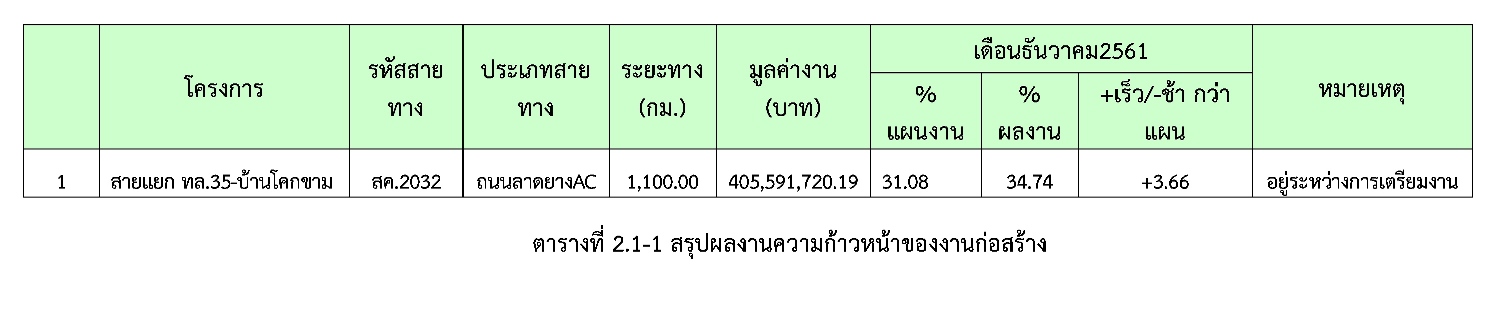

ความก้าวหน้าของเดือนธันวาคม2561ของการปฏิบัติงาน (34.74%)แยกเป็น ดังต่อไปนี้

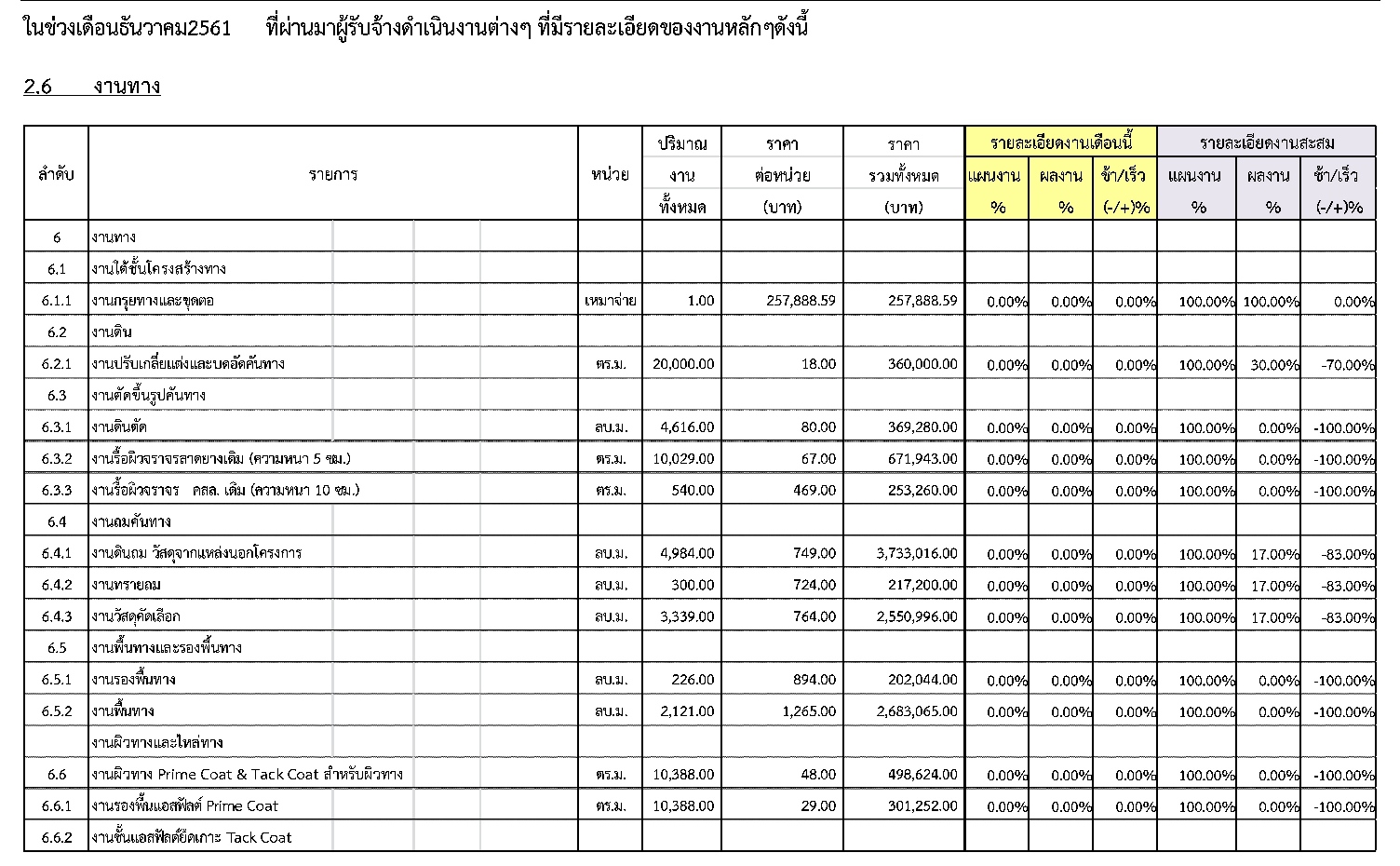

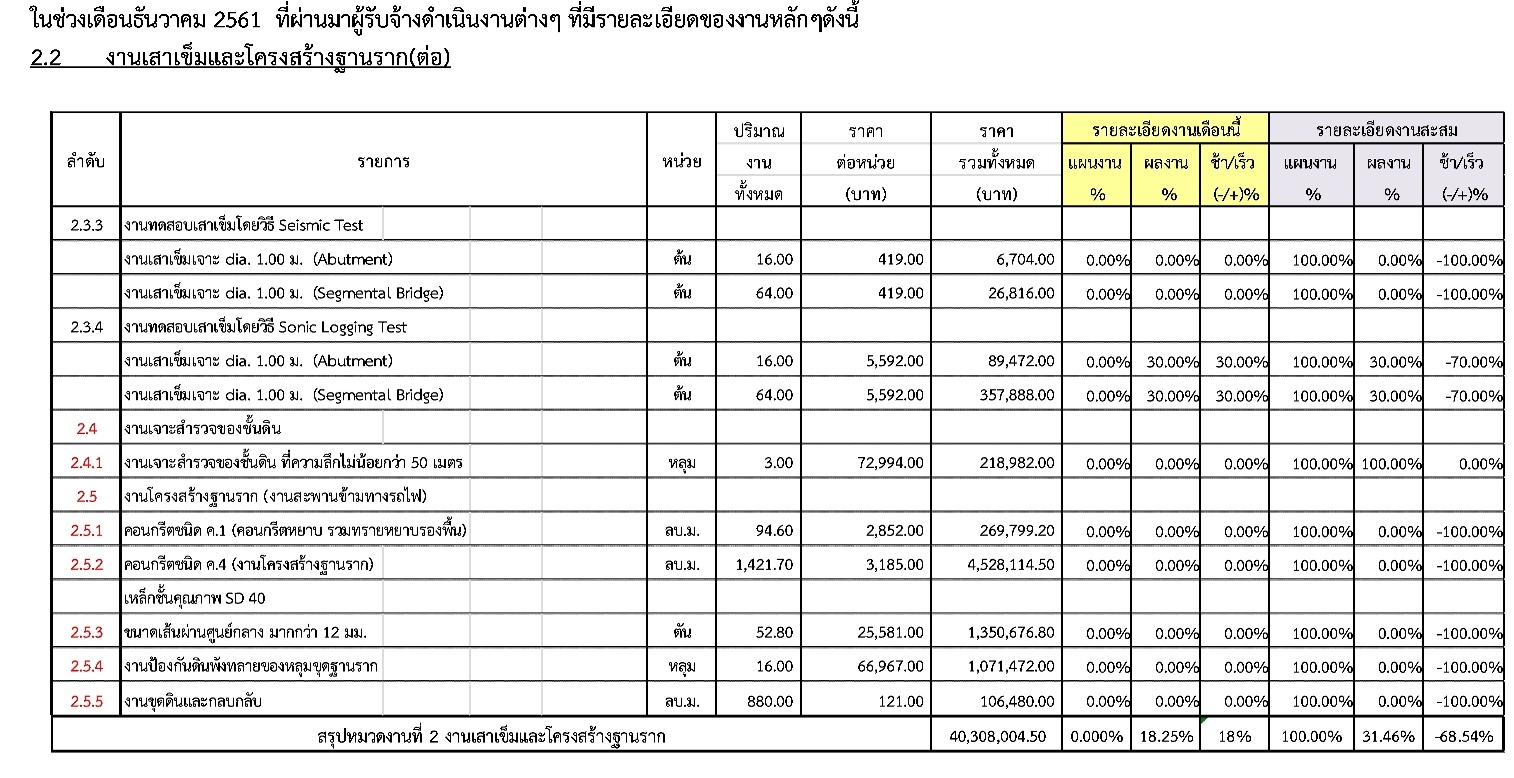

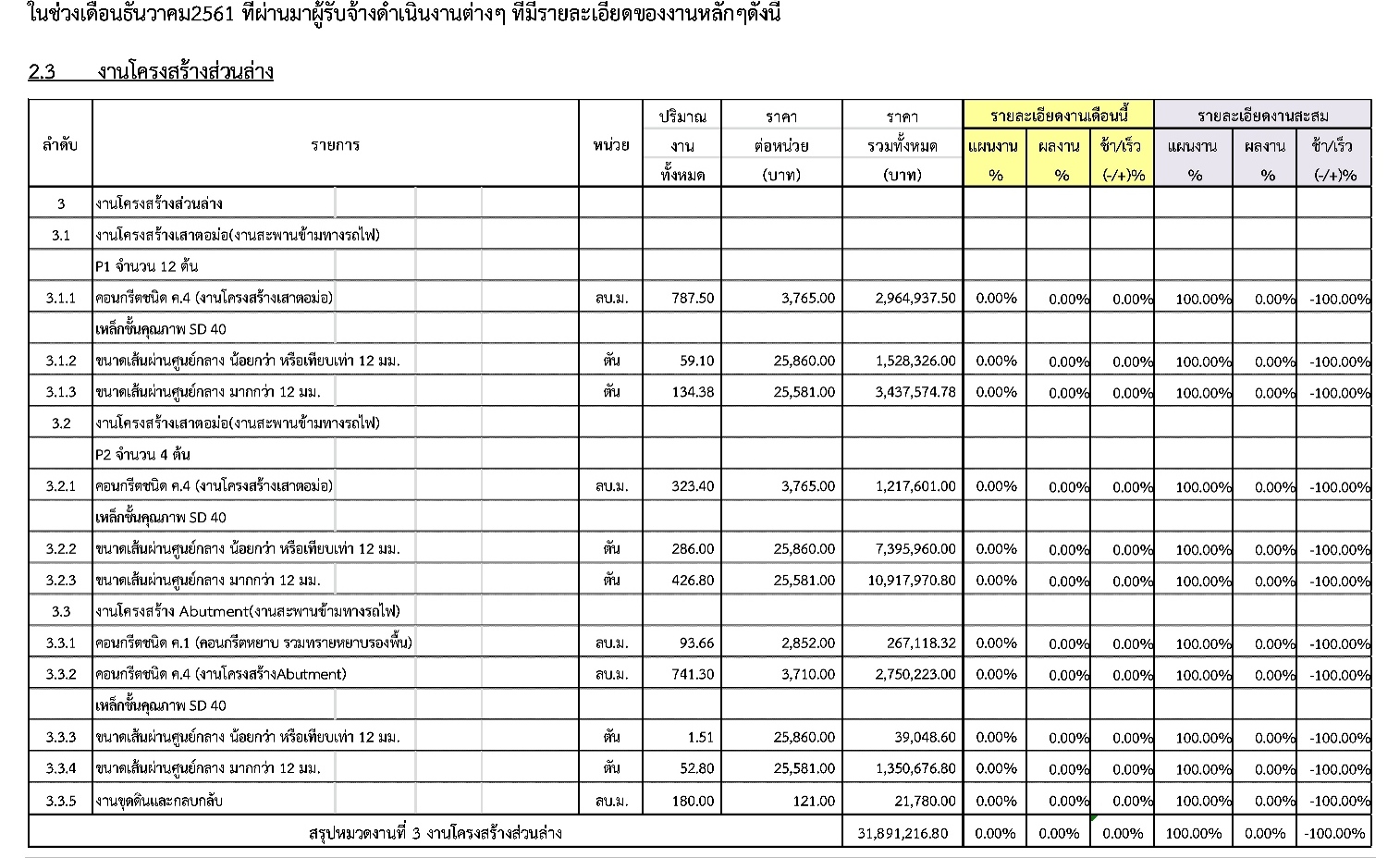

- งานเทคอนกรีตถนนคอนกรีตเสริมเหล็กSTA.0+100 - 0+310, 0+960 - 0+980, 1+060 - 1+085 LT, 0+010 - 0+310, 0+795 - 1+085 RT
2. งานตอกเสาเข็ม Bearing Unit STA.0+787.400 - 0+884.900
3. งานเทคอนกรีตพื้น Bearing Unit STA.0+338.600 - 0+382.200, 0+795.000 - 0+858.200
4.งานเทคอนกรีตเสาเข็มเจาะ Dia. 1.00 m.No. P0/1-8, P1/1-8, P2/1-8, P7/5,6,8, P8/1,5,6,8, P9/1,3,6,8
5. งานทดสอบความสมบูรณ์ของเสาเข็มเจาะ Sonic Logging TestNo. P0/1-5,8, P1/1-2,5,7-8
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนธันวาคม2561 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

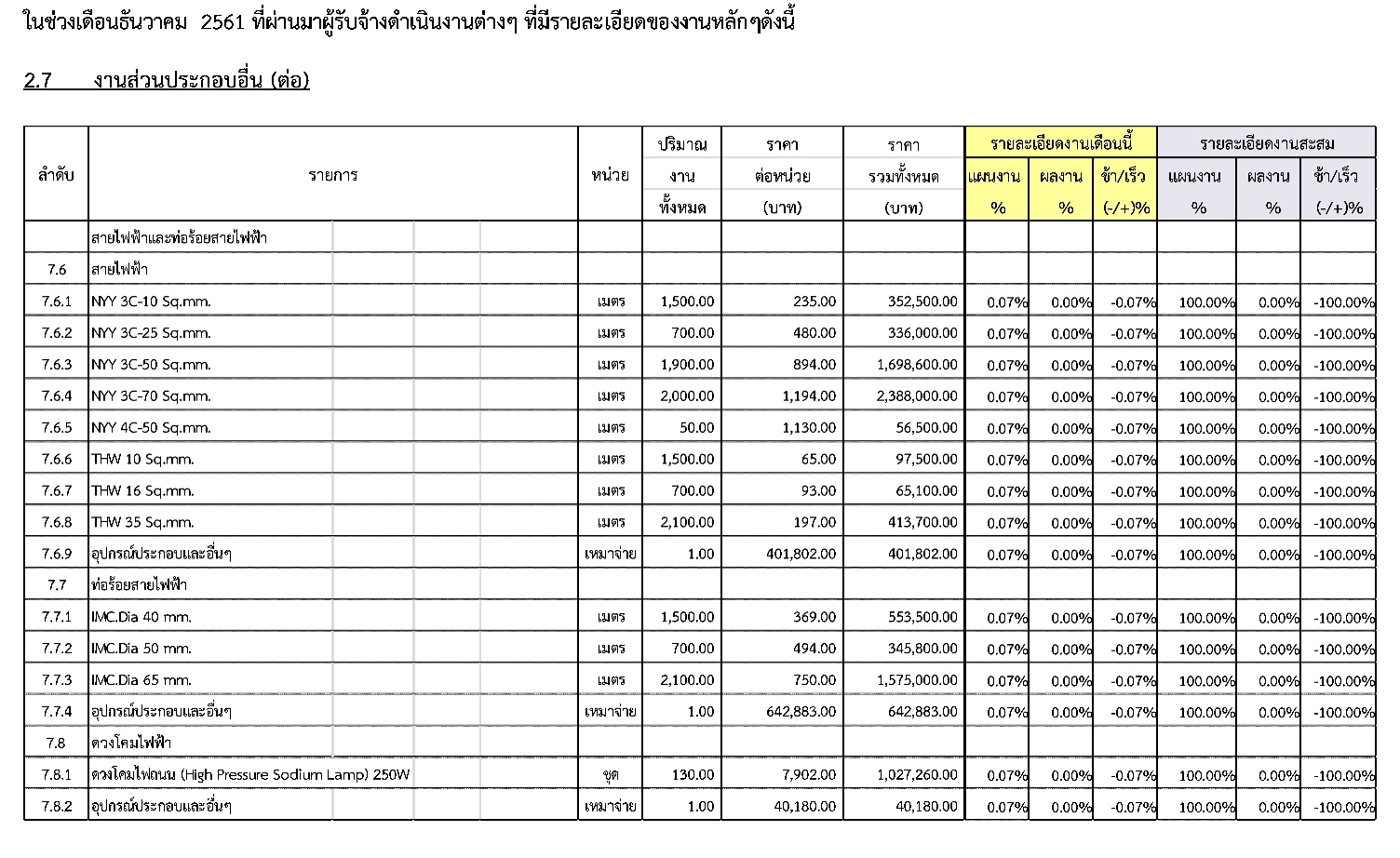

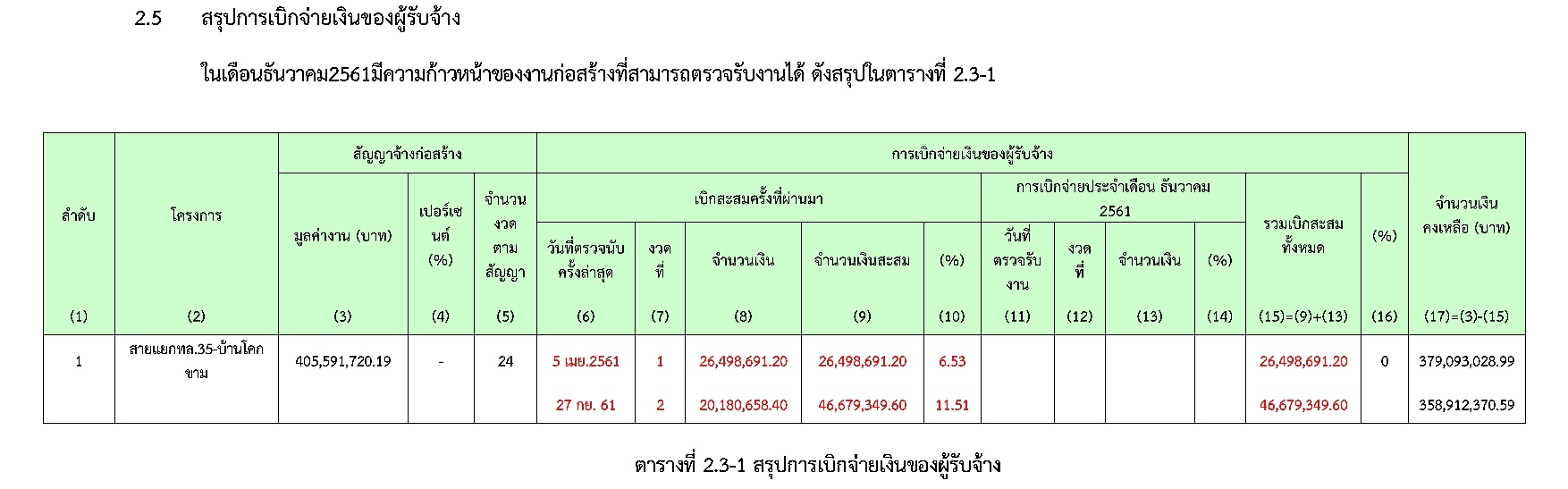

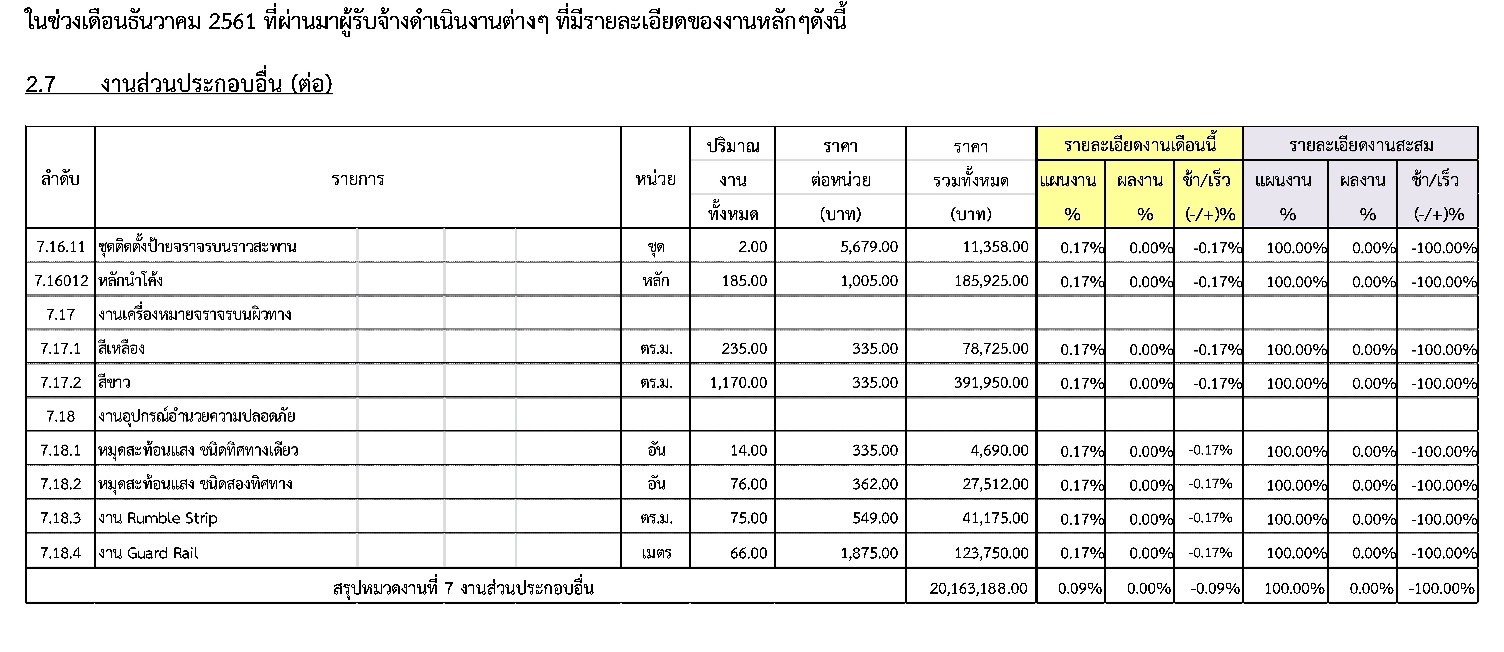

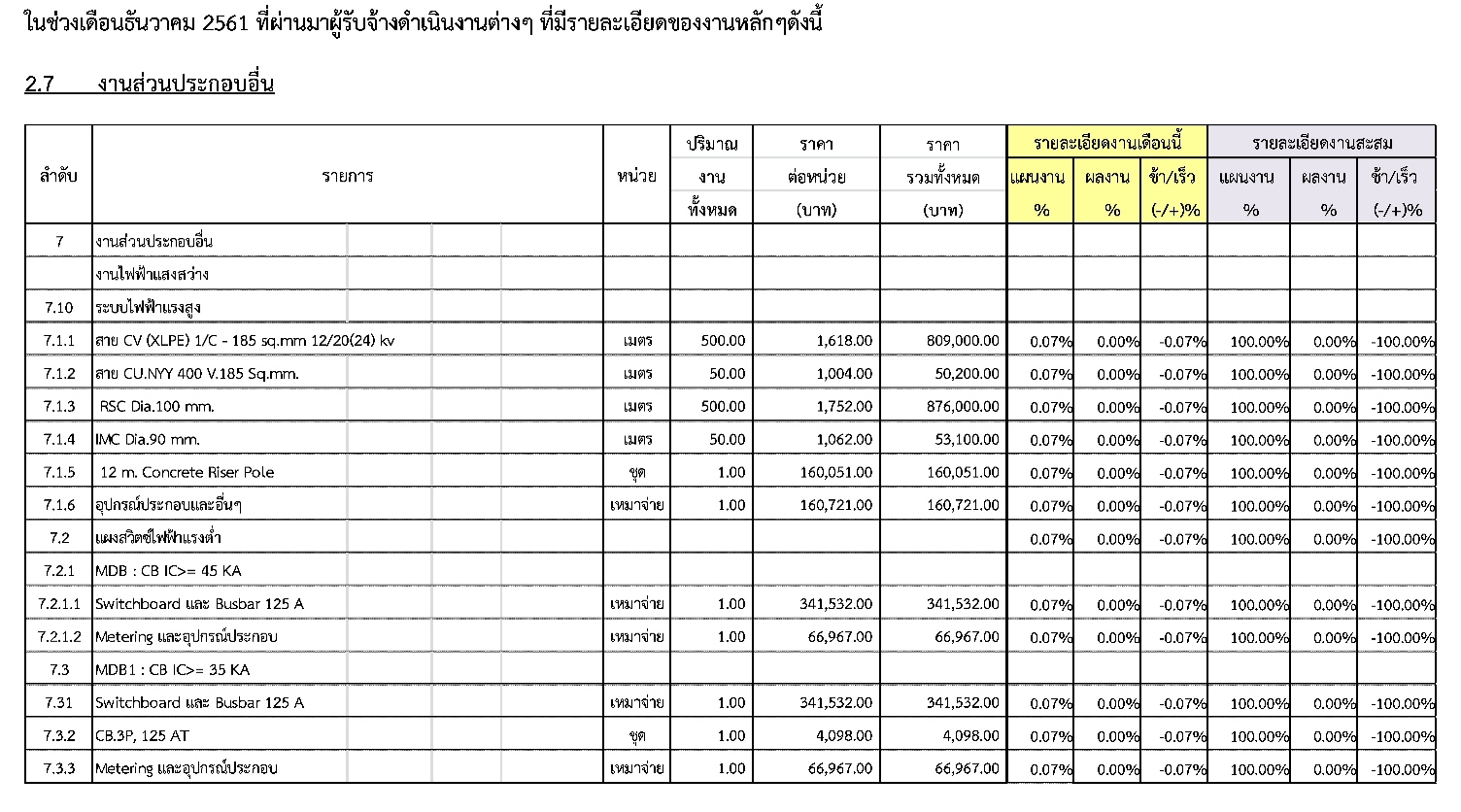

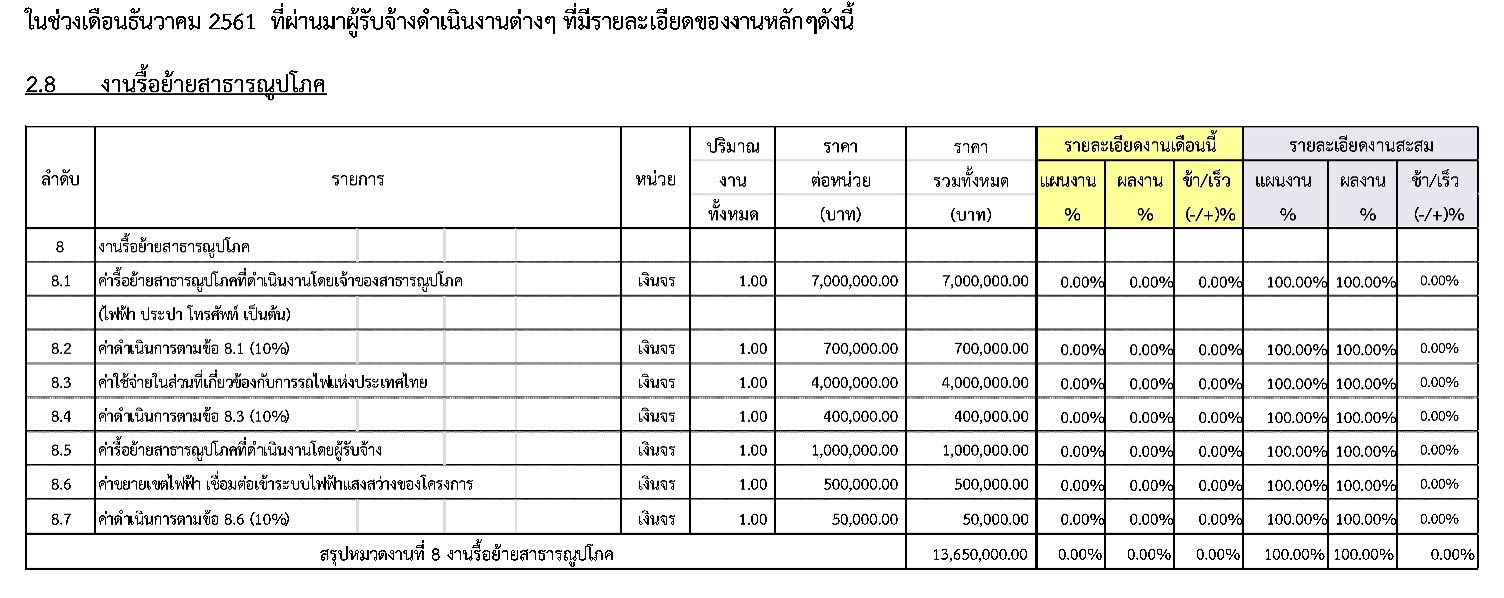

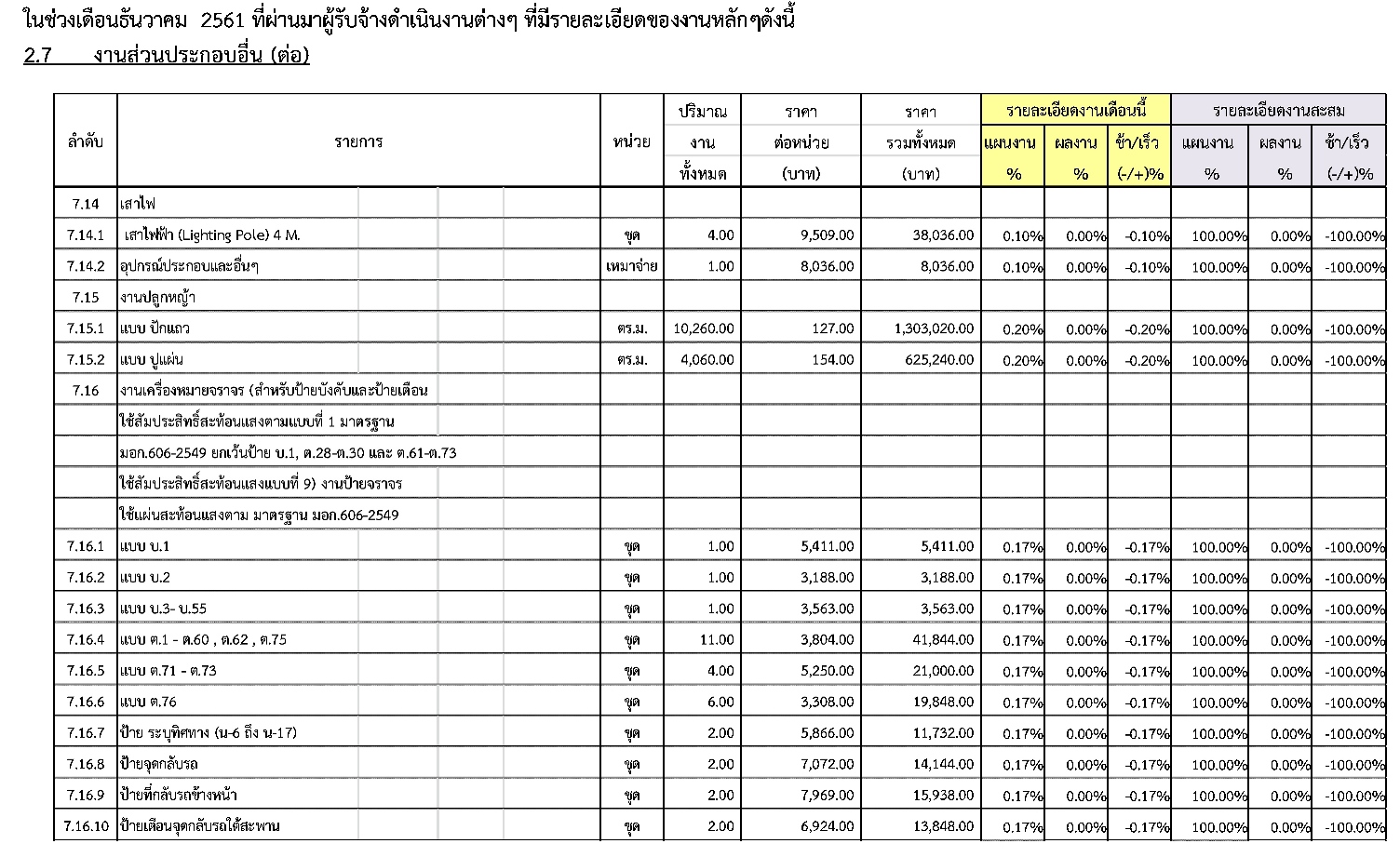

2.7 ปัญหาและอุปสรรค
-
