บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1 ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือน เมษายน  2562 ของการปฏิบัติงาน ( 38.87 %) แยกเป็น ดังต่อไปนี้

1. งานเทคอนกรีตแผ่นพื้นทางวิ่ง (Approach Slab)STA.0+315 - 0+331, 0+396 - 0+406, 0+795 - 0+884 LT

STA.0+331 - 0+315, 0+790 - 0+815, 0+825 - 0+835, 0+875 - 0+885 RT

2. งานตอกเข็มสะพานคนเดินข้ามNo.1-F6/2, 1-F6/3, 1-F2/1, 1-F2/2, 2-F6/11, 2-F6/2, 2-F6/3

3. งานเทคอนกรีตหยาบทางเท้าSTA.0+000 - 0+300 LT,RT

4. งานเทถนนคอนกรีตSTA.0+855 - 0+900 LT,RT

5. งานเทคอนกรีตหยาบฐานรากNo.P4/RT, P5/RT

6. งานเทคอนกรีตฐานราก         No.P4/RT

7. งานเทคอนกรีตเสาตอม่อNo.P6/RT, P7/RT, P3/RT

8. งานเทคอนกรีตราวกันชนด้านข้างสะพาน        42 แผ่น

9. งานเทคอนกรีตคันหินรางตื้นSTA.0+884 - 0+900 LT,RT

10. งานเทคอนกรีต Pier HeadNo.P1

11. งานติดตั้ง Viaduct SEGMENTNo.P-01, S-02, S-03, S-04, B-05, S-06, S-07, A-08, S-09, S-10,B-11, S-12, S-13, S-14 (P0 - P1 LT)

12. งานเทคอนกรีตเสาตอม่อP1 LT,RT, P2 LT,RT, P3 LT, P6 LT, P7 LT, P8 LT

14. งานเทคอนแผ่นผนัง MSE WALL217 แผ่น

15. งานติดตั้งผนัง MSE WALLSTA.0+315 - 0+400

16. งานถมทราย Bearing UnitSTA.0+325 - 0+411

17. งานทดสอบชั้นทรายถม Bearing UnitSTA.0+325 - 0+411

18. งานเทคอนกรีตรางวีSTA.0+930 - 0+980 RT

19. งานเทคอนกรีตฐานเสาไฟฟ้า38 ฐาน

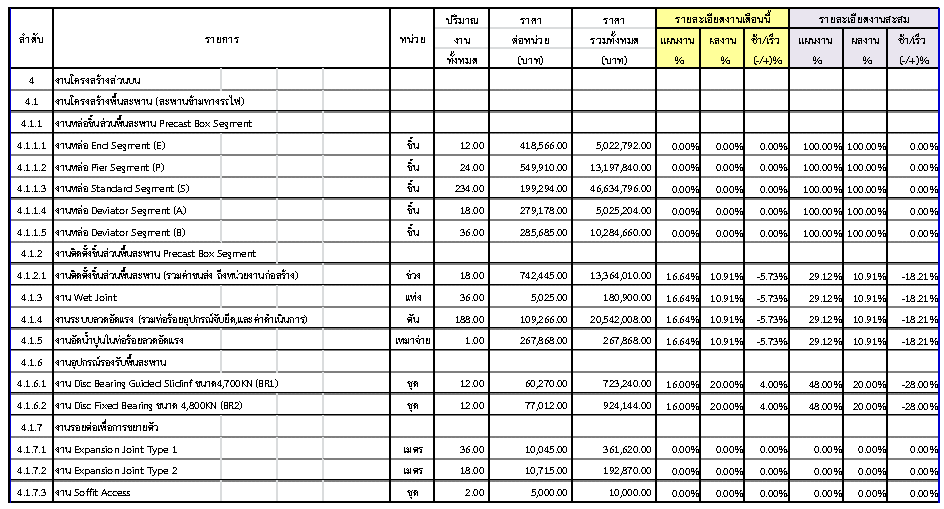

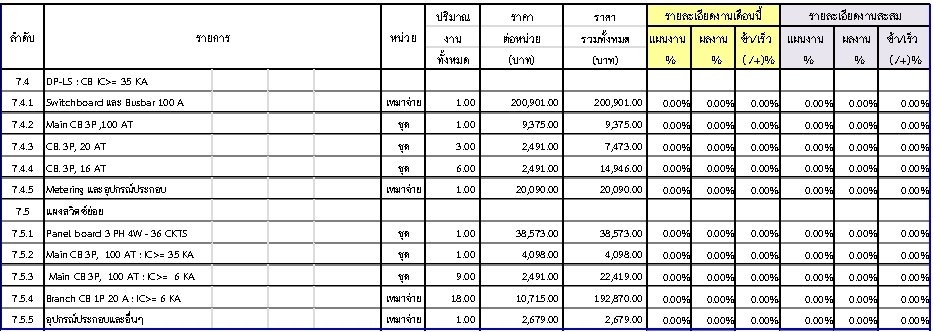

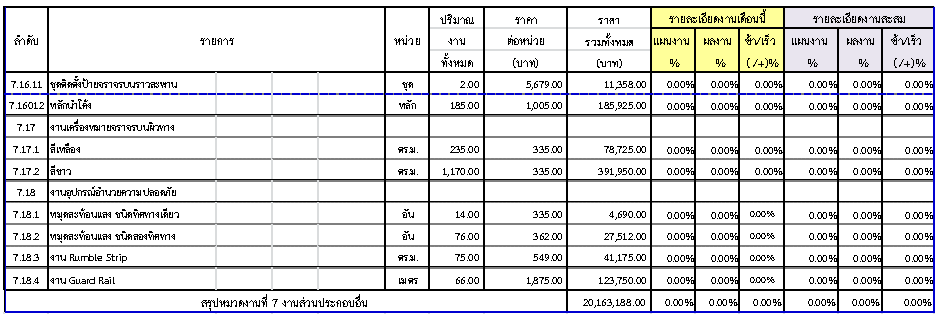

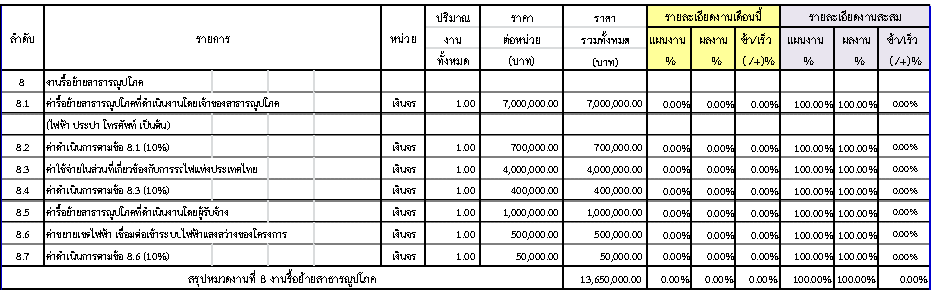

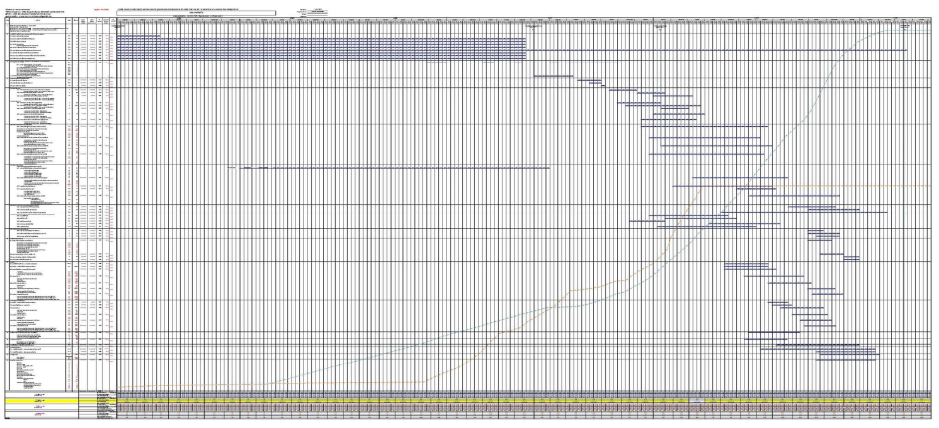

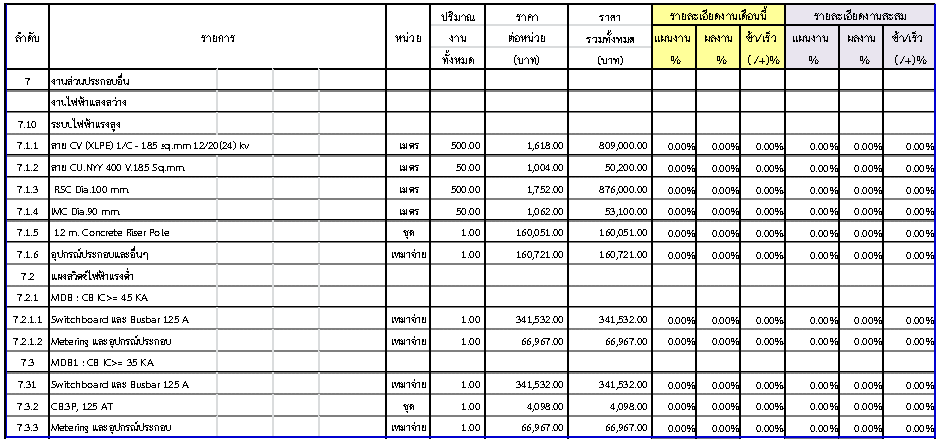

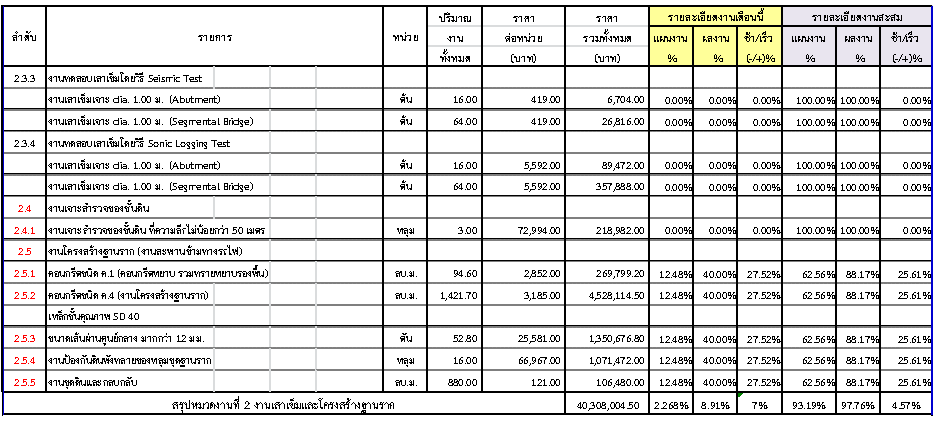

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

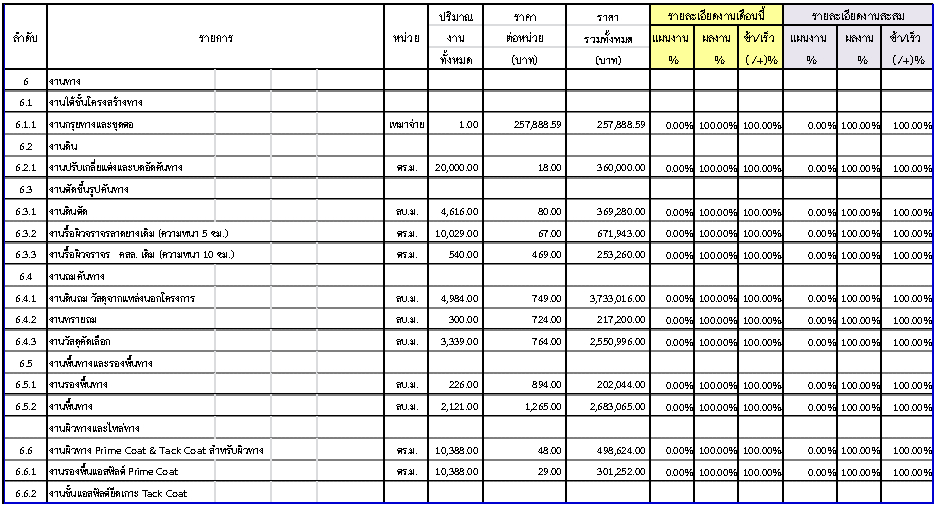

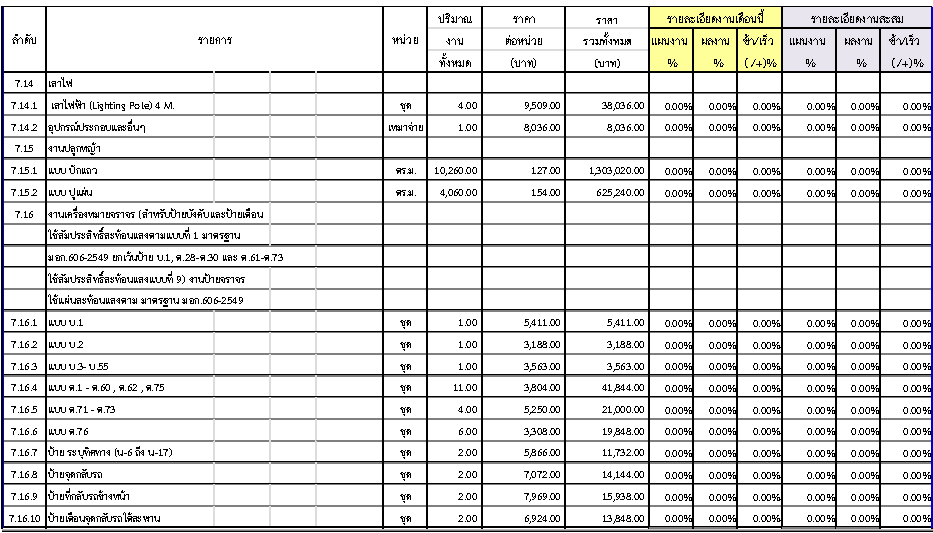

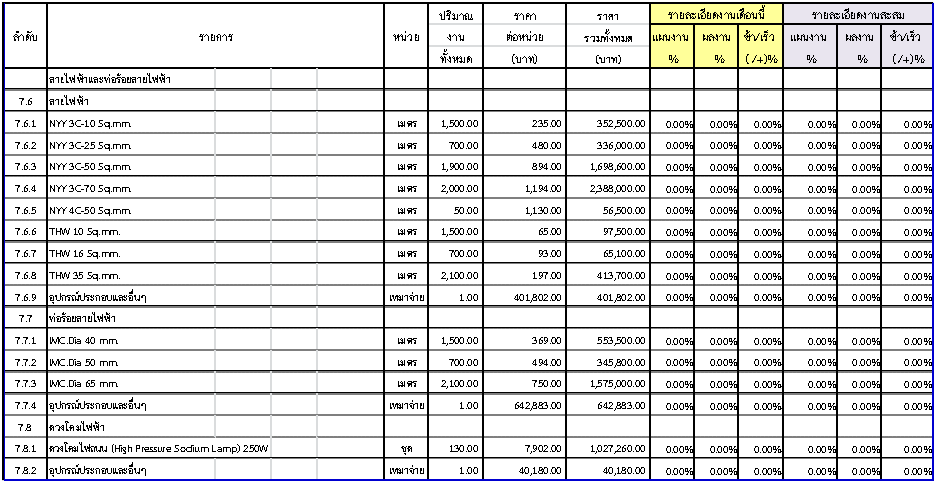

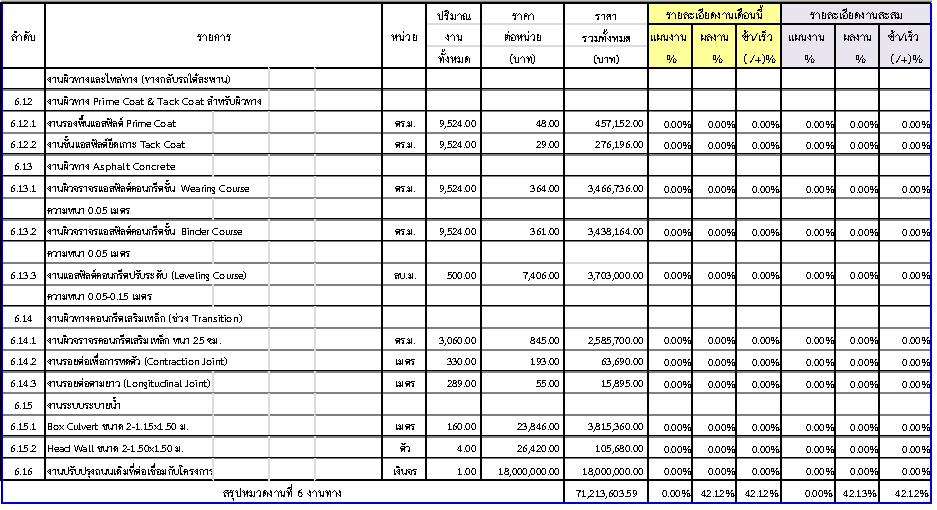

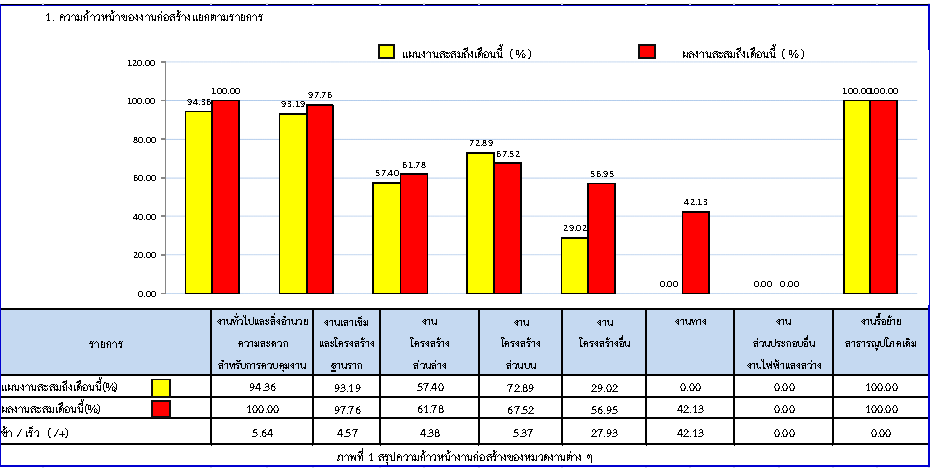

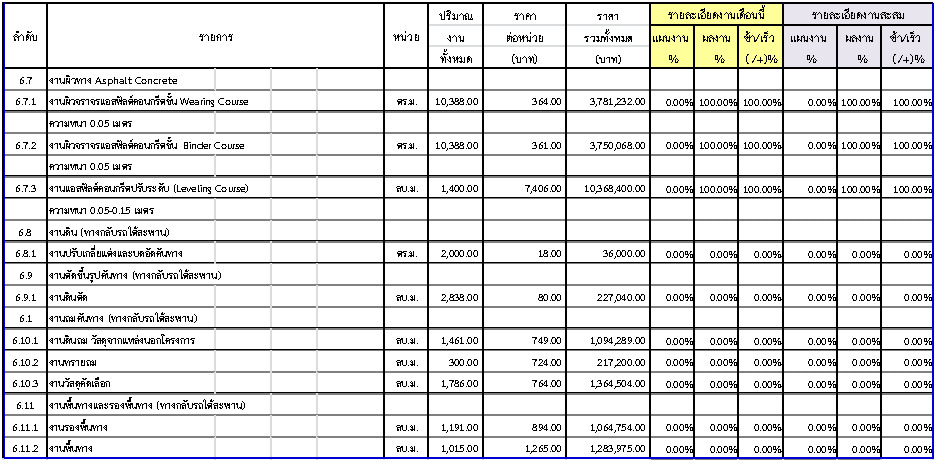

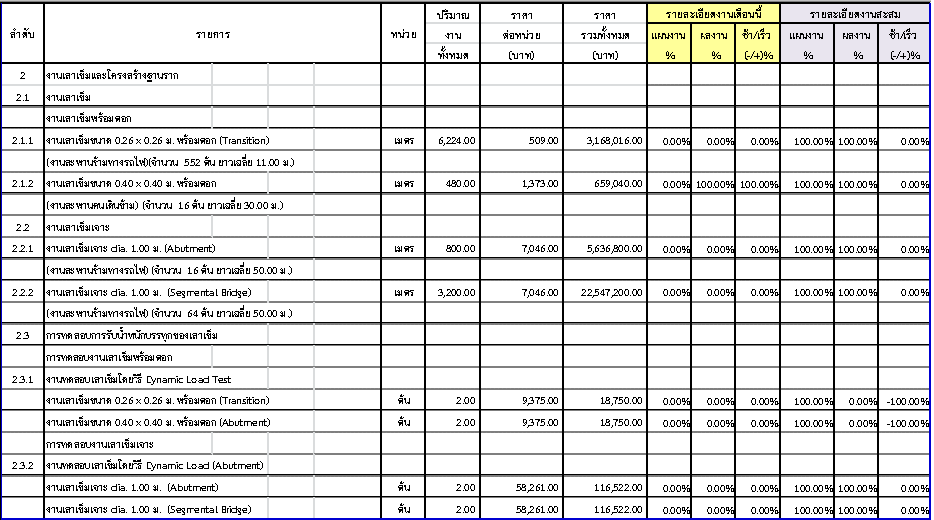

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3รายละเอียดความก้าวหน้าของโครงการ

ในช่วงเดือน เมษายน  2562 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

ในช่วเดือน เมษายน   2562  ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.2งานเสาเข็มและโครงสร้างฐานรา

2.3 งานโครงสร้างส่วนล่าง

2.4 งานโครงสร้างส่วนบน

2.5 งานโครงสร้างส่วนอื่น

2.6 งานทาง

2.7งานส่วนประกอบอื่น

2.8 งานรื้อย้ายสาธารณูปโภค

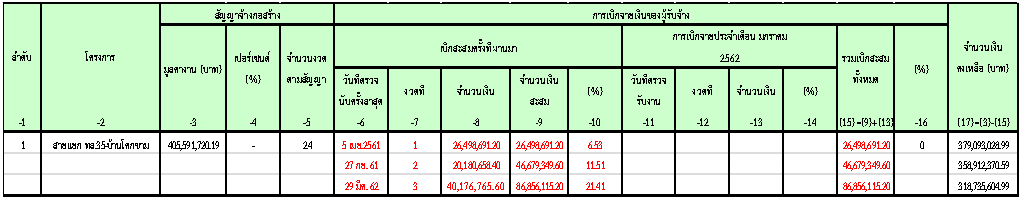

2.5สรุปการเบิกจ่ายเงินของผู้รับจ้าง

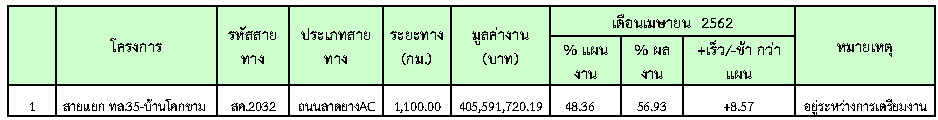

ในเดือน เมษายน  2562  มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

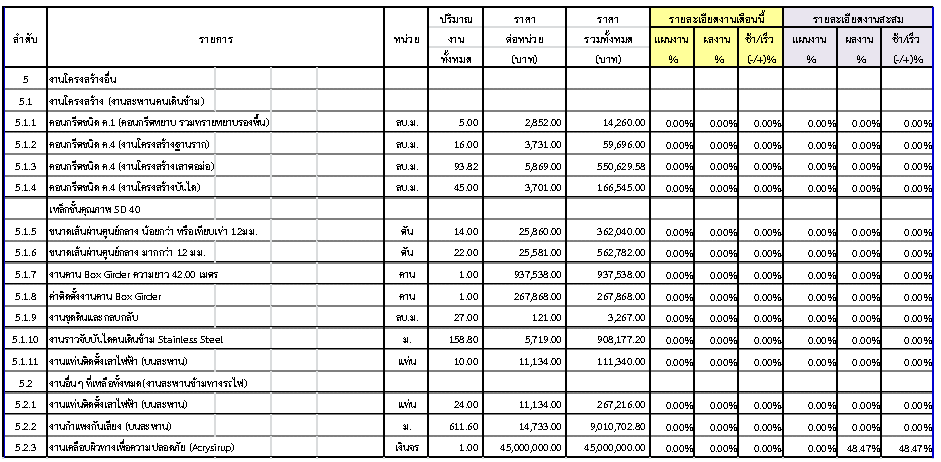

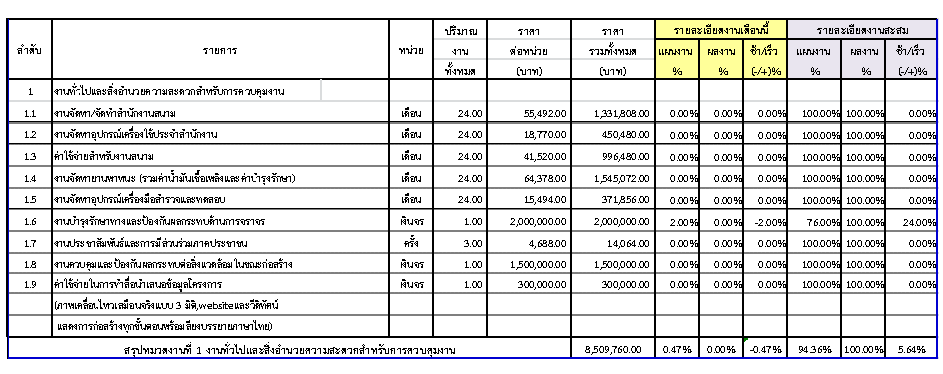

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน เมษายน 2562  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7ปัญหาและอุปสรรค

-
