บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือน พฤษภาคม  2562 ของการปฏิบัติงาน ( 66.42 %) แยกเป็น ดังต่อไปนี้

1. งานเทคอนกรีตแผ่นพื้นทางวิ่ง (Approach Slab)STA.0+316 - 0+411 LT , STA.0+310 - 0+396, 0+408 - 0+411,

0+845 - 0+855, 0+865 - 0+900 RT

2. งานเทคอนกรีต BarrierSTA.0+331 - 0+338, 0+346 - 0+366, 0+386 - 0+406 LT

STA.0+338 - 0+346, 0+356 - 0+376, 0+405 - 0+415 RT

3. งานเทถนนคอนกรีตSTA.0+310 - 0+316, 1+085 - 1+100 LT , STA.0+884 - 0+906, 1+085 - 1+100 RT

4. งานเทคอนกรีตฐานรากNo.P5/RT

5.งานเทคอนกรีตหยาบ (เกาะกลางถนน)STA.0+000 - 0+050, 0+150 - 0+200, 0+975 - 1+035, 1+085 - 1+100

6.งานเทคอนกรีต Abutment  No.P0

7. งานเทคอนกรีตเสาตอม่อNo.P4/RT, P5/RT

8. งานเทคอนกรีตราวกันชนด้านข้างสะพาน105  แผ่น

9.งานเทคอนกรีต Wet jointSPAN P0-P1 / P1-P2 / P2-P3

10. งานเทคอนกรีต Pier HeadNo.P2/LT, P5/LT

11. งานติดตั้ง Viaduct SegmentNo.S-01, S-02, S-03, B-04, S-05, S-06, S-07, A-08, S-09, S-10, S-11, B-12,

S-13, S-14, S-15 (P1 - P2 LT), No.S-01, S-02, S-03, B-04, S-05, S-06, A-07,

 S-08, S-09, B-10, S-11, S-12, S-13, S-14 (P2 - P3 LT) , S-13, S-14 (P3 - P4 LT)

No.S-01, S-02, S-03, B-04, S-05, S-06, S-07, A-08, S-09, S-10, B-11, S-12,

No.S-01, S-02, S-03, B-04, S-05, S-06, S-07, A-08, S-09, S-10 (P4 - P5 LT)

12. งานดึงลวดผ่าน SegmentSPAN P1-P2 /  P2-P3 / P3-P4

13. ติดตั้ง SupportSPAN P4-P5 / LT

14. ติดตั้งแผ่นราวกันชนด้านข้างสะพาน36  แผ่น

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

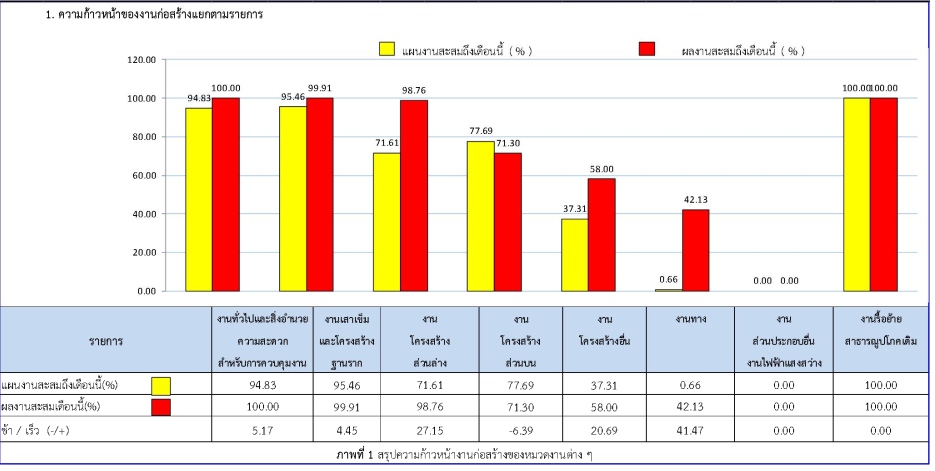

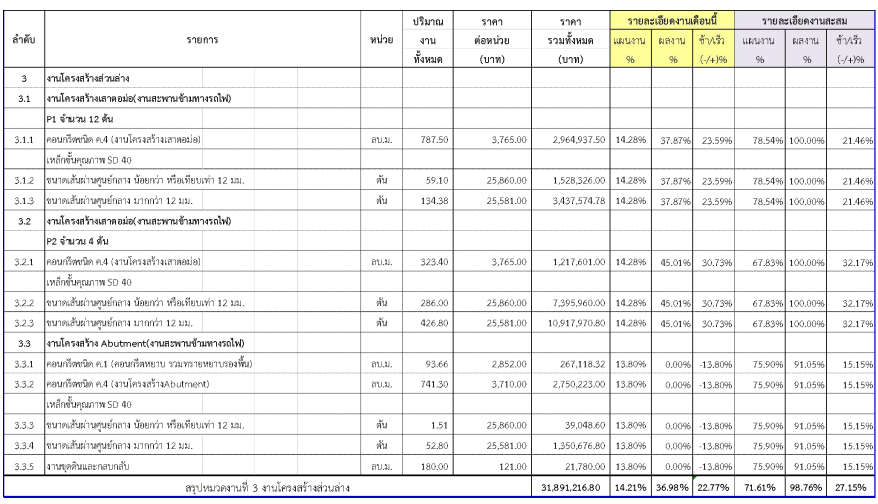

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

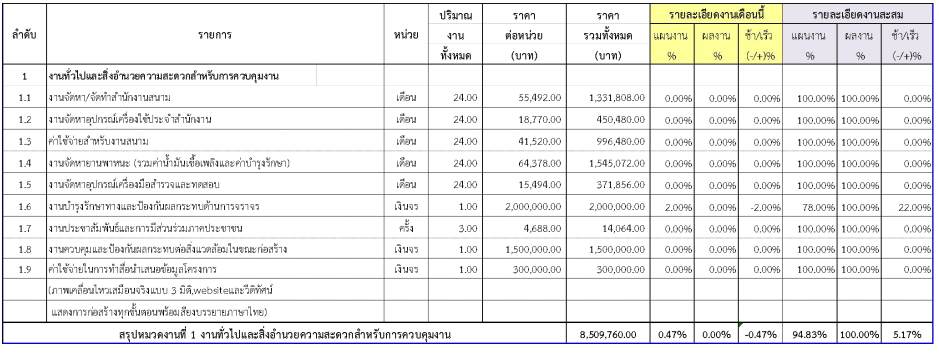

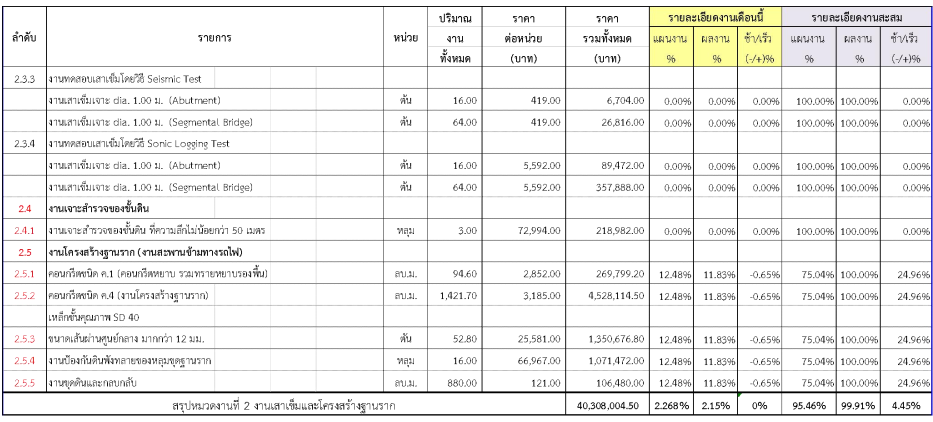

2.2ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3รายละเอียดความก้าวหน้าของโครงการ

ในช่วงเดือน พฤษภาคม  2562 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

2.2งานเสาเข็มและโครงสร้างฐานรา

2.3งานโครงสร้างส่วนล่าง

2.4 งานโครงสร้างส่วนบน

2.5งานโครงสร้างอื่น

2.6งานทาง

2.7งานส่วนประกอบอื่น

 2.8งานรื้อย้ายสาธารณูปโภค

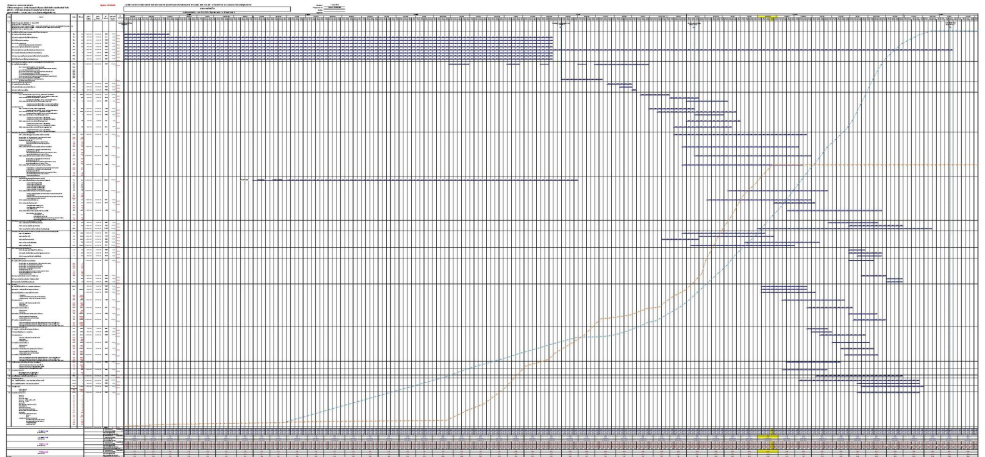

เนื่องจากในช่วงเดือนที่ 36  ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

2.5สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน พฤษภาคม  2562  มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน พฤษภาคม 2562  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7ปัญหาและอุปสรรค

-
